Helsinki–Riihimäki-ratahanke

Ratahanke Käynnissä Uusimaa

Helsinki–Riihimäki-ratahankkeessa luodaan edellytykset sujuvammalle liikenteelle Suomen vilkkaimmin liikennöidyllä rataosuudella. Hankeen myötä liikenne toimii paremmin, henkilöjunaliikennettä voidaan lisätä ja tavarajunaliikenteen kilpailukyky paranee. Hanke toteutetaan kolmessa vaiheessa.

Hankkeen perustiedot

Hankkeen perustiedot


Aikataulu
2015–2030
Urakoitsija
Hankealueen kunnat ja kaupungit, Fintraffic, HSL ja VR-Yhtymä
Kustannukset
546 milj. € *
Tilaaja
Väylävirasto
Tavoitteet
  • Parantaa pääradan toimintavarmuutta.
  • Lisätä rataosan kapasiteettia.
  • Vähentää rataosan häiriöherkkyyttä.
  • Keravan tavararaide: valmis 2017
  • Lisäraide Ainola–Purola: valmis 2019
  • Riihimäen henkilöratapiha: valmis 2021
  • Tikkurilan ratapiha valmis 2024
  • Kytömaa–Ainola lisäraiteet ja Ainolan asema 2023–2026
  • Purola–Jokela lisäraiteet 2024–2028
  • Hyvinkää–Riihimäki lisäraiteet 2025–2030

Ajankohtaista hankkeessa

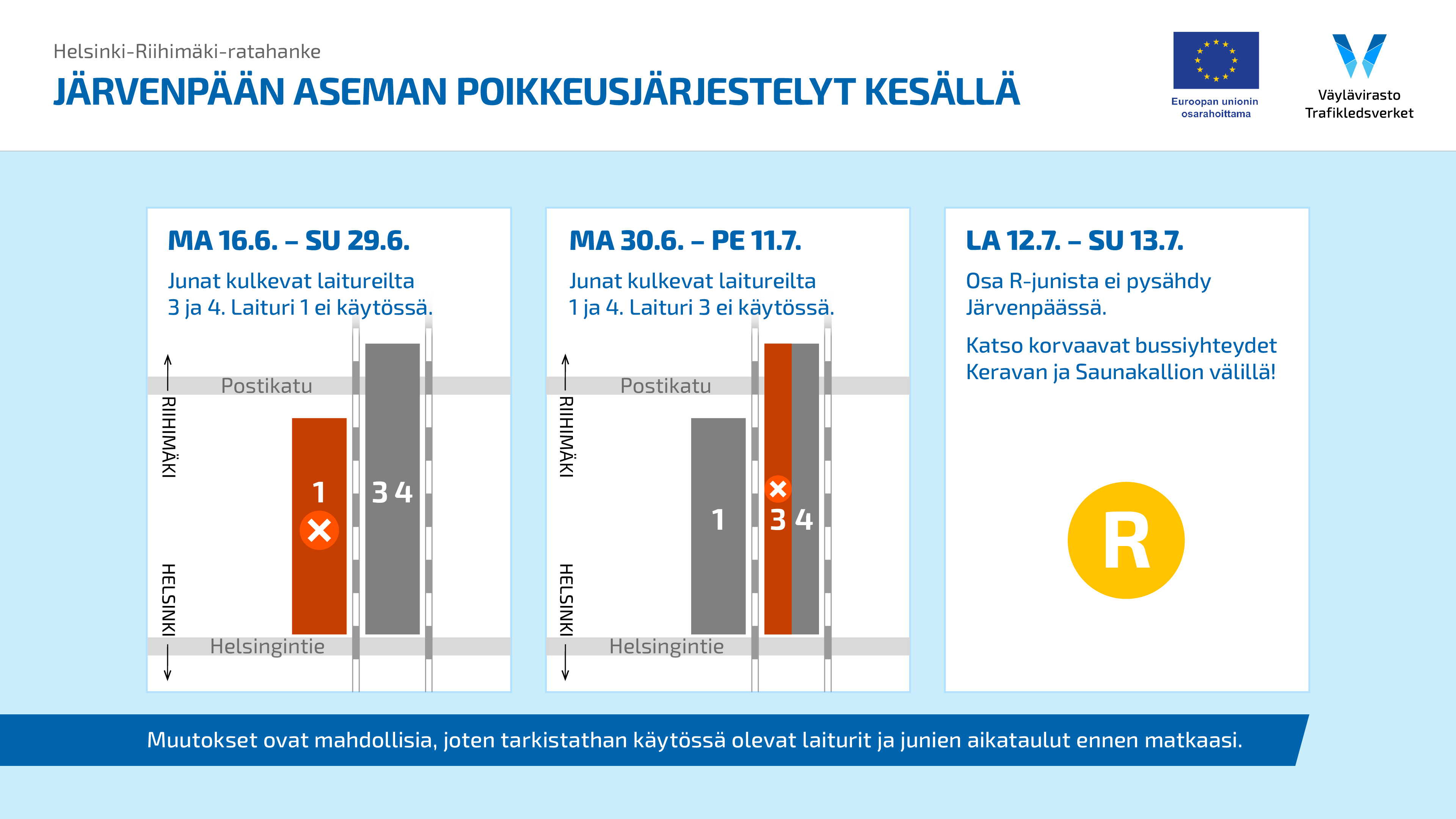

Kesän rakennustyöt aiheuttavat muutoksia käytössä oleviin laitureihin Ainolan, Järvenpään, Saunakallion ja Jokelan asemilla – kesän ratatöistä johtuen osa lähijunaliikenteen vuoroista on korvattu bussikuljetuksilla. Tarkastathan junan aikataulun ja lähtölaiturin hyvissä ajoin, sillä osalla asemista siirtymämatka laitureiden välillä on pitkä.

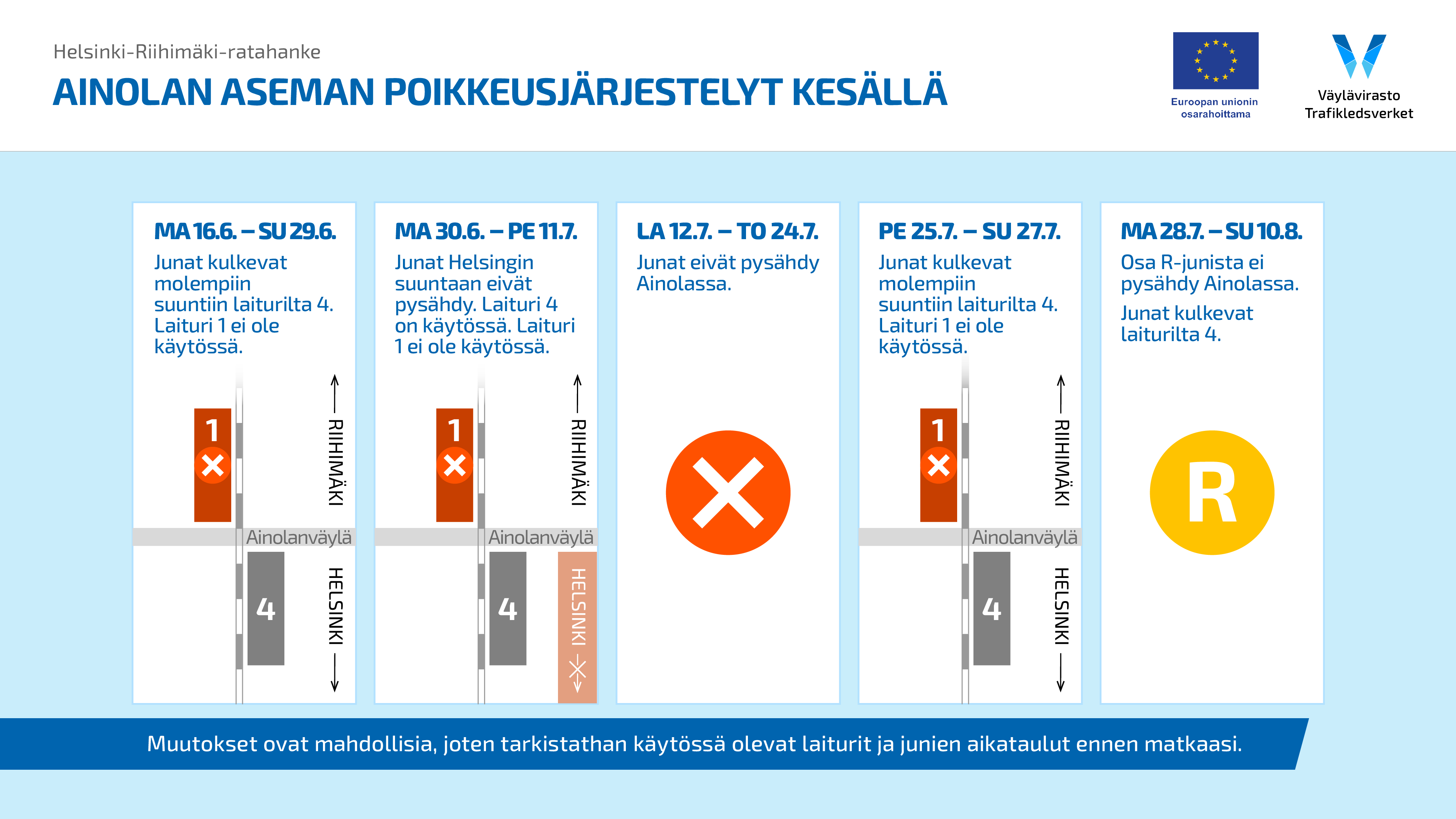

Ainola

  • Vanha läntinen laituri poistuu kokonaan käytöstä 15.6.2026 kesäaikataulukauden alkaessa.
  • Itäinen laituri 4 on käytössä koko kesän.
  • 15.6.–9.8.2026 kaikki junat molempiin suuntiin käyttävät itäistä laituria 4.
  • Uusi läntinen laituri otetaan käyttöön 10.8.2026. Tästä lähtien Ainolassa on käytössä kummatkin uudet laiturit.

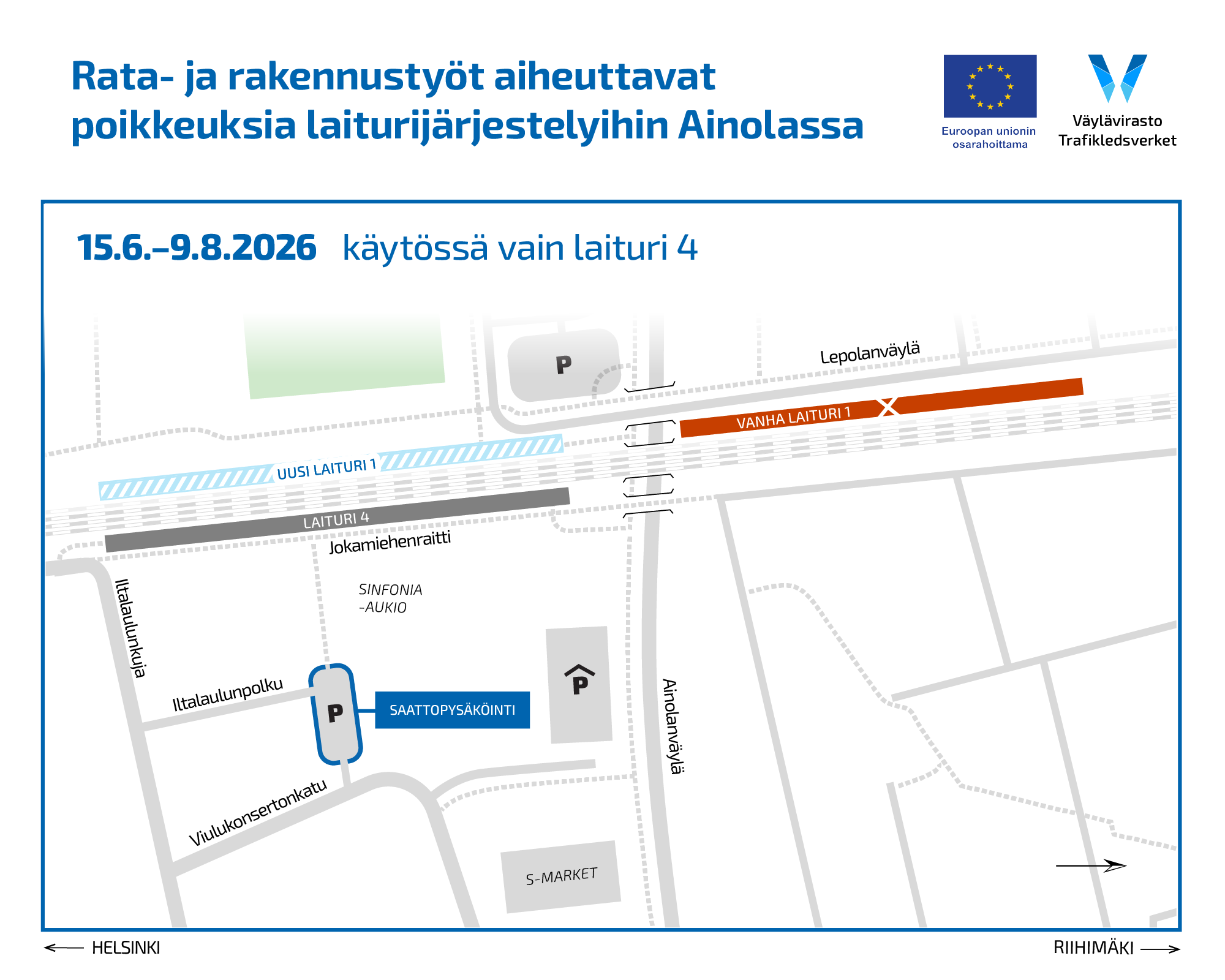

Karttakuva Ainolassa käytössä olevista laitureista. Vanha läntinen laituri poistuu käytöstä 15.6.2026. Itäinen laituri on käytössä koko ajan.

Saat kuvan suuremmaksi klikkaamalla sitä.

Jokela

  • Laituri 1 pois käytöstä 15.6.–9.8.2026
  • Laituri 3 pois käytöstä 10.8.2026 alkaen

Karttakuva Jokelan laitureista. Laituri 1 on poissa käytöstä 15.6.-9.8.2026. Laiturit 3 ja 4 ovat käytössä tänä aikana.
Saat kuvan suuremmaksi klikkaamalla sitä.

Muutoksia kesän lähijunavuoroihin

Hankkeen rakennustöistä johtuen osa yön viimeisistä ja varhaisaamun ensimmäisistä lähijunavuoroista korvataan linja-autoilla. Pääkaupunkiseudulla on käynnissä myös muita ratatöitä, joilla on vaikutuksia junaliikenteeseen. Tarkemmista aikatauluista ja mahdollisista lisämuutoksista tiedottaa VR ja HSL. Lisätietoa kesän ratatöistä ja aikatauluista saat seuraavien linkkien kautta

•    VR – Suunnitellut ratatyöt
•    VR.fi ja VR Matkalla -sovellus
•    Matka.fi -reittiopaspalvelu
•    Matkahuollon reittiopas
•    HSL-liikenteen aikataulut (ei sisällä Järvenpään sisäisiä bussilinjoja)

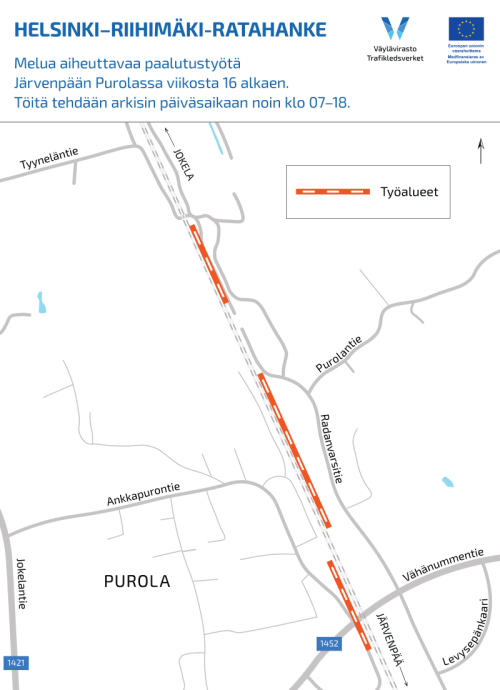

Purolassa ja Nuppulinnassa rakennetaan radan perustuksina käytettäviä paalulaattoja sekä meluseiniä, mihin liittyen alueella tehdään ajoittain meluavaa paalutustyötä kesän ja syksyn 2026 aikana. Paalutus tehdään päiväsaikaan noin 07–18 välisenä aikana.

Karttakuva paalulaattojen sijainneista ja työalueista. Paalulaattoja tehdään kesän ja syksyn aikana neljässä kohtaa Purolan ja Nuppulinnan välillä radan välittömässä läheisyydessä. Työalueet sijaitsevat Hornankalliontien ja Vähänummentien välisellä alueella.


Työmailla tapahtuu

  • Purolan ja Nuppulinnan välillä rakennetaan lisäraiteita. Alueella tehdään maanrakennustöitä ja rakennetaan radan rakennekerorksia, sähköradan pylväsperustuksia, meluseiniä ja paalulaattoja. Alueella on käynnissä myös sähkörata- ja turvalaitetöitä sekä alitusporaukset radan alittavia kaapeleita ja putkia varten. Hornankalliossa tehdään tukimuurit, ja Tyynelässä on käynnissä Tyynelän alikulkusillan muutostyöt. Purolan ja Nuppulinnan ylikulkusilloilla tehdään kesän aikana lisäraiteiden rakentamiseen liittyviä muutostöitä. Töiden aikana Vähänummentiellä ja Nuppulinnantiellä radan ylittävien siltojen kohdalla on käytössä yksi ajokaista ja liikennettä ohjataan liikennevaloilla.
  • Jokelassa rakennetaan sähköradan pylväsperustuksia radan itäiselle puolelle sekä tehdään tukiseiniä. Sähköradan pylväsperustusten ja tukiseinätöiden valmistuminen mahdollistaa rautatien alittavan Blennerintien uuden alikulkusillan, siihen liittyvien katuyhteyksien ja Palojoen ylittävän sillan rakentamisen.
  • Ainolan asemalla jatkuvat uuden läntisen laiturin sähkötyöt ja kiveystyöt. Läntisellä laiturilla asennetaan myös kaiteita, käsijohteita ja opasteita.
  • Kytömaan ja Ainolan välillä tehdään läntisimpään lisäraiteeseen liittyviä sähköratatöitä sekä radan päällysrakennetöitä.
  • Hyvinkään ja Hausjärven rajalla radan välittömässä läheisyydessä rakennetaan työmaateiden ja maaperää stabiloivien vastapenkereiden rakentaminen.

Kohti parempaa päärataa

Rataosa Helsingin ja Riihimäen välillä on junamääriltään Suomen vilkkaimmin liikennöity. Se on osa maan vanhinta, yli 160 vuotta sitten rakennettua päärataa.

Rataosalla kulkee päivittäin muun muassa:

  • Helsingistä Riihimäen ja Lahden suuntiin liikennöivä lähiliikenne
  • Tampereen suuntaan ja Lahden oikoradalle suuntautuva kaukoliikenne
  • Vuosaaren, Sköldvikin ja Hangon radalta pääradalle suuntautuva tavaraliikenne.

Hankkeen valmistuttua Helsingin ja Riihimäen välinen rataosa tulee olemaan täydeltä matkaltaan vähintään neliraiteinen. Lisäraiteilla kasvatetaan rataosan kapasiteettia ja häiriönsietokykyä. Seisakkeilla tehtävillä muutoksilla parannetaan palvelutasoa ja esteettömyyttä sekä lisätään junaliikenteen houkuttelevuutta.

”Rataosan toimintavarmuus paranee, henkilöjunaliikennettä on mahdollista lisätä ja tavaraliikenteen kilpailukyky kohenee.”

Työntekijöitä rata-alueella rakentamassa, kuva: Jussi Pajunen

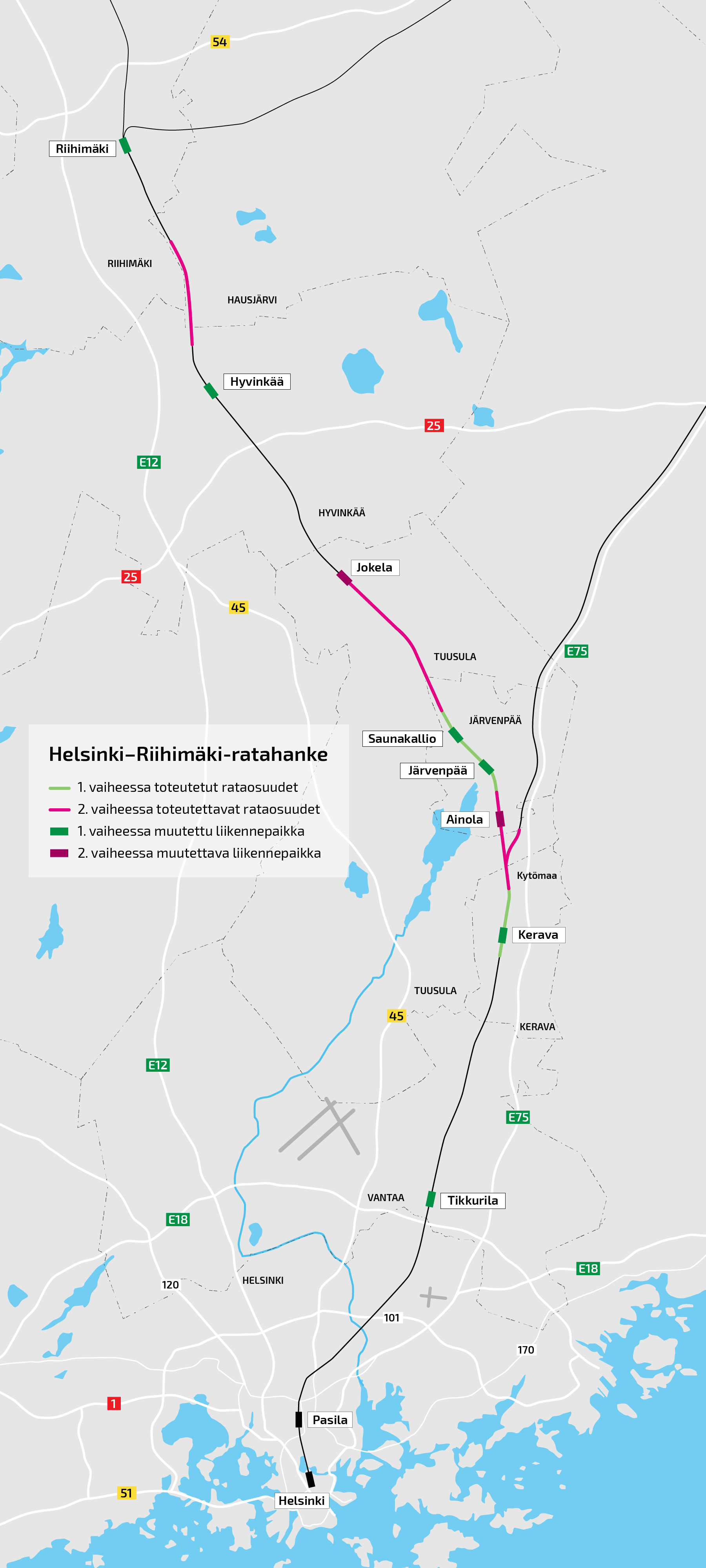

Hanke rakennetaan kolmessa vaiheessa

Parhaillaan käynnissä on hankkeen toinen vaihe. Käynnissä olevista, tulevista sekä jo valmistuneista työvaiheista on tietoa tarkemmin paikkakuntakohtaisilla alasivuilla.

HelsinkiRiihimäki-ratahankkeen kolmen vaiheen toteuttamisaikataulut.

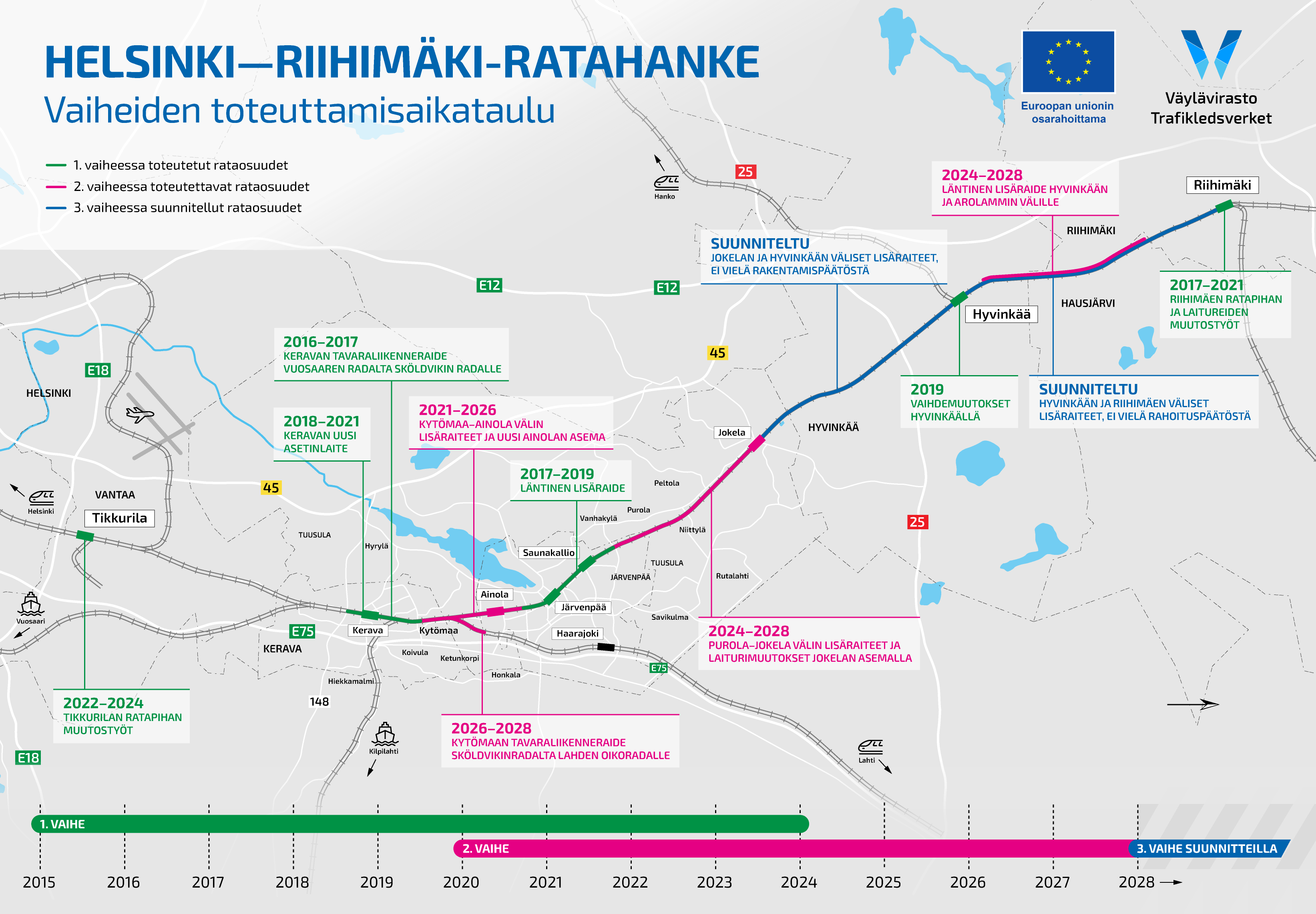

1. vaihe: valmistunut. Vaihe keskittyi liikennepaikkojen parantamiseen vuosina 2015–2024

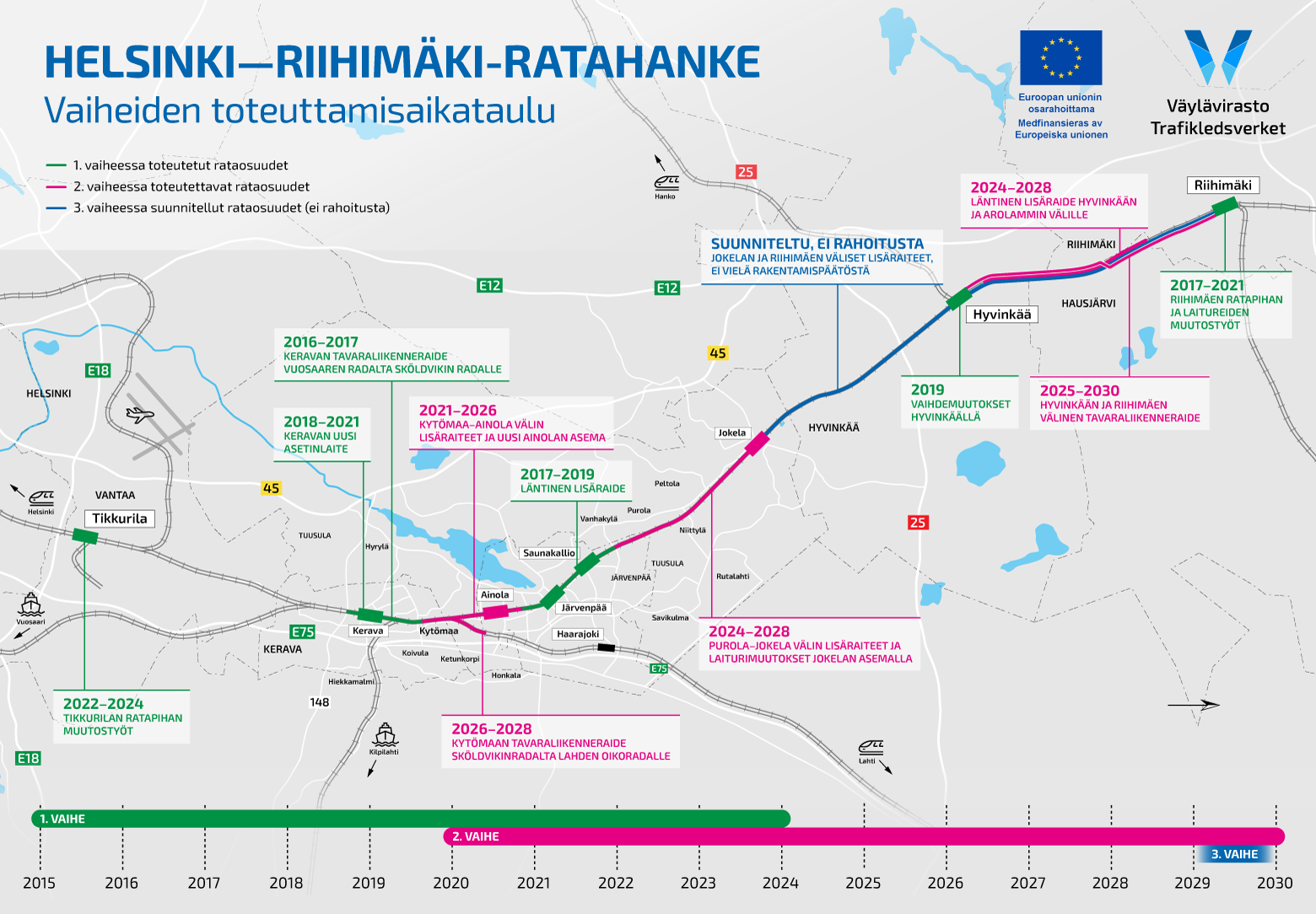

2. vaihe: lisäraiteet Kerava–Järvenpää ja Järvenpää–Jokela

Toisessa toteutusvaiheessa, vuosien 2020–2028 aikana, rakennetaan lisäraiteet Keravan ja Järvenpään sekä Järvenpään ja Jokelan välille. Keravan ja Jokelan välille muodostuu noin 20 kilometriä pitkä neliraiteinen rataosuus. Keravalla tavaraliikenneraidetta jatketaan Sködvikinradalta Lahden oikoradan suuntaan. Hyvinkäältä Riihimäen suuntaan Arolammille saakka rakennetaan läntinen lisäraide ja Hyvinkää–Riihimäki-välille tavaraliikenneraide.  Lisäksi tehdään muutoksia siltoihin, turva- ja sähköratalaitteisiin ja meluntorjuntaan.

3. vaihe: ratasuunnitelma hyväksytty

Kolmannesta vaiheesta on valmistunut ratasuunnitelma, joka on hyväksytty tammikuussa 2024. Kolmannessa vaiheessa on tarkoitus rakentaa lisäraiteet edelleen Jokelasta Riihimäelle.

Ratasuunnitelmassa esitetään Tuusulan Jokelan ja Riihimäen välille:

  • kahta lisäraidetta
  • tavaraliikenteen raiteen ylikulkusiltaa neljän pääradan raiteen yli Hyvinkään pohjoispuolelle
  • siltoihin, turva- ja sähkölaitteisiin ja meluntorjuntaan tehtäviä muutoksia ja täydennyksiä.

Kolmannesta vaiheesta voi lukea Pasila–Riihimäki-hankesivulta.

Hankkeen kustannukset

* Helsinki–Riihimäki-hankkeen 1. vaiheen kustannusarvio on 163 milj. € ja 2. vaiheen 383 milj. €. Hanke on Euroopan Unionin osarahoittama.

Tämän julkaisun sisällöstä vastaa yksin Väylävirasto, eikä se välttämättä vastaa Euroopan unionin mielipidettä.
