E18 Raision keskustan kohdan parantaminen

Tiehanke Käynnissä Varsinais-Suomi

Eurooppalaiseen TEN-T-ydintieverkkoon kuuluva E18 Turun kehätie on yksi Suomen tärkeimmistä päätieyhteyksistä. Tiejakso Raision keskustassa poikkeaa huomattavasti muista E18 tieosuuksista. Keskustassa kaupunkiliikenne ja päätien liikenne sekoittuvat ja tie ei täytä tärkeimmille päätieyhteyksille asetettuja tavoitteita. Kehätien parantamisen tavoitteena on korjata puutteet tien laatutasossa, liikenteen sujuvuudessa ja turvallisuudessa sekä tukea kaupunkiseudun kasvuedellytyksiä.

Liikennettä E18-kehätien ja Raisionkadun nykyisessä risteyksessä.
  • Suunnittelu 2020
  • Sopimus- ja kehitysvaihe 07/2025
  • Rakentaminen 2026
  • Valmistuminen 2029

Hankkeen perustiedot

Lataa hankekortti (pdf)

Aikataulu
2025–2029

Allianssiosapuolet
Väylävirasto, Fintraffic Tie Oy, Raision kaupunki, Destia Oy, WSP Finland Oy

Kustannukset
Hankkeen kustannusarvio on vuonna 2022 hyväksytyn tiesuunnitelman mukaan 235 miljoonaa euroa.

Tavoitteet:

  • Liikenteen sujuvuuden ja turvallisuuden parantaminen sekä häiriöherkkyyden vähentäminen
  • Katujärjestelyiden kehittäminen kaupunkiliikenteen tarpeisiin
  • Jalankulun- ja pyöräilyn olosuhteiden parantaminen
  • Liikenteen aiheuttamien päästöjen vähentyminen
  • Tieliikenteen melulle altistuvien määrän vähentyminen
  • Naantalin ja Turun satamien, Meyerin telakka-alueen, Nesteen jalostamoalueen ja Raision keskustan saavutettavuuden parantaminen

Hankkeen nykytila

Raision ydinkeskustan läpi kulkevat merkittävät liikenneväylät, kuten Euroopan TEN-T-ydinverkkokäytävään kuuluva E18-tie (kantatie 40) sekä seudullinen pääkatu Raisiontie. Lisäksi keskustan läheisyydessä sijaitsee valtatie 8 (E8), joka liittyy E18-tiehen eritasoliittymän kautta. E18 tien liikennemäärät Raision keskustan alueella ovat erittäin suuria, vaihdellen päivittäin 23 000:en ja 31 000:en ajoneuvon välillä. Erityisesti raskasta liikennettä on paljon, johtuen satamista, öljyterminaalista ja Meyerin telakasta.

Nykyisillä liikennemäärillä valo-ohjatut liittymät toimivat ruuhka-aikana kapasiteettinsa äärirajoilla ja liikenne ruuhkautuu säännöllisesti. Lisäksi lähekkäin olevat liittymät vaikeuttavat liikenteen toimivuutta ja aiheuttavat liikenneturvallisuusongelmia. Raision eritasoliittymän Voudinkadun ramppiliittymä on vaarallisin liittymä koko Varsinais-Suomen ja Satakunnan alueella.

Liikenteen haittavaikutukset asukkaille ovat huomattavat. Näihin kuuluvat muun muassa hiukkaspäästöt, melu ja estevaikutukset. Nykyiset liikennejärjestelyt vaikeuttavat myös Raision keskustan maankäytön kehittämistä huomattavasti. Hankkeessa pyritään ratkaisemaan näitä haasteita.

Hankkeen sisältö

Hankkeen tavoitteena on parantaa Raision ydinkeskustan liikennejärjestelyjä vastaamaan eurooppalaisen TEN-T-ydinverkon vaatimuksia. Samalla pyritään parantamaan liikenteen sujuvuutta, turvallisuutta sekä alueen asukkaiden elinympäristöä.

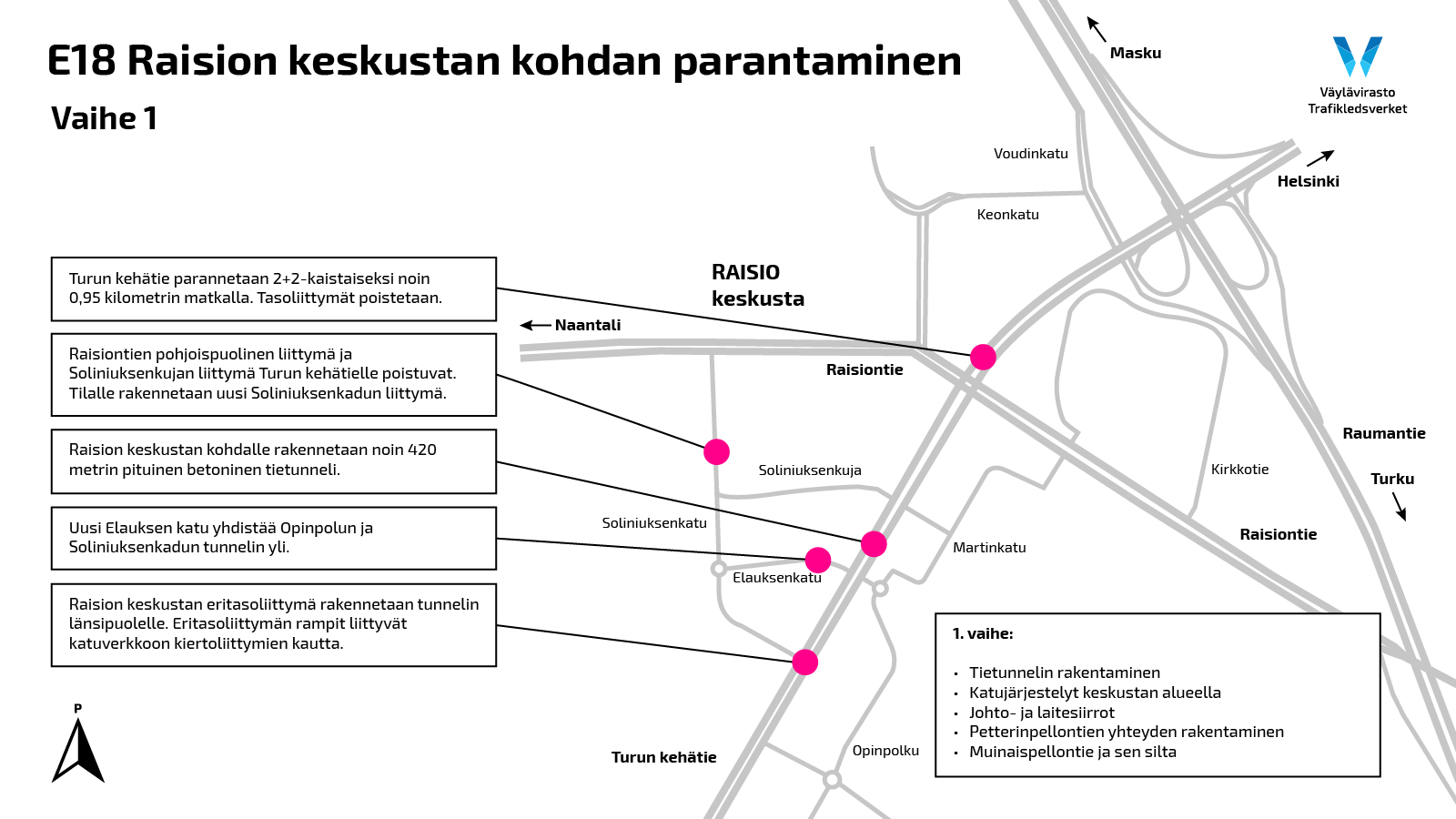

Hankkeen toteutus etenee vaiheittain. Ensimmäisen vaiheen rakennustyöt on tarkoitus aloittaa syyskuussa 2026. Ensimmäisessä vaiheessa rakennetaan keskustan maantietunneli, toteutetaan keskustan katujärjestelyjä sekä parannetaan E18 Turun kehätietä valtatien 8 lounaispuolella.

Lisäksi toteutetaan ensimmäisen vaiheen käyttöönoton edellyttämät johto- ja laitesiirrot sekä muut välttämättömät toimenpiteet, kuten Petterinpellontien yhteyden rakentaminen. Hankkeen myöhemmissä vaiheissa toteutetaan Turun kehätien ja valtatien 8 eritasoliittymän parantaminen sekä muut toisen vaiheen toimenpiteet.

Ensimmäiseen vaiheeseen sisältyvät:

  • Turun kehätie parannetaan nykyisellä paikallaan 2+2-kaistaiseksi noin 1,7 kilometrin matkalla.
  • Tasoliittymät ja liikennevalot poistetaan.
  • Raisiontien pohjoispuolinen liittymä ja Soliniuksenkujan liittymä Turun kehätielle poistuvat. Tilalle rakennetaan uusi Soliniuksenkadun liittymä.
  • Raision keskustan kohdalle rakennetaan noin 450 metrin pituinen betonirakenteinen maantietunneli.
  • Tunnelin länsipuolelle rakennetaan Raision keskustan eritasoliittymä. Eritasoliittymän rampit liittyvät katuverkkoon kiertoliittymien kautta.
  • Kehätien tasoliittymien poistamisen myötä toteutetaan laajat katujärjestelyt. Lisäksi jalankulun ja pyöräilyn yhteyksiä parannetaan kehätien varressa ja katujen yhteydessä.
  • Kirkkotietä jatketaan osana keskustan katujärjestelyjä.
  • Uusi Elauksenkatu yhdistää Opinpolun ja Soliniuksenkadun tunnelin yli.
  • Muinaispellontie ja sen silta rakennetaan.
  • Laaja meluntorjunta toteutetaan rakentamalla meluseiniä ja -kaiteita yhteensä 3,8 kilometriä. Turvallisuutta parannetaan asentamalla katuverkolle liikennevaloja sekä lisäämällä valaistusta väylille.

Myöhemmissä vaiheissa on tarkoitus toteuttaa:

  • Valtatien 8 parantaminen noin 1,3 kilometrin matkalla.
  • Turun kehätien ja valtatien 8 eritasoliittymä.
  • Keonkadun jatkaminen Petterinpellontielle.
  • Uusi Jokilaaksontie, joka yhdistää Kirkkotien ja Haunistentien.
  • Yhteys Muinaispellontien, Petterinpellontien ja Vesilaitoksentien kautta. Yhteys korvaa nykyisen Petterinpellon tasoliittymän kehätielle.

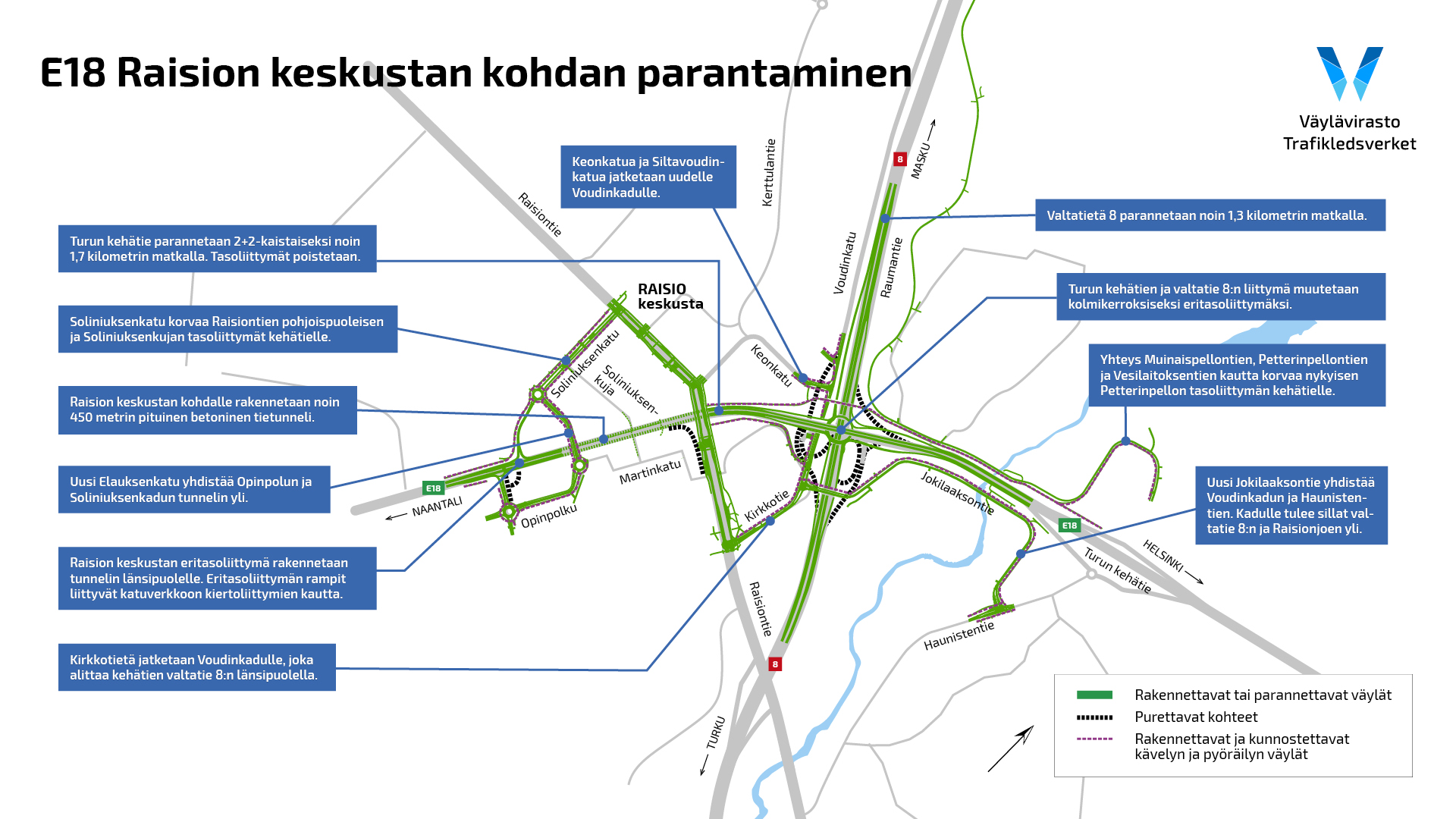

E18 Raision keskustan kohdan parantaminen: Tiesuunnitelman mukainen suunnitteluratkaisu.
Turun kehätie parannetaan 2+2-kaistaiseksi noin 1,7 kilometrin matkalla nykyisellä paikallaan. Tasoliittymät poistetaan. Turun kehätien ja valtatien 8 liittymä parannetaan kolmikerroksiseksi eritasoliittymäksi. Valtatietä 8 parannetaan noin 1,3 kilometrin matkalla. Raision keskustan kohdalle rakennetaan noin 450 metrin pituinen betoninen tietunneli. Raision keskustan eritasoliittymä rakennetaan tunnelin länsipuolelle. Eritasoliittymän rampit liittyvät katuverkkoon kiertoliittymien kautta. Soliniuksenkatu korvaa Raisiontien pohjoispuoleisen ja Soliniuksenkujan kehätieliittymät. Uusi Elauksenkatu yhdistää Opinpolun ja Soliniuksenkadun tunnelin yli. Kirkkotietä jatketaan Jokilaaksontielle, joka ylittää valtatien 8. Keonkatua jatketaan Petterinpellontielle, joka ylittää valtatien 8. Uusi Jokilaaksontie yhdistää Kirkkotien ja Haunistentien. Kadulle tulee sillat valtatien 8 ja Raisionjoen yli. Yhteys Muinaispellontien, Petterinpellontien ja Vesilaitoksentien kautta korvaa nykyisen Petterinpellon tasoliittymän kehätielle.

Hankkeen kustannukset

Hankkeen kustannusarvio on vuonna 2022 hyväksytyn tiesuunnitelman mukaan 235 miljoonaa euroa.
