• 1. vaihe tiesuunnitelma 2018
  • Länsi-Avantintie valmis 2020
  • Valtatien 1 kohta valmis 2020
  • 1. vaihe valmis v.2021

1. rakennusvaihe 2019–2021 Kausela–Kirismäki

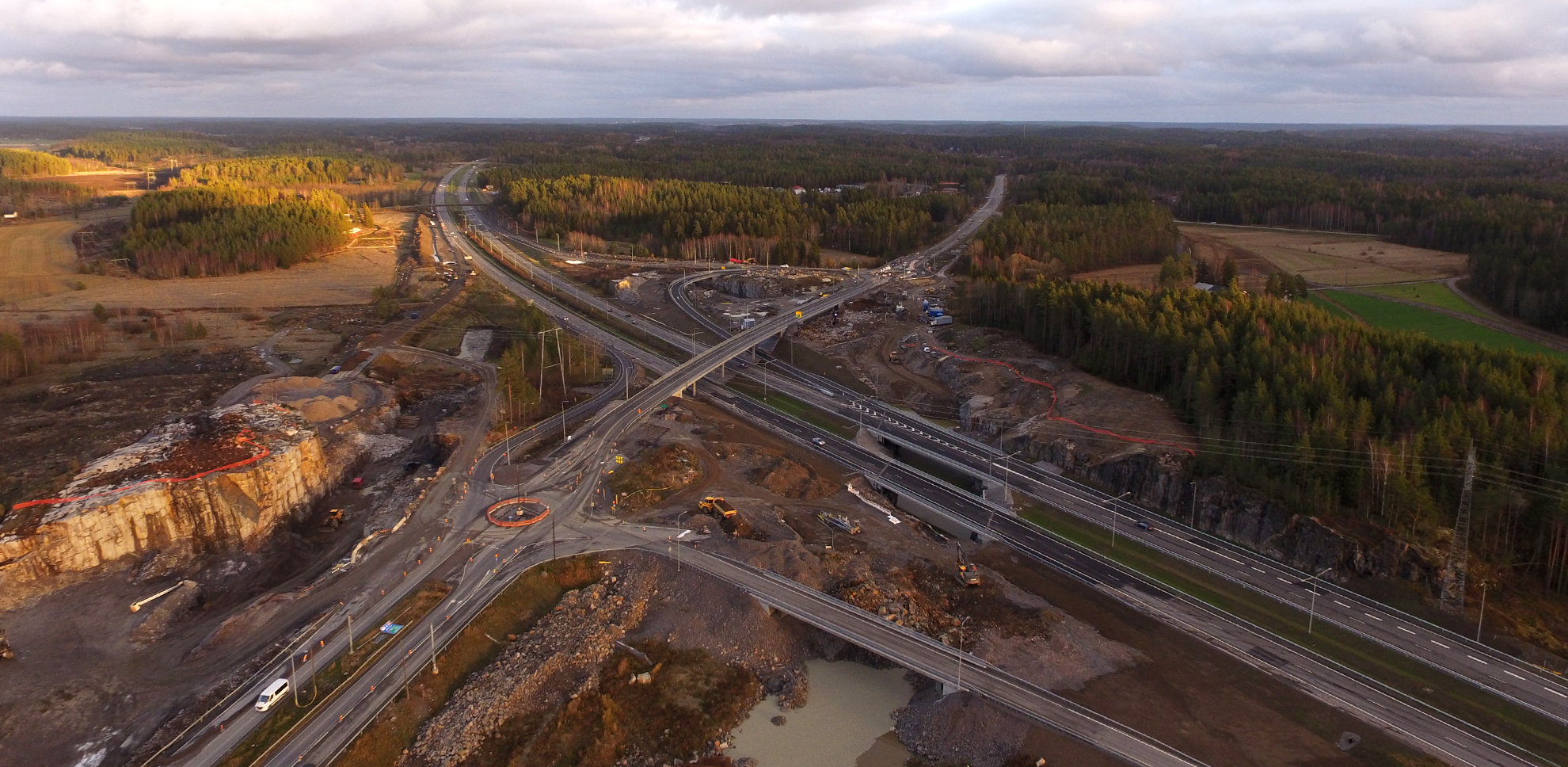

Hankkeen ensimmäisen rakennusvaiheessa kehätien Pukkilan ja Kirismäen välinen tieosuus rakennettiin nelikaistaiseksi. Tasoliittymät poistettiin rakentamalla Pukkilan eritasoliittymä ja Sippaan risteyssilta sekä parantamalla Kirismäen eritasoliittymää.

Ensimmäisen rakennusvaiheen parannustyöt valtatiellä 10 välillä kehätie ja Tammitie valmistuivat syksyllä 2021. Osana hanketta rakennettiin uusi Länsi-Avantintie yhdistämään valtatie 10 ja Avantin logistiikka-alue.

Kehätien rinnalle rakennettiin rinnakkaisteiden ja kevyen liikenteen verkosto. Myös melunsuojausta kohennettiin parannettavien kohteiden kohdalla.

Ensimmäinen rakennusvaiheen urakoitsijana toimi Destia Oy ja rakennuttajakonsulttina Sweco PM Oy. Se toteutettiin ns. STk-mallilla – eli suunnittele ja toteuta -urakka kehitysvaiheella, jossa tilaaja ja urakoitsija kehittävät yhdessä erilaisia suunnitelmaratkaisuja jo hankkeen kehitysvaiheessa.

Ensimmäisen rakennusvaiheen keskeisiä työkohteita

  • Tasoliittymien poistaminen välillä Kausela–Kirismäki
  • Pukkila–Kirismäki -osuuden nelikaistaistaminen
  • Kirismäen eritasoliittymän parantaminen
  • Pukkilan eritasoliittymän rakentaminen
  • Sippaan risteyssillan rakentaminen
  • Kehätien rinnakkaisväylien toteuttaminen
  • Valtatien 10 parannustyöt välillä kehätie–Tammitie

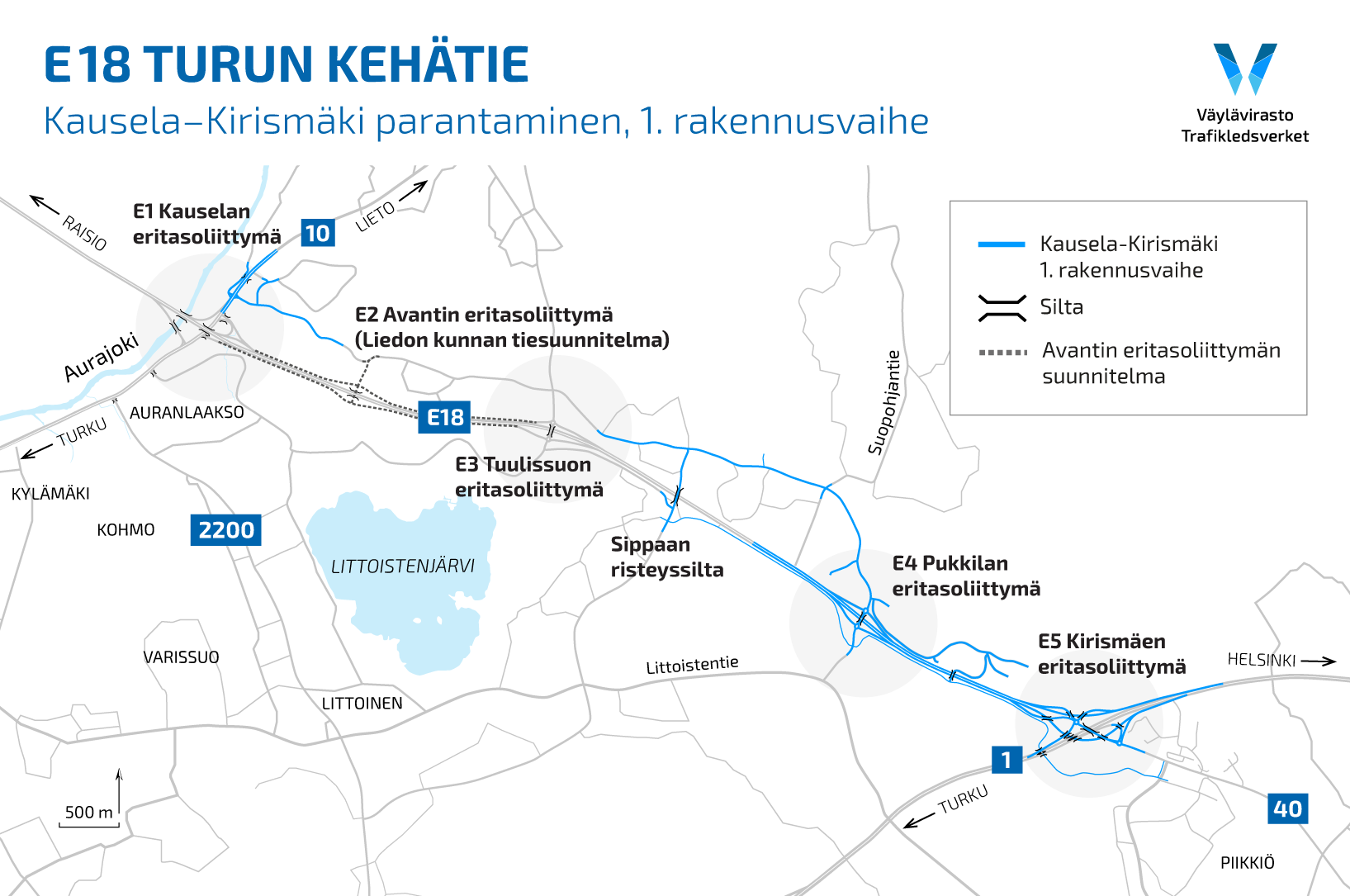

Karttakuva ensimmäisestä rakennusvaiheesta.
