Työnaikaiset liikennejärjestelyt

Kokoamme tälle sivulle tietoa E18 Raision keskustan kohta -hankkeen työnaikaisista liikennejärjestelyistä.

Muutokset liikennejärjestelyihin 17.8. alkaen: Soliniuksenkuja, Raisiontori

  • Läpiajoliikennettä rajoitetaan Soliniuksenkujalla. Ajoneuvoliikenne ohjataan Raisiontorin kautta Raisiontielle. Kulku liikekiinteistöihin Raisiontorin kautta.
  • Ajo tonteille Soliniuksenkuja 12 ja 14 Soliniuksenkujan eteläpäästä.
  • Ajo tontille Soliniuksenkuja 24 toistaiseksi Soliniuksenkujalta. Huom! Arviolta viikolla 37 kulku tontille siirtyy Raisiontorin puolelle. Tästä tiedotetaan kiinteistöjä myöhemmin.
  • Länsiraitti suljettu liikenteeltä, ja Varppeenkatu suljettu liikenteeltä Lumparlankadun risteyksestä Varppeenaukiolle. Korvaava jalankulun ja pyöräilyn kiertoreitti kulkee Raisiontien ja Lumparlankadun kautta.
  • Järjestelyt ovat voimassa alustavasti joulukuuhun 2026 asti.

Aidattu työmaa-alue vaikuttaa liikennejärjestelyihin Raision keskustan alueella. Nesteentien alikulku kirjaston kohdalla, Länsiraitti sekä Varppeenkatu välillä Lumparlankatu ja Varppeenaukio on suljettu liikenteeltä. Liikennettä Soliniuksenkujan pohjoispäässä on rajoitettu. Jalankulun ja pyöräilyn kiertoreitti kiertää työmaan Raisiontorilta Raisiontien, Lumparlankadun ja uintikeskuksen alikulun kautta Nesteentien itäpuolelle. Ajoneuvoliikenne Tasalan alueen liikekiinteistöihin kulkee Raisiontorin kautta.
Kartta päivitetty 14.8.2026.

Valmistelevien töiden liikennejärjestelyt 15.7.2026 alkaen

Valmistelevat työt etenevät Raision keskustassa, ja keskiviikosta 15.7.2026 alkaen alueella otetaan käyttöön uusia liikennejärjestelyjä. Valmistelevia töitä tehdään pääosin arkisin klo 7–20.

Muutokset liikennejärjestelyihin

  • Aidatun työmaa-alueen sisälle jäävät kadut ja kulkuyhteydet poistuvat jalankulun ja pyöräilyn käytöstä.
  • Jalankulku ja pyöräily ohjataan työmaan ajaksi viitoitetuille kiertoreiteille. Muutokset opastetaan maastossa.
  • Bussipysäkki 2071 poistuu toistaiseksi käytöstä. Pysäkki 2077 säilyy normaalisti käytössä.
  • Itäraitin alikulku suljetaan toistaiseksi.
  • Soliniuksenkujan eteläpää kohti Itäraittia suljetaan työalueen käyttöön.

Liikennejärjestelyt ovat alustavasti voimassa joulukuuhun 2026 asti. Mahdollisista muutoksista tiedotetaan töiden edetessä.

Föli tiedottaa omissa kanavissaan pysäkkimuutoksista sekä mahdollisista muutoksista reitteihin ja aikatauluihin.

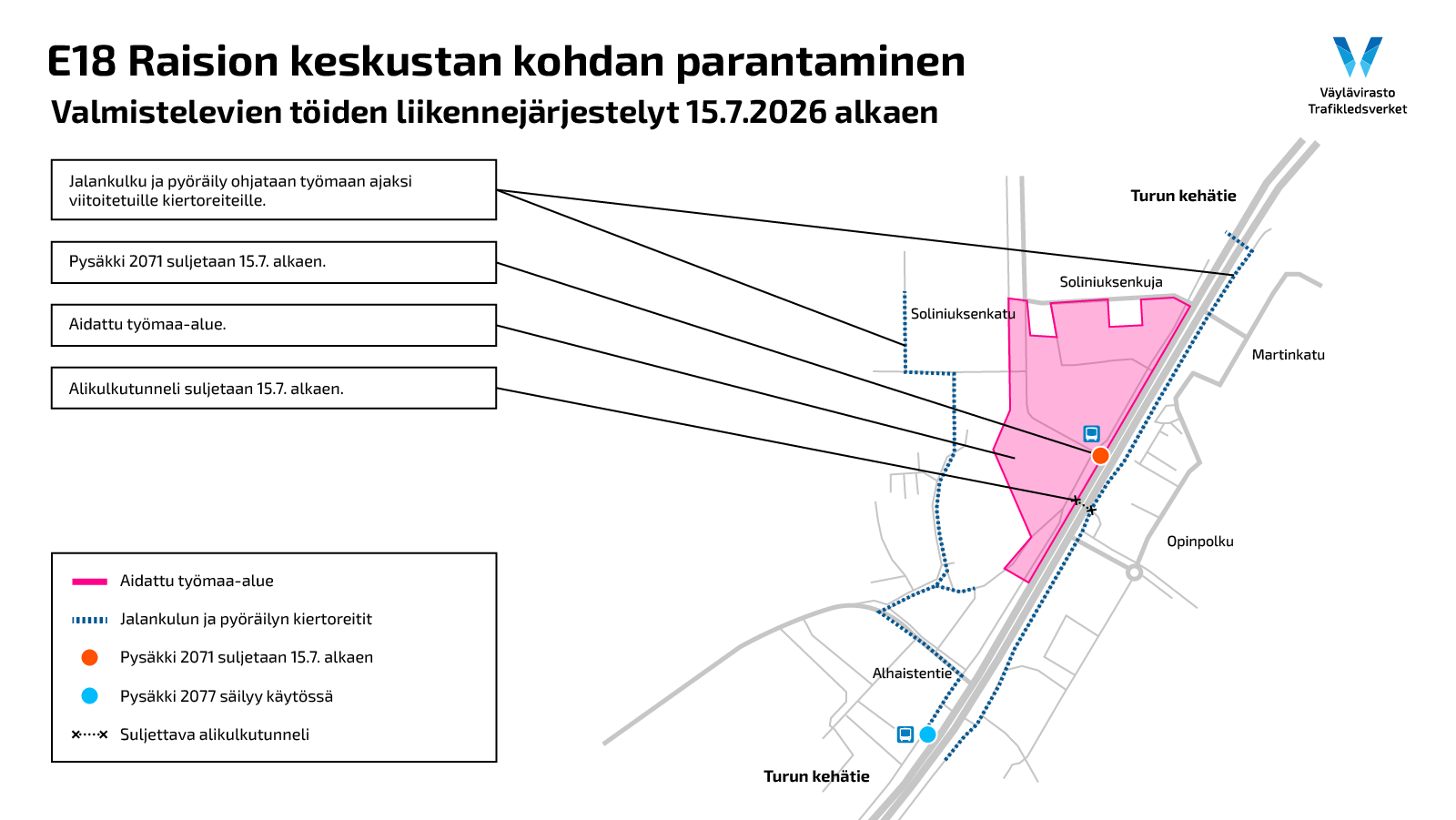

Valmistelevien töiden liikennejärjestelyt 15.7.2026 alkaen.

Keskiviikkona 1.7. otetaan käyttöön uusi jalankulun ja pyöräilyn kiertoreitti Raision keskustassa. Raisiontien ja Nesteentien puoleinen jalankulun ja pyöräilyn yhteys katkaistaan työmaa-alueen vuoksi, ja kulku ohjataan kiertoreitille Raisiontorin kautta.

Muutos liittyy Raision keskustassa käynnissä oleviin kiinteistöjen purkutöihin, joilla valmistaudutaan tulevan tunnelityömaan rakentamiseen. Purkutyöt etenevät suunnitellusti ja valmistuvat kokonaisuudessaan syyskuun aikana.

Työmaa-alueella liikkuu raskasta kalustoa ja työmaaliikenne lisääntyy. Alueella liikkuvia pyydetään noudattamaan erityistä varovaisuutta.

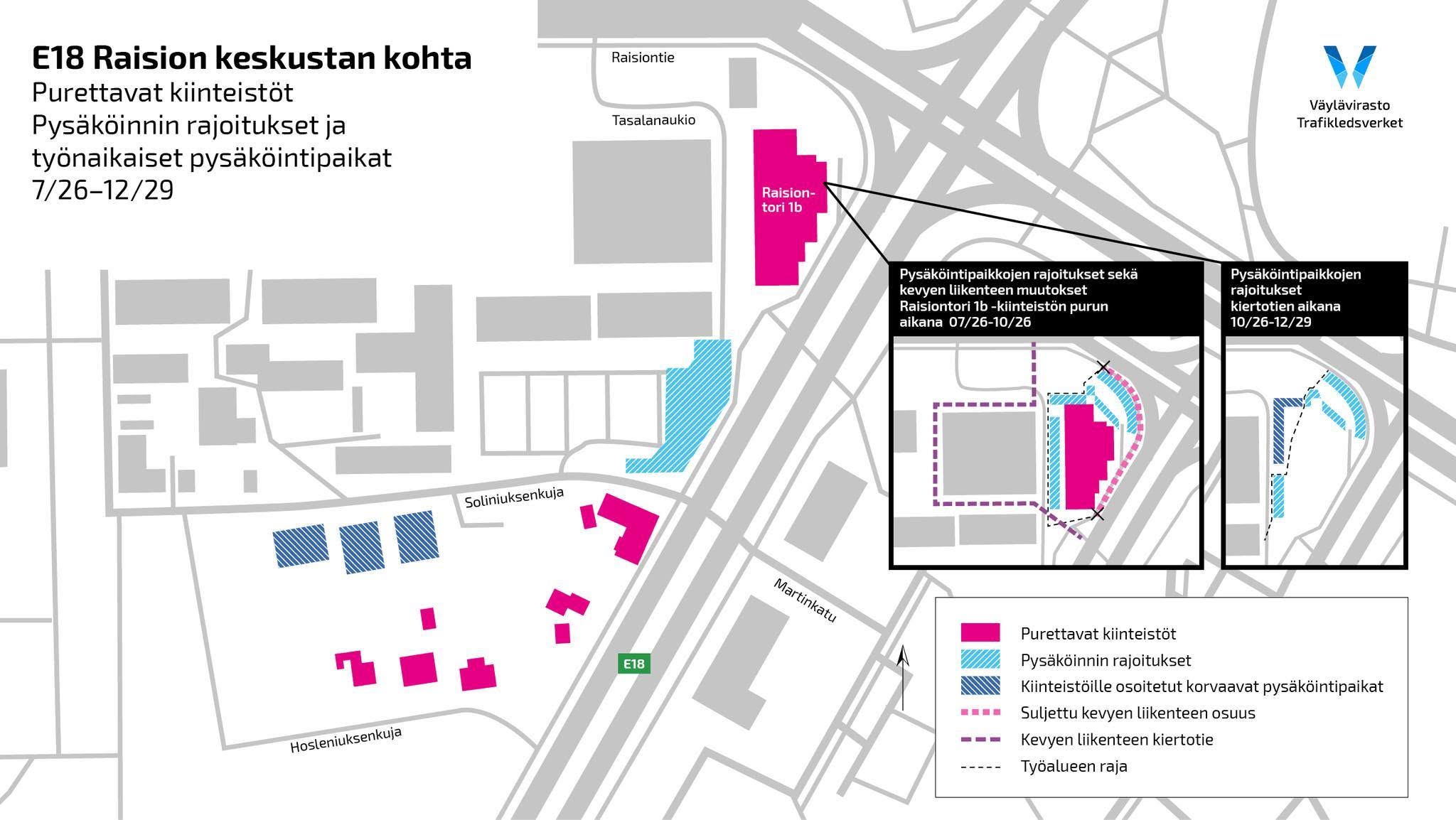

E18 Raision keskustan kohdan purettavat kiinteistöt, pysäköinnin rajoitukset ja työnaikaiset pysäköintipaikat 7/26-12/29.

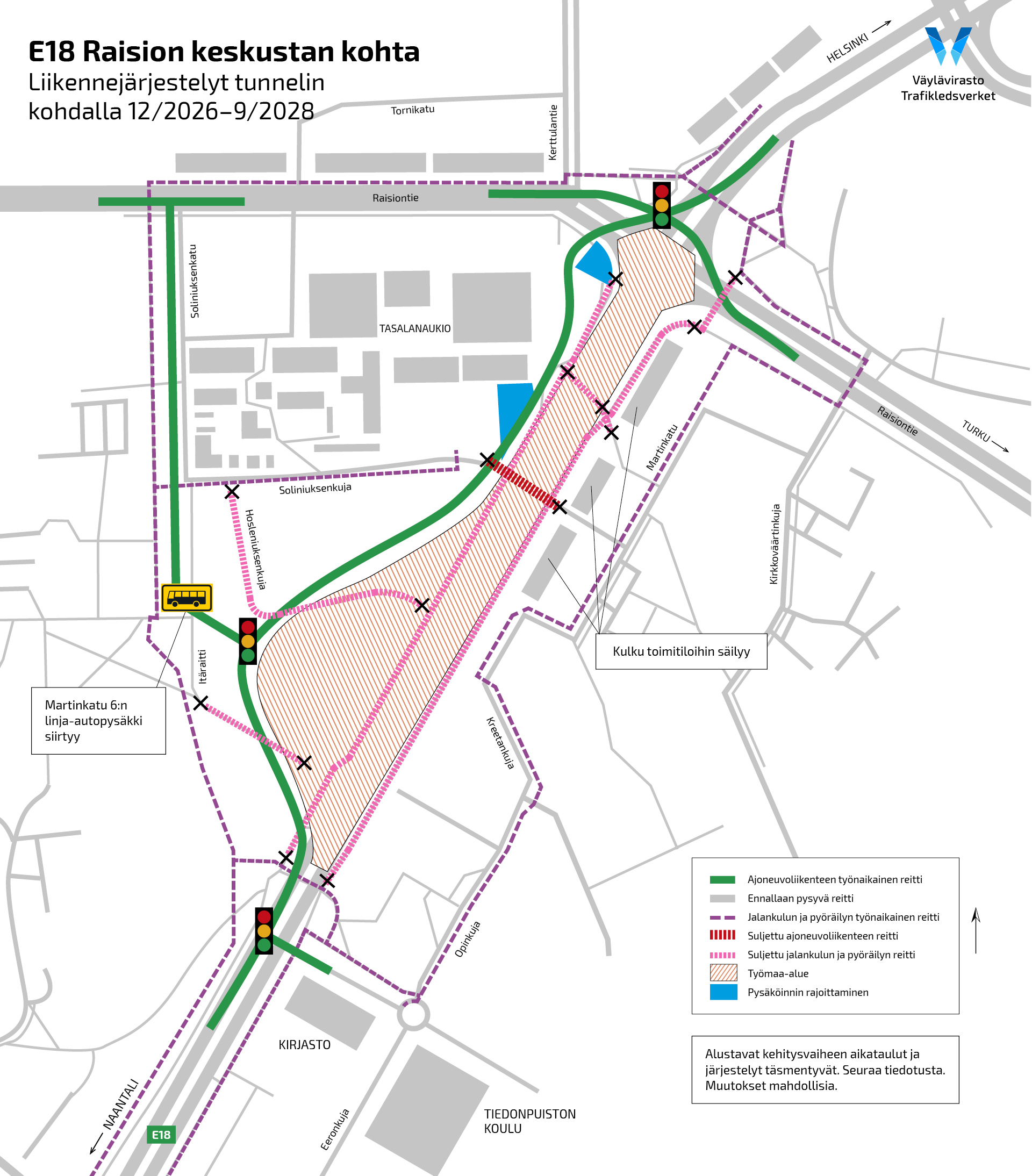

Liikennejärjestelyt tunnelityömaan kohdalla 12/2026–9/2028

Tunnelin alue keskustan kohdalla rajataan työmaa-alueeksi, jonka läpi kulkeminen on kielletty rakennustöiden aikana.

Turun kehätien ajoneuvoliikenne ohjataan työmaan ohi sen länsipuolelta. Reitille tulee valo-ohjaus Raisiontien ja Soliniuksenkadun liittymiin. Liikenne Soliniuksenkujalta Martinkadulle katkaistaan.

Myös jalankulun ja pyöräilyn reitteihin tulee muutoksia Raision keskustan kohdalla. Tunnelityömaan länsipuolella suositellaan käytettäväksi Raisiontien ja Soliniuksenkujan yhteyttä. Työmaan itäpuolella jalankulun ja pyöräilyn kiertoreittinä toimii Martinkatu. Reitit kehätien yli kulkevat työmaan eteläpäässä Juhaninkujan kohdalta ja pohjoispäässä Raisiontien risteyksen pohjoispuolelta. Martinkatu 6:n linja-autopysäkki siirtyy Soleniuksenkadulle rakennustyön ajaksi.

Tähkän alikulku Tasalanaukiolta Väärtinpolulle ja Raisiontien alikulku kehätien risteyksen länsipuolella suljetaan. Kulkuyhteydet tunnelityömaan läheisyydessä sijaitseviin kiinteistöihin säilytetään.

Raision keskustatunnelin rakentamisen ajaksi joulukuusta 2026 alkaen Turun kehätien ajoneuvoliikenne ohjataan kiertotielle työmaan länsipuolelle. Myös jalankulun ja pyöräilyn reitit kiertävät rakentamisen aikana pienempien katuyhteyksien kautta työmaa-alueen ympäri. Työmaa-alueen poikki kulkeminen on rakentamisen aikana kielletty.
Kartta päivitetty 24.4.2026.
