Rakentaminen: valmiit työt ja tulevat toteutukset

Tampere-Pori tasoristeysten poisto ja parantaminen -hankkeessa poistetaan mahdollisimman monta tasoristeystä hankkeeseen kuuluvalla rataosuudella. Lisäksi mahdollisimman monen tasoristeyksen turvallisuutta parannetaan. Tällä sivulla kerrotaan jo tehdyistä ja lähitulevaisuudessa tehtävistä töistä.

Karttakuva poistetuista kahdestatoista tasoristeyksestä.

Valmiit työt

Ensimmäiset tasoristeykset rataosuuden varrella poistettiin vuonna 2022. Vuoden 2025 loppuun mennessä tasoristeykset on suljettu ja korvaavat tieyhteydet otettu käyttöön seuraavien 18 tasoristeyksen osalta:

  • Sastamalassa: Kaukolantie, Vinkkiläntie, Kujanpääntie, Rinne-Koiviston tie, Leivintie ja Aarnion tasoristeys.
  • Nakkilassa: Koivero, Juhela, Tynikurkela ja Pelto.
  • Kokemäellä: Ahvenuksentie ja Isotalo.
  • Kokemäen ja Harjavallan rajalla: Näyhälä.
  • Harjavallassa: Nurminen.
  • Ulvilassa: Valtavainio, Lehtonen, Hietaranta ja Salovaara.

Ratasuunnitelmat etenivät toteutukseen syksyn 2025 aikana Ulvilassa  ja Nakkilassa.
Nakkilassa poistettiin syksyn aikana 2025 aikana käytöstä Koiveron, Juhelan ja Tynikurkelan tasoristeykset sekä maatalouteen liittyvän liikenteen käyttämä Pellon tasoristeys.

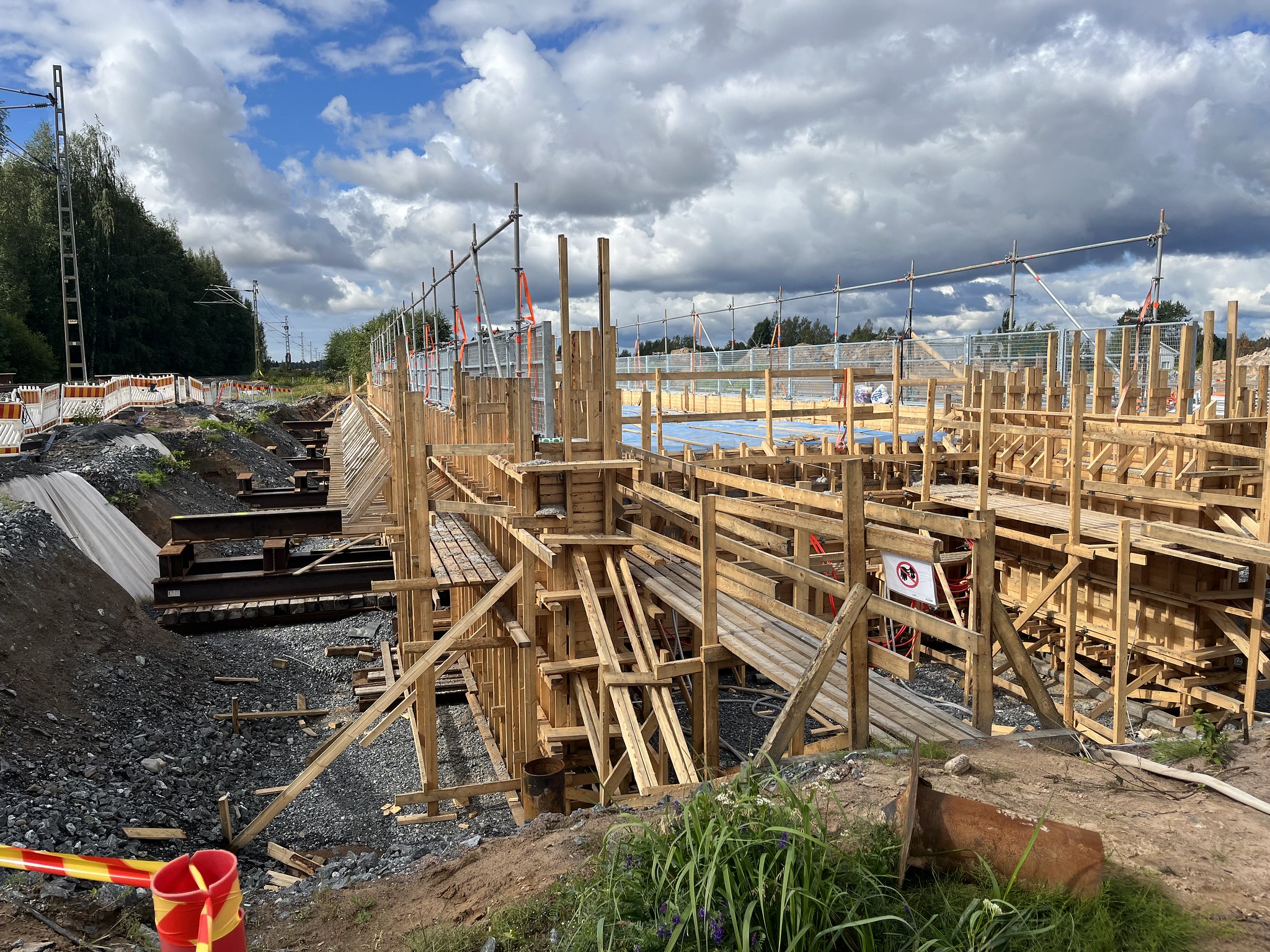

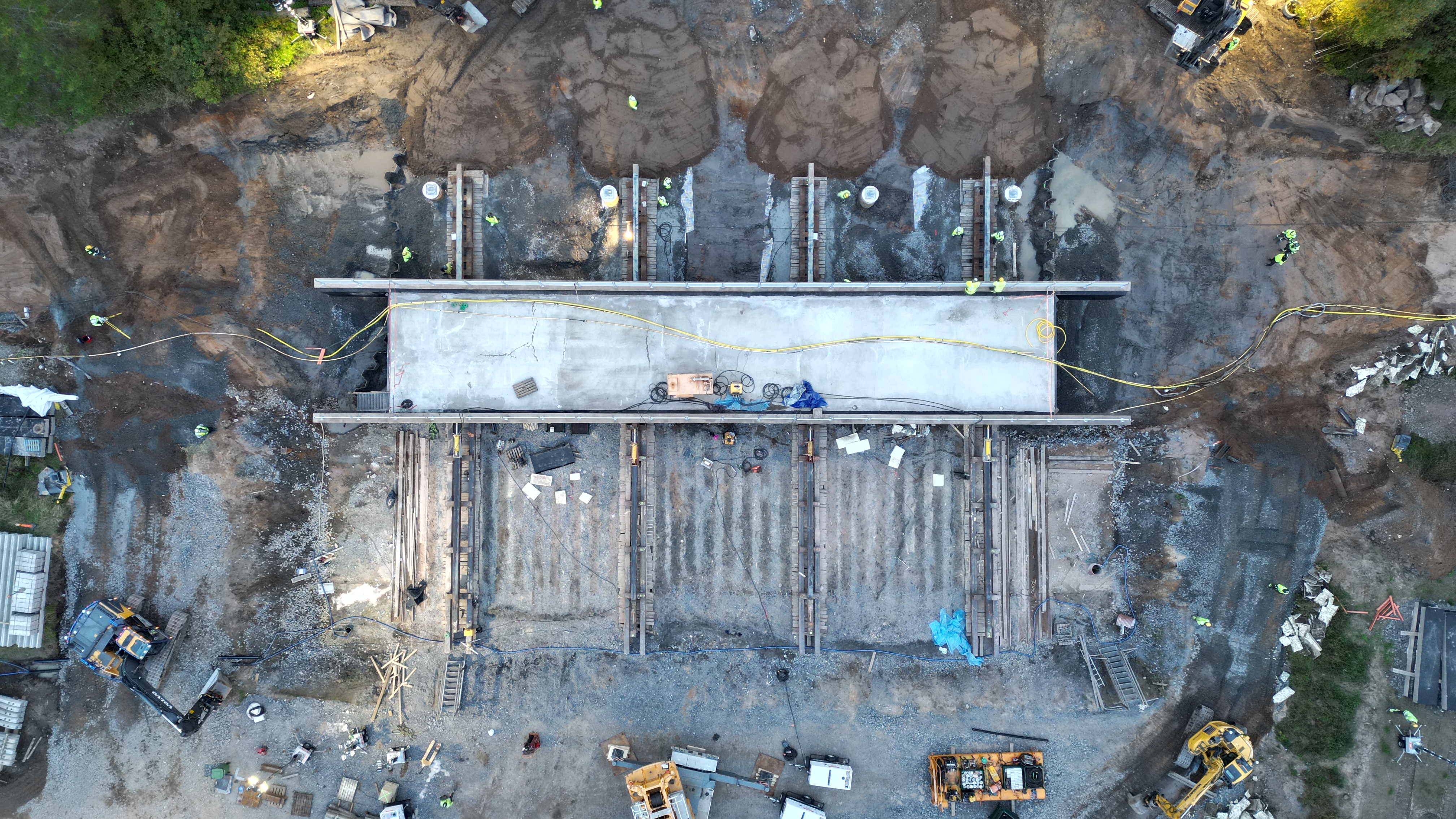

Vuoden 2025 huhtikuussa aloitettiin tasoristeysten poistaminen Ulvilassa. Vuoden 2025 syksyyn mennessä Valtavainion, Lehtosen, Hietarannan ja Salovaaran tasoristeykset suljettiin rakentamisen etenemisen mukaan. Haistilan uusi alikulkusilta siirrettiin paikoilleen viikonloppuna 4.–6. lokakuuta. Junat pääsivät ajamaan uutta siltaa heti siirron jälkeen.

Käynnissä olevat ja tulevat työt

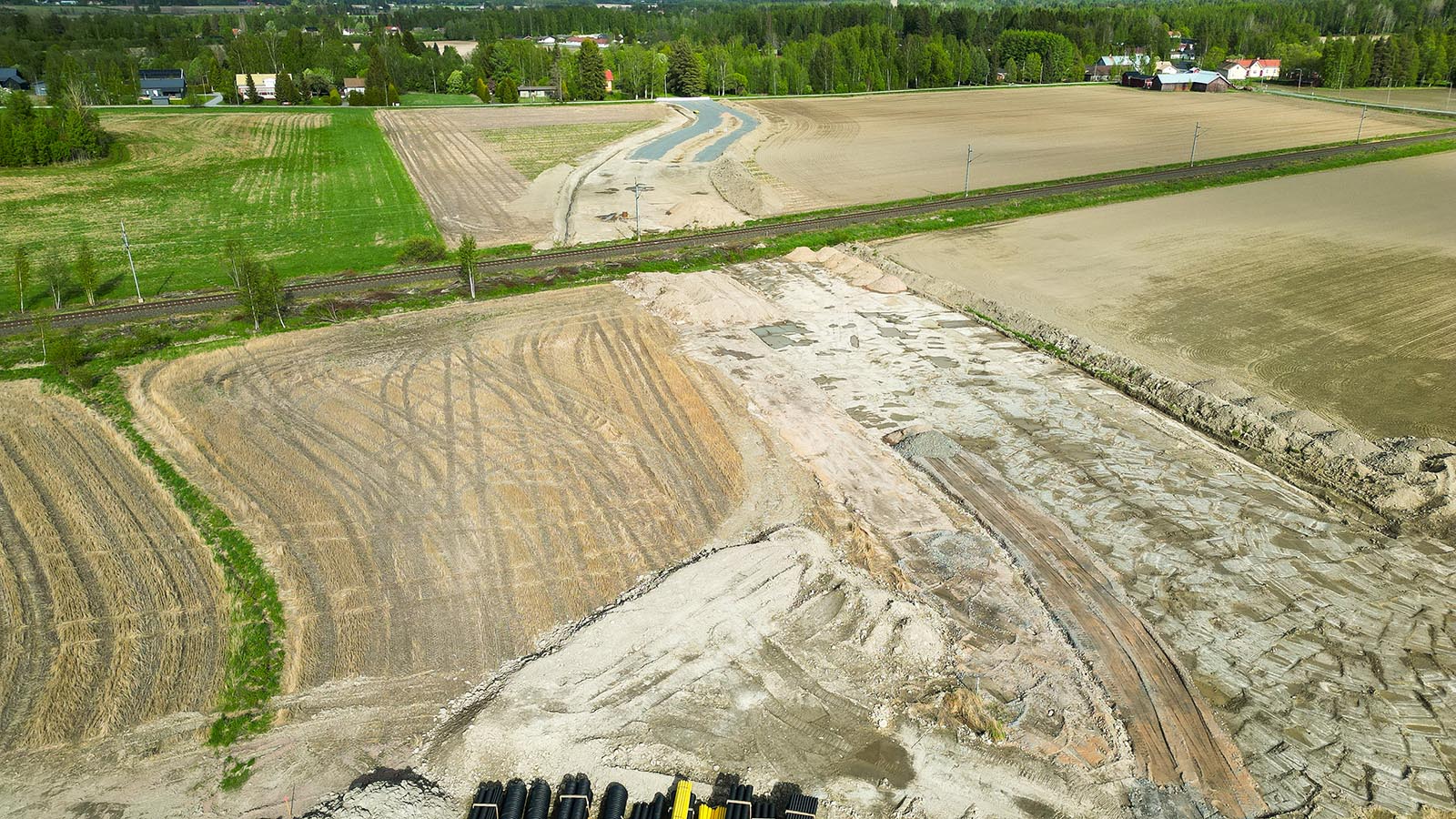

ULVILA: Haistilan sillan valmistuttua aloitettiin uuden tielinjan rakentaminen. Nykyinen Haistilantie siirtyy uudelle linjaukselle ja ajoneuvoliikenne kulkee tulevaisuudessa uuden sillan alitse. Kulku liikenteelle sillan alitse avataan viimeistään elokuussa 2026. Urakassa rakennetaan myös yksityistie, joka tarjoaa entistä turvallisemman reitin Nakkilan ja Ulvilan välille.

Hanke järjesti infotilaisuuden Ulvilassa torstaina 30.10.2025. Tilaisuus kokosi paikalle aktiivisen joukon kuulemaan Haistila–Yli-Rantala -urakan ajankohtaisesta tilanteesta ja keskustelemaan asiantuntijoiden kanssa.
Tutustu infotilaisuuden materiaaliin tästä.

NAKKILA: Ratasuunnitelman toteutus etenee Nakkilassa vaiheittain niin, että seuraavassa vaiheessa käytöstä poistetaan Kuritun ja Ruhaden tasoristeykset sekä korjataan Masian silta ja rakennetaan uusi Masiantien alikulkusilta. Näihin töihin liittyvä urakoitsijan kilpailutuksen valmistelu käynnistyi marraskuussa 2025. Urakoitsija valitaan kevättalvella, jonka jälkeen työt alkavat, ja valmista on syksyllä 2027. Masian alueella tehdään myös uusia katujärjestelyjä.

Työt jatkuvat Nakkilassa vuonna 2027 Suutarinmäentien alikulkusillan rakentamisella. Samalla suljetaan Tattaran ja Turvepehkutehtaan tasoristeykset. Urakkaan sisältyy myös katujen ja yksityisteiden rakentamista. Tavoitteena on ottaa Suutarinmäen alikulkusilta käyttöön elokuussa 2028.

SASTAMALA: Aarnion tasoristeys poistettiin käytöstä vuoden 2025 lopulla. Kolmen muun suunnitelmaan sisältyvän tasoristeyksen poisto toteutuu myöhemmin, arviolta vuonna 2029.

MUUT PAIKKAKUNNAT: Vastaavia töitä tasoristeysten sulkemiseksi tehdään Harjavallassa, Sastamalassa, Kokemäellä ja Nokialla. Näiden urakoiden töistä ja aikatauluista viestitään myöhemmin lisää.

Infograafi kuvaa, miten 45 metriä pitkä ja noin 900 tonnia painava teräsbetonisilta paikoilleen

Havainnekuva sillansiirrosta: Haistilan 45 metriä pitkä ja noin 900 tonnia painava teräsbetonisilta tunkattiin paikoilleen 4.-6.10.2025.
