Mansikkakosken ratasilta

Urakka sisältää Mansikkakosken uuden ratasillan rakentamisen sekä sillanrakennustöistä johtuvien alittavien väylien muutostyöt.

Käytössä olevan sillan rautatieliikenteen osalta korvaava uusi kahden raiteen ratasilta rakennetaan nykyisen sillan pohjoispuolelle. Imatran kaupungin alueella sijaitseva Vuoksen ylittävä silta on osa Karjalan rataa. Nykyinen, vuonna 1933 valmistunut silta jää aikanaan kevyen liikenteen ja autoilijoiden käyttöön.

Urakan valvojana toimii Kristiina Kuosmanen Welado Oy:stä.

Aikataulu

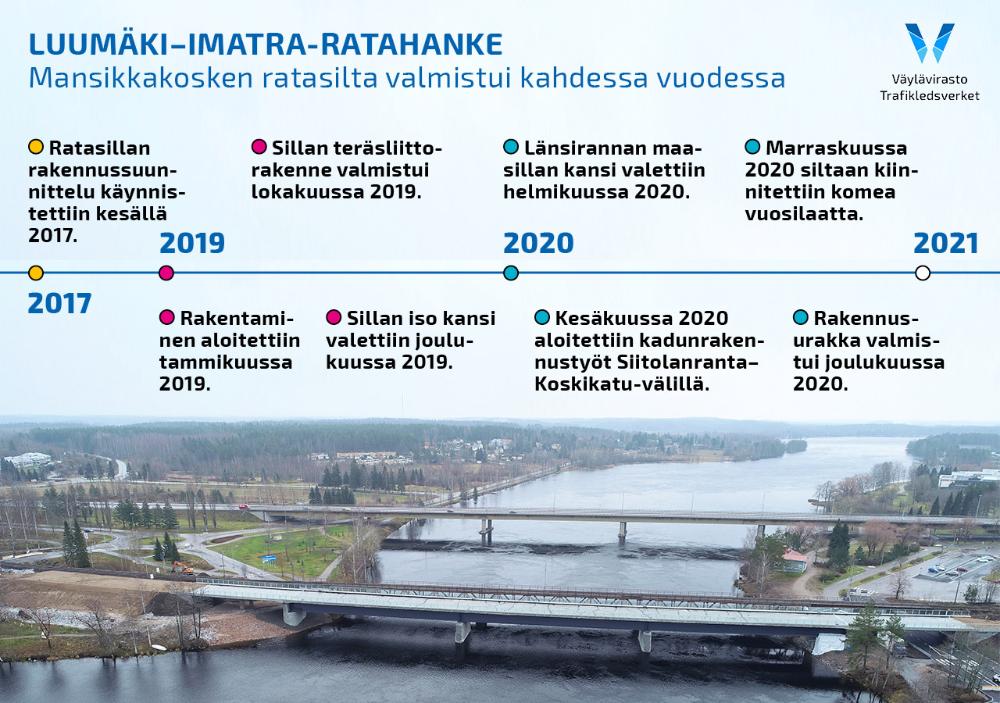

Rakennustyöt käynnistetään tammikuussa 2019. Urakka valmistuu marraskuussa 2020.

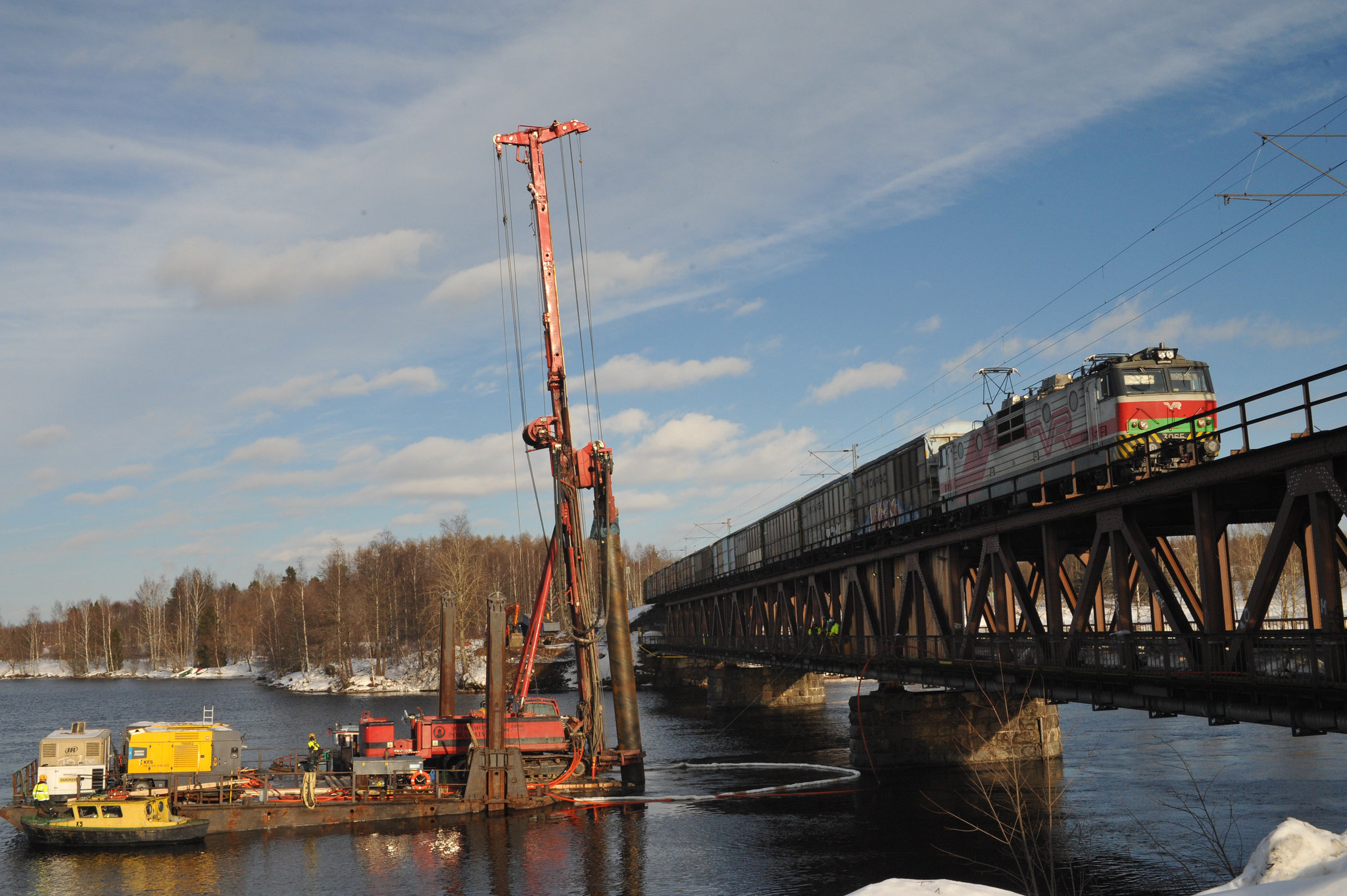

Mansikkakosken ratasillan rakentaminen käynnistyi 24.2. toden teolla. 120 tonnia painava porapaalukone siirrettiin lautalle ja uitettiin välituelle 4. (Kuva: Erkki Mäki)

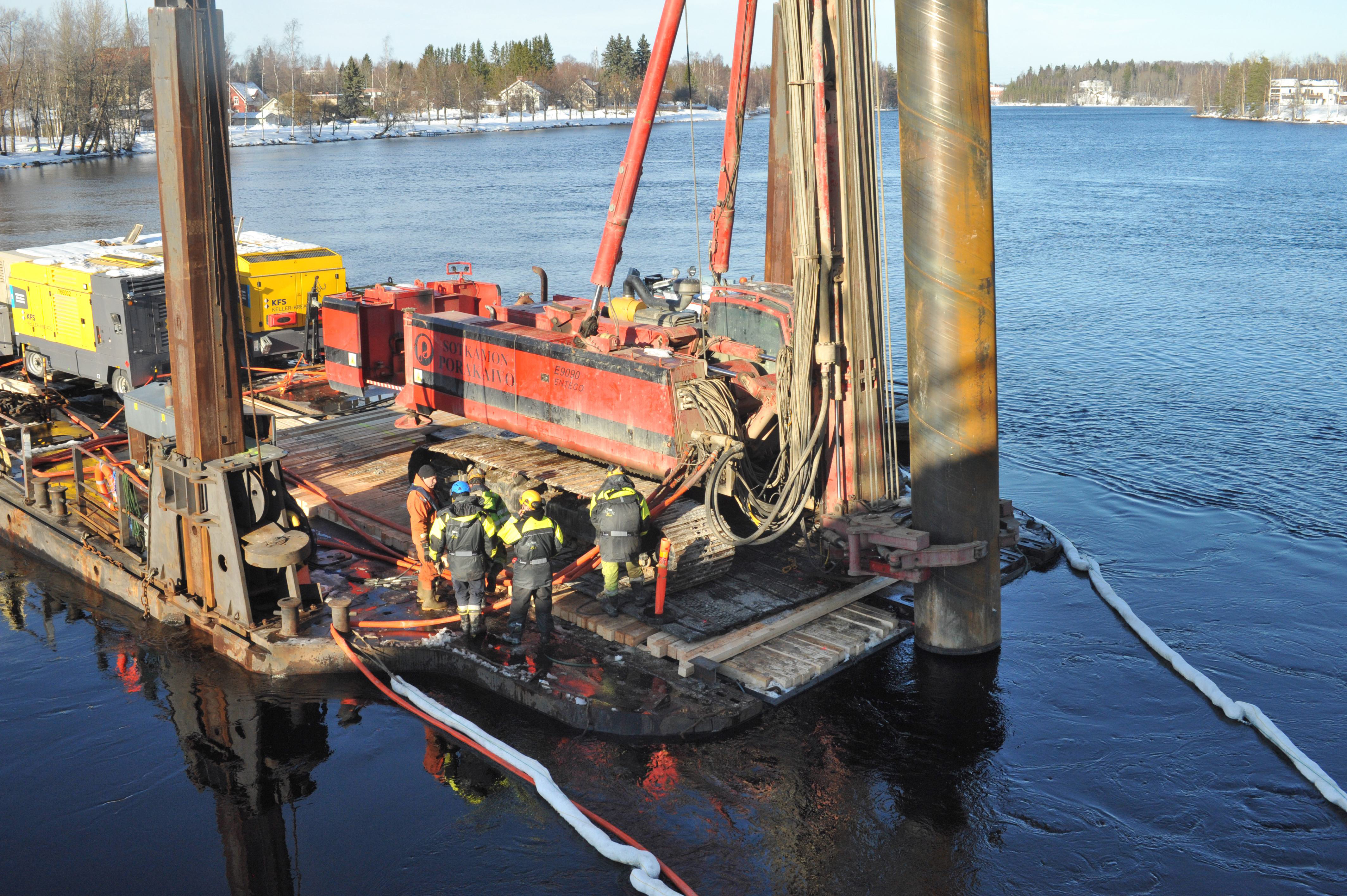

Huhtikuussa 2019 tehtiin porapaalutuksia virtaavassa vedessä työlautalta käsin. (Kuva: Erkki Mäki)

Urakan vaikutus junaliikenteeseen

Urakan työvaiheet aiheuttavat katkoksia junaliikenteeseen. Ratatöistä johtuvien korvaavien kuljetusten lähtöpaikat löytyvät VR:n sivuilta





Sivu päivitetty 22.05.2019
