Kaksoisraideosuus Joutseno-Rauha

Kaksoisraiteen ensimmäinen alueurakka sijoittuu Joutseno-Rauha-välille. Urakkaan kuuluu nykyisen raiteen perusparannus ja uuden raiteen rakentaminen Joutsenon ja Rauhan välille.

Urakoitsijana toimii NRC Group Finland.

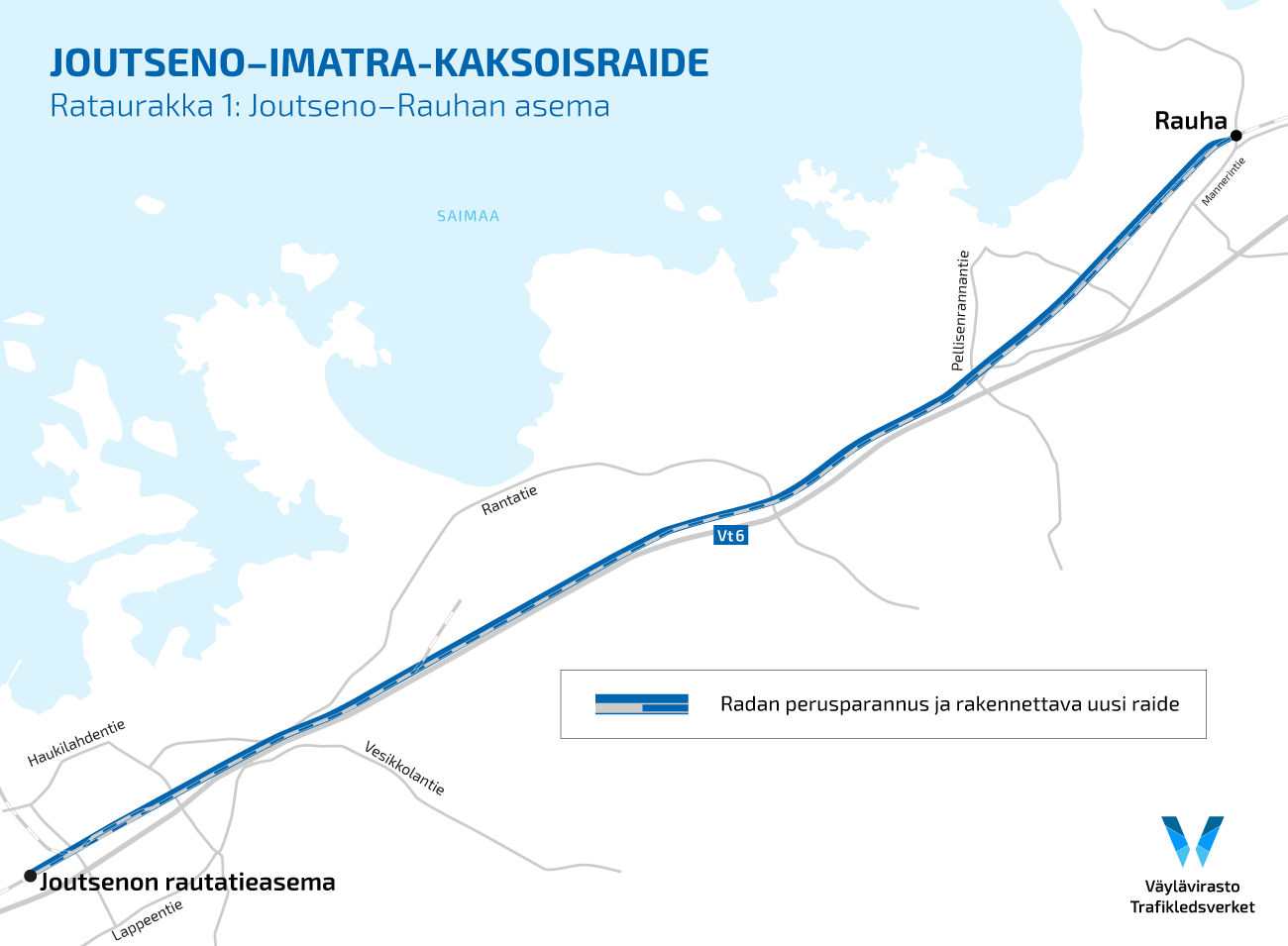

Kartta: rataurakka 1: Joutseno-Rauhan asema.

Aikataulu

Rakennustyöt aloitettiin syyskuussa 2019. Urakka on aikataulutettu valmistumaan 2023.

Urakan valvojana toimii Jussi Palo Welado Oy:stä.

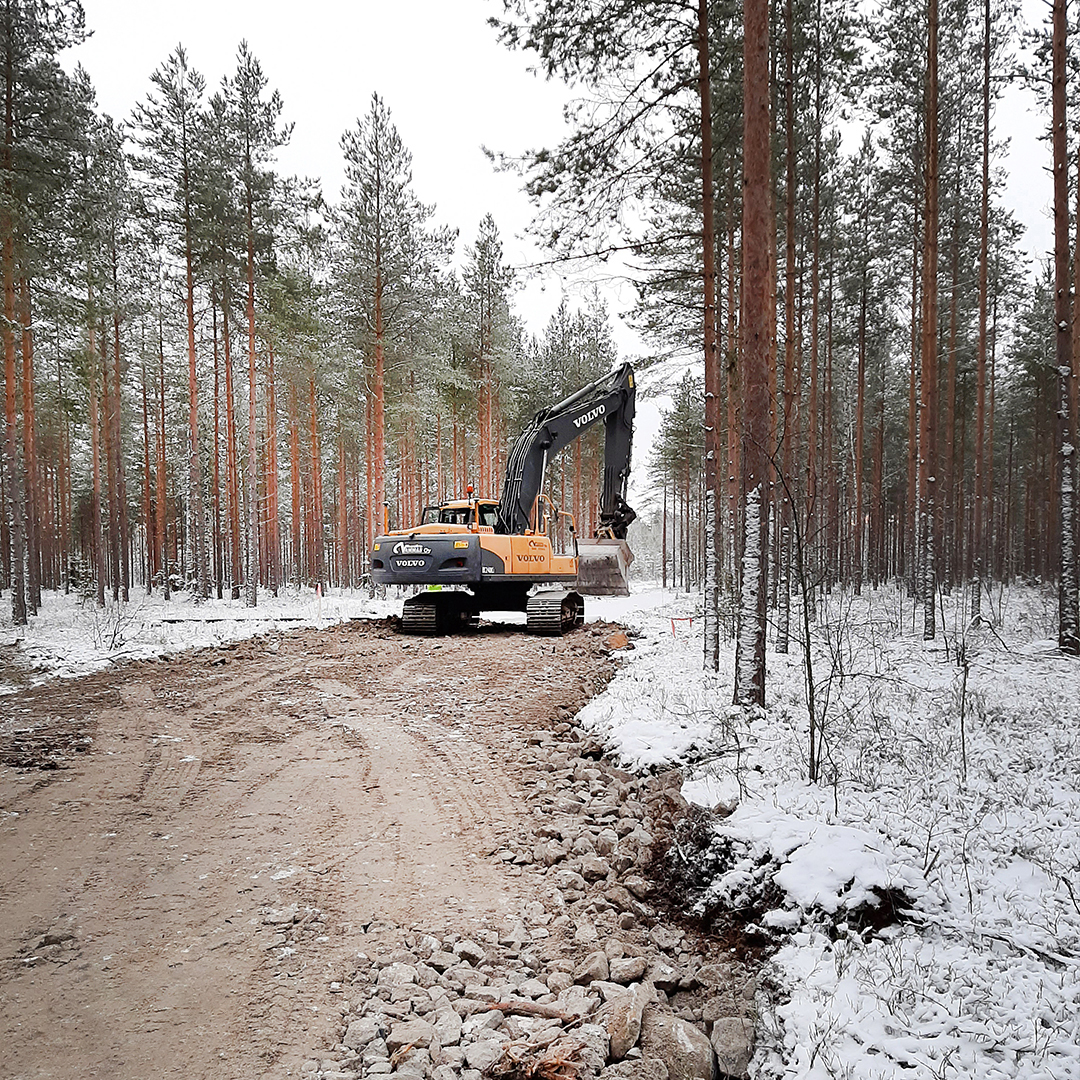

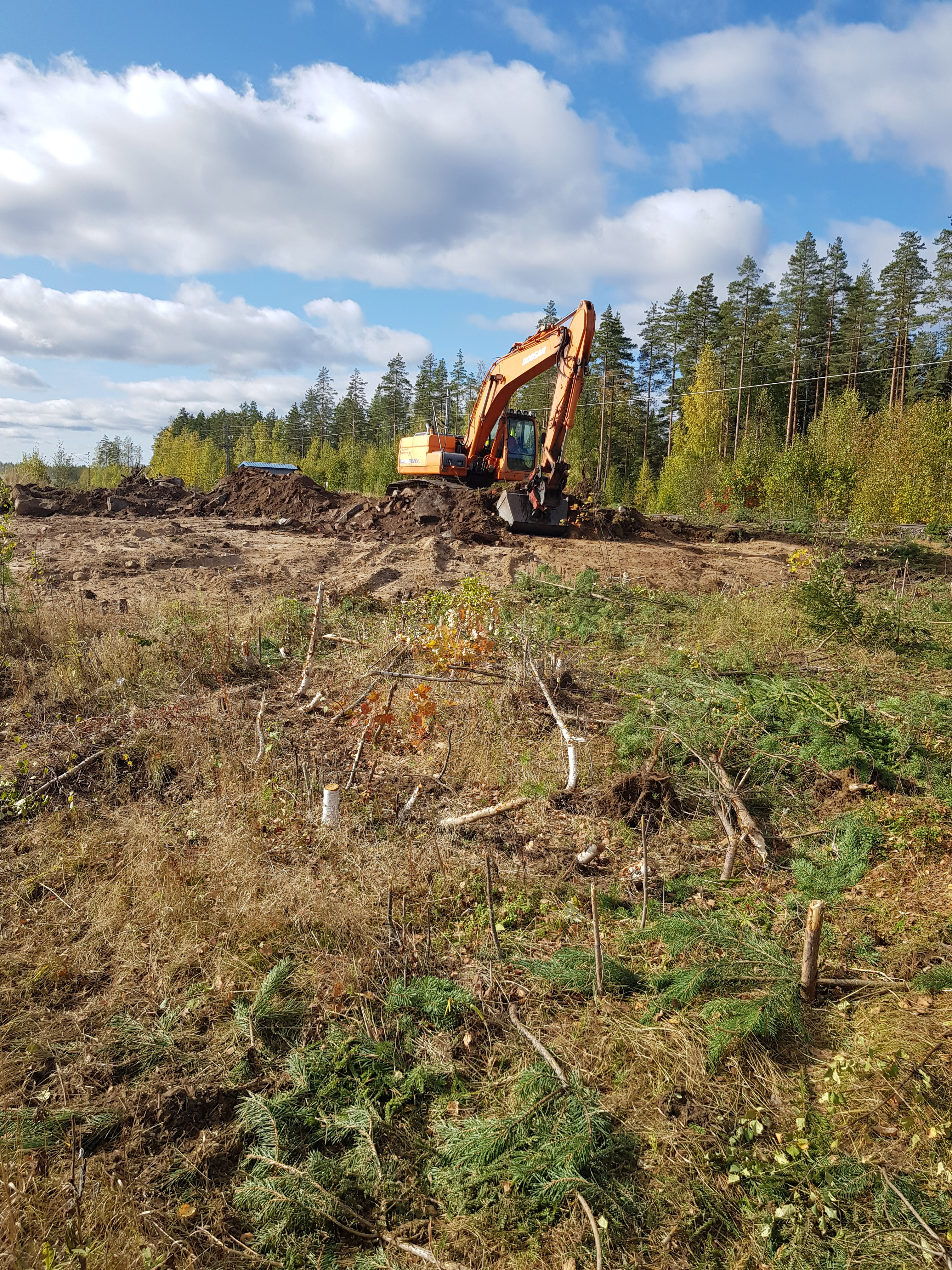

Joutseno-Rauha -välin rakentaminen käynnistyi syyskuussa 2019 puunpoistolla ja työmaateiden rakentamisella. (Kuva: Jussi Palo).

Joutseno-Rauha -välin rakentaminen käynnistyi syyskuussa 2019 puunpoistolla ja työmaateiden rakentamisella. (Kuva: Jussi Palo)

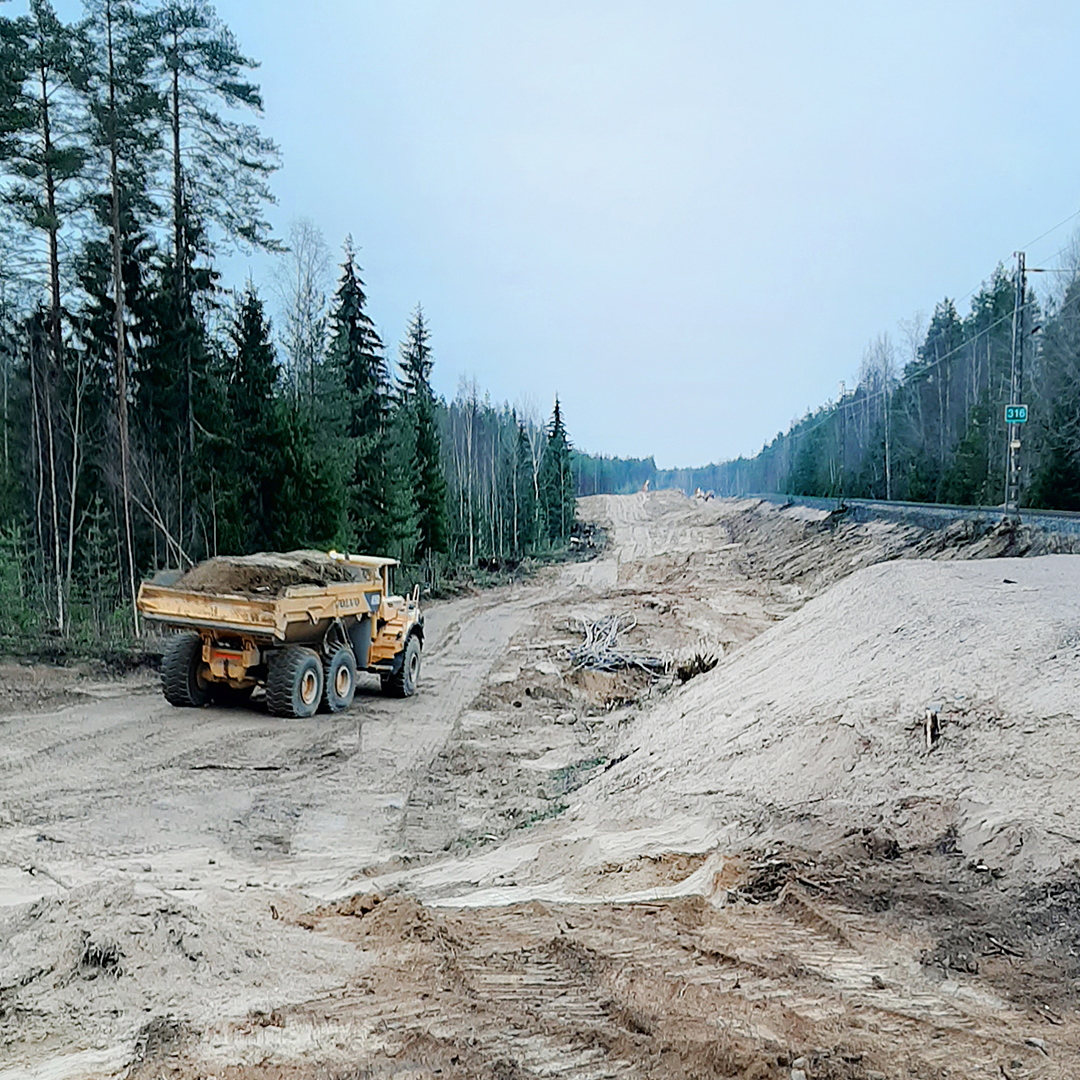

Tärkeimpiä työvaiheita marraskuussa 2019 olivat maan leikkaukset sekä ratapenkereen ja eristyskerroksen rakentaminen, puunpoistot ja pintamaiden raivaus. Marraskuussa tehtiin myös sähkörataperustusten asennuksen mahdollistavia ennakoivia töitä.

Tärkeimpiä työvaiheita marraskuussa 2019 olivat maan leikkaukset sekä ratapenkereen ja eristyskerroksen rakentaminen, puunpoistot ja pintamaiden raivaus.  Marraskuussa tehtiin myös sähkörataperustusten asennuksen mahdollistavia ennakoivia töitä.

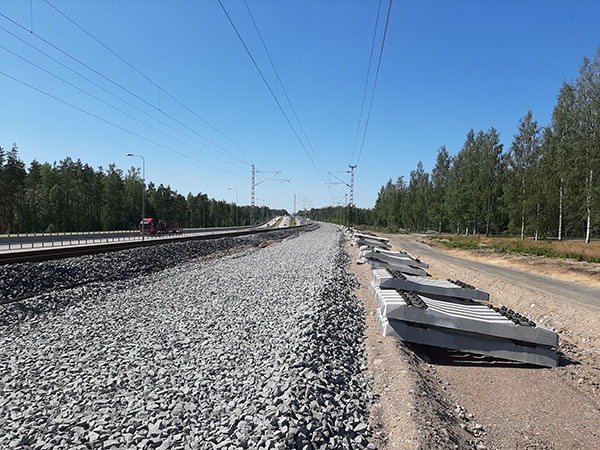

Tammikuussa 2020 rakennettiin työmaateitä valmiiksi tulevan kesän töitä varten.

Tammikuussa 2020 rakennettiin työmaateitä valmiiksi tulevan kesän töitä varten.

Tammikuussa 2020 poistettiin myös pintamaita ja tehtiin maaleikkauksia.

Tammikuussa 2020 poistettiin myös pintamaita ja tehtiin maaleikkauksia.

Urakan vaikutus junaliikenteeseen

Urakan työvaiheet aiheuttavat katkoksia junaliikenteeseen. Ratatöistä johtuvien korvaavien kuljetusten lähtöpaikat löytyvät VR:n sivuilta.
