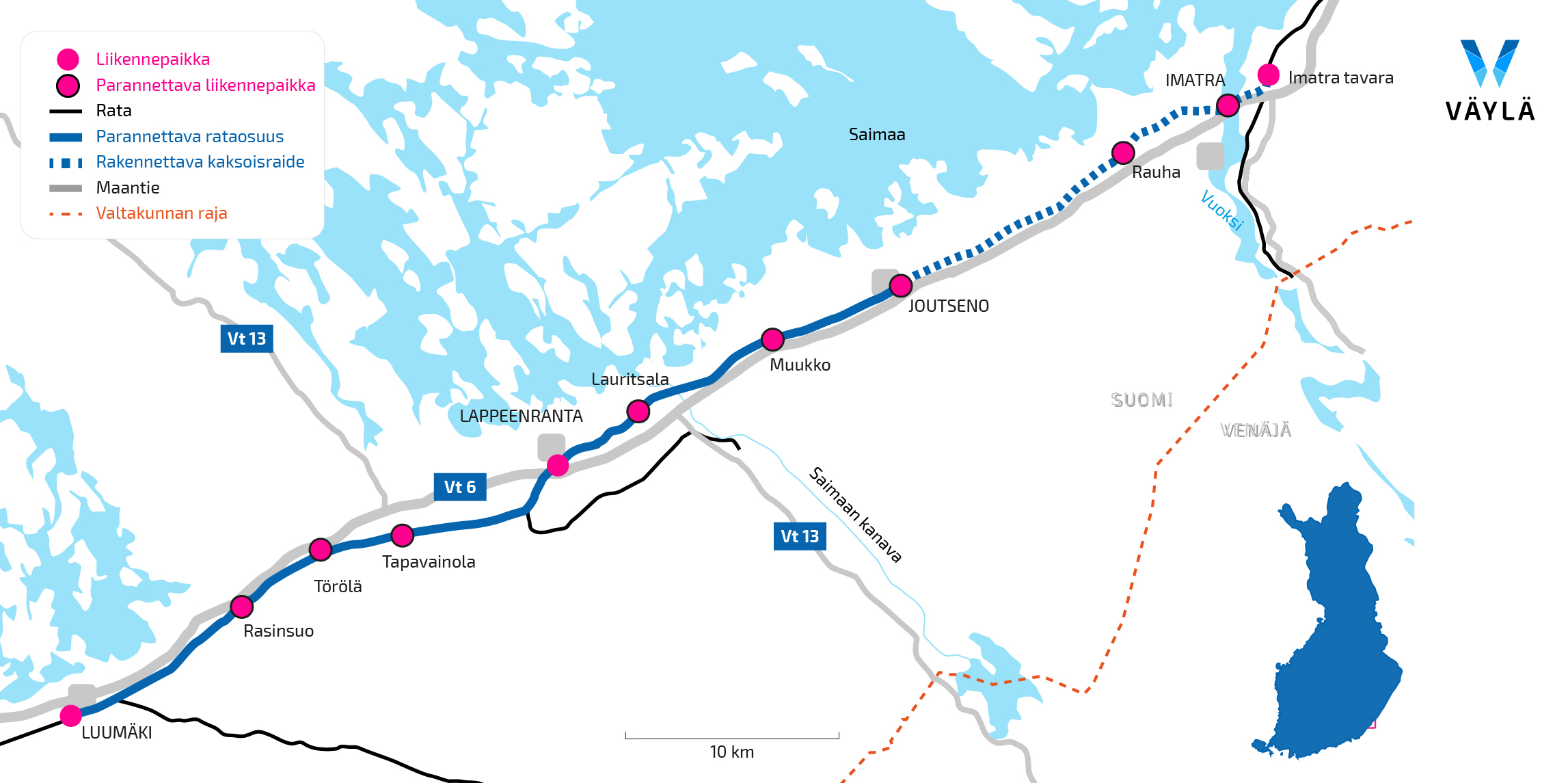

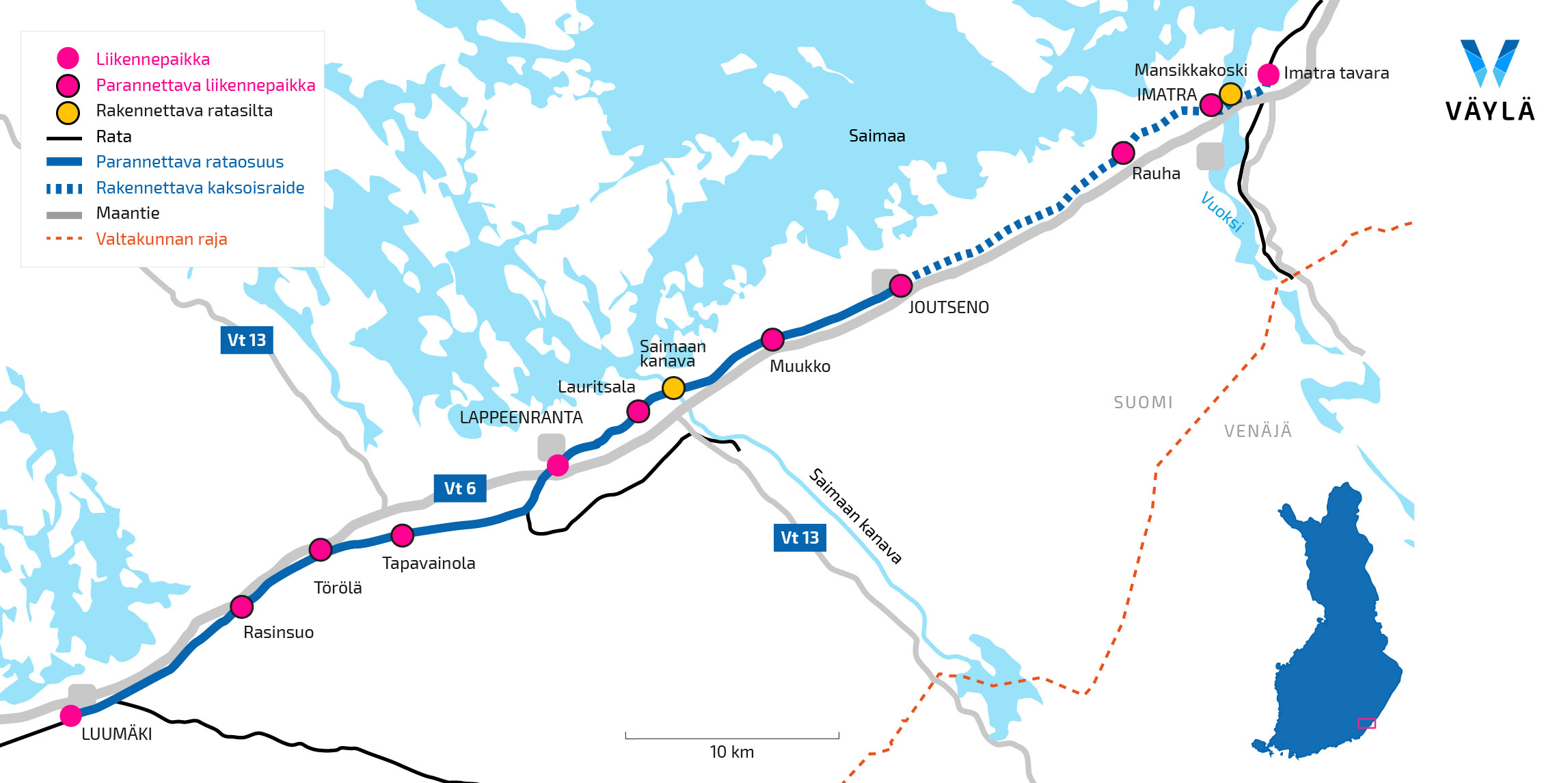

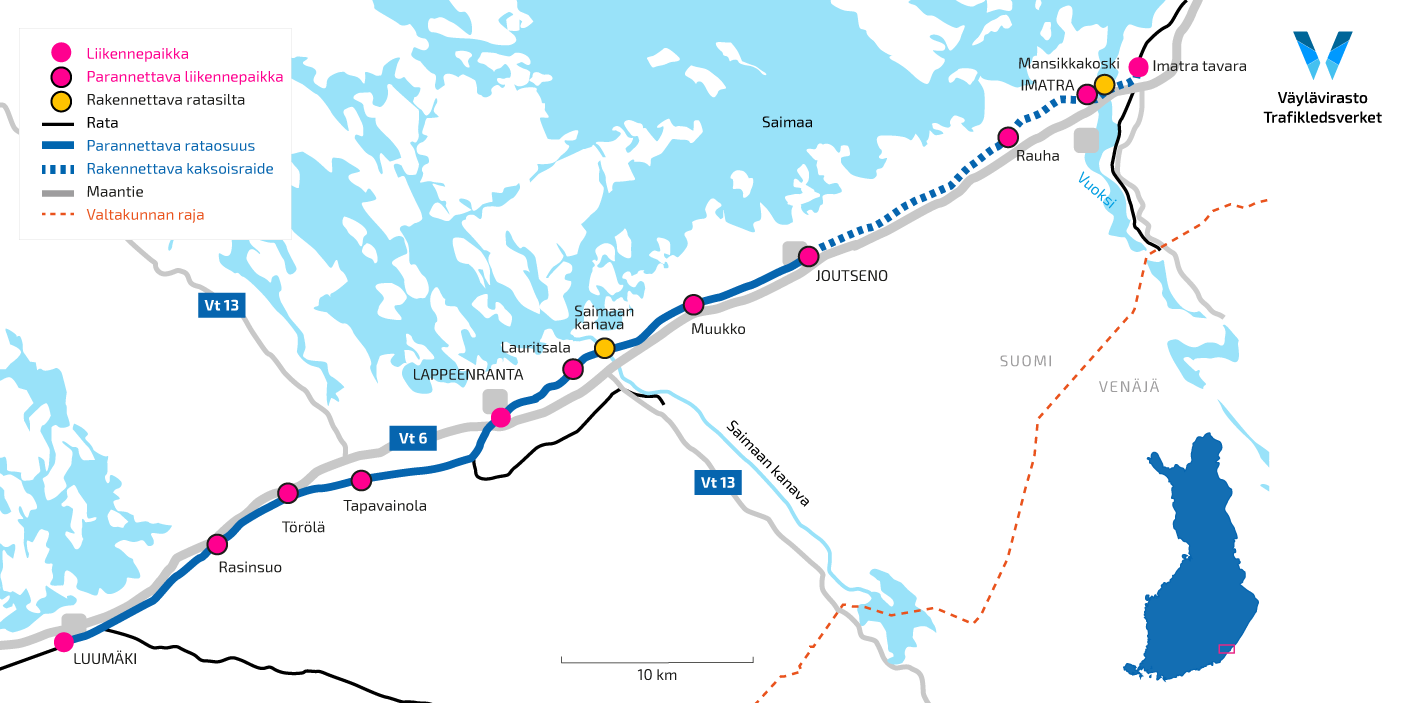

Hanke lyhyesti
Luumäki-Imatra-ratahankkeen tavoitteena on kehittää rataosuuden palvelutasoa parantamalla välityskykyä, toimintavarmuutta ja häiriötilanteiden hallintaa. Se tähtää tavaraliikenteen toimintaedellytysten ja henkilöliikenteen palvelutason parantamiseen. Hankkeen toteuttaminen tukee myös elinkeinoelämän kilpailukyvyn ylläpitoa ja kehittämistä, sekä parantaa alueen asukkaiden ja muiden toimijoiden viihtyvyyttä vähentämällä liikenteen melua ja päästöjä.
Välille Joutseno-Imatra on rakennettu uusi kaksoisraide nykyisen yksiraiteisen osuuden rinnalle. Välillä Luumäki-Joutseno on tehty nykyisen raiteen perusparannusta. Osana hanketta on kunnostettu korjausvelkakohteet Saimaan kanavan ratasilta, Mansikkakosken ratasilta ja vanhan vt6:n alikulkusilta.
Rakentaminen käynnistyi vuonna 2018.
Hankkeen taustat
Ratahanke Luumäki-Imatra sijoittuu Luumäen kunnan sekä Lappeenrannan ja Imatran kaupunkien alueelle. Rataosuus Luumäki-Imatra on Suomen vilkkain yksiraiteinen rataosuus, ja liikenteen määrän odotetaan kasvavan voimakkaasti. Tavaraliikenteen lisäksi yhteys on tärkeä osa henkilöliikenteen reittejä Helsinki–Kouvola–Imatra–Joensuu.
Hankkeen kokonaispituus on 56 kilometriä.
Osahankkeet
Välille Joutseno-Imatra on rakennettu uusi kaksoisraide, 19 kilometriä pituudeltaan, nykyisen yksiraiteisen osuuden tilalle. Uutta raidetta varten rakennettiin 12 uutta siltaa, lisäksi kahta siltaa on levennetty. Myös vaihteita ja ratarumpuja on uusittu.
Luumäki-Joutseno-välillä on tehty nykyisen raiteen perusparannustöitä. Rataa on muun muasssa oikaistu, routasuojauksia lisätty ja tehty vastapenkereitä parantamaan vakautta, sekä uusitttu releasetinlaitteet. Näin radan välityskyky paranee, ja toimintavarmuus ja erilaiset häiriötilanteet saadaan paremmin hallintaan. Tällä rataosuudella on uusittu tai rakennettu kokonaan useita uusia alikulkusiltoja. Lisäksi Saimaan kanavan ylle on rakennettu uusi ratasilta kahden raiteen siltana. Alueen asukkaiden ja muiden toimijoiden viihtyvyyden ja turvallisuuden parantamiseksi radalla on samalla lisätty melu- ja tärinäsuojauksia.
Hankkeen tavoitteet
Hankkeen tavoitteena on kehittää rataosuuden palvelutasoa parantamalla välityskykyä, toimintavarmuuden ja häiriötilanteiden hallintaa, tavaraliikenteen toimintaedellytystä, henkilöliikenteen palvelutasoa ja liikenneturvallisuutta. Hankkeen toteuttaminen tähtää myös elinkeinoelämän kilpailukyvyn ylläpitoon ja kehittämiseen sekä liikenteen melun ja päästöjen vähentämiseen.
Hankkeen eteneminen ja kustannukset
Luumäki-Imatra-välisellä alueella tehtäviin toimenpiteisiin on myönnetty rahoitusta 210 miljoonaa euroa.
Ensimmäiset siltaurakat käynnistyivät 2018, kun vanhan vt 6 alikulkusillan ja Saimaan kanavan uuden ratasillan rakentaminen alkoi. Alikulkusillan urakka valmistui 2019. Junaliikenne pääsi uudelle Saimaan kanavan ratasillalle juhannuksena 2020.
Mansikkakosken ratasillan urakka käynnistyi tammikuussa 2019, ja uusi silta valmistui joulukuussa 2020. Tulevalle Joutseno-Imatra-kaksoisraideosuudelle rakennettavien viiden uuden alikulkusillan urakka aloitettiin toukokuussa 2019, ja siltaurakat saatiin 2020 puolella valmiiksi.
Kaksoisraideosuuden ensimmäinen rataurakka käynnistettiin syyskuussa 2019. Toinen alueurakka käynnistyi marraskuussa 2019. Junaliikenne pääsi kaksoisraiteelle juhannuksena 2022.
Lauritsalan liikennepaikan urakka käynnistyi 2020, ja se saatiin päätökseen loppuvuodesta 2021.
Loppuvuodesta 2021 aloitettiin Lauritsalan eteläisen uuden alikulkusillan sekä Hietalankadun uuden alikulkusillan rakentaminen Lappeenrannassa. Molemmat sillat saatiin valmiiksi vuonna 2022. Perusparannusosuuksien rakentaminen käynnistettiin alkuvuodesta 2022.
Mansikkakosken vanhan ratasillan kunnostus aloitettiin toukokuussa 2022. Kunnostettu silta avattiin jalankulun, pyöräilyn ja autoilijoiden käyttöön syyskuussa 2023.
Joutsenon rautatieaseman alikulkutunnelin katosrakenteet uusittiin syksyllä 2025.
Nopeudennostoon tähtäävät toimenpiteet on tehty. Rataosuuden akselipainoa ei ole toistaiseksi nostettu.
Urakoista voi lukea lisää klikkaamalla seuraavaa linkkiä: Luumäki-Imatra-ratahankkeen urakat Linkki avautuu uuteen ikkunaan.
