Töiden viikkolistaus
Tälle sivulle on koostettu viikkokohtaiset listaukset hankkeen urakoilla tehtävistä töistä.
.jpg/7c20f5ef-5ff5-f12e-ab98-e9a368f3dadc?t=1751441225330)

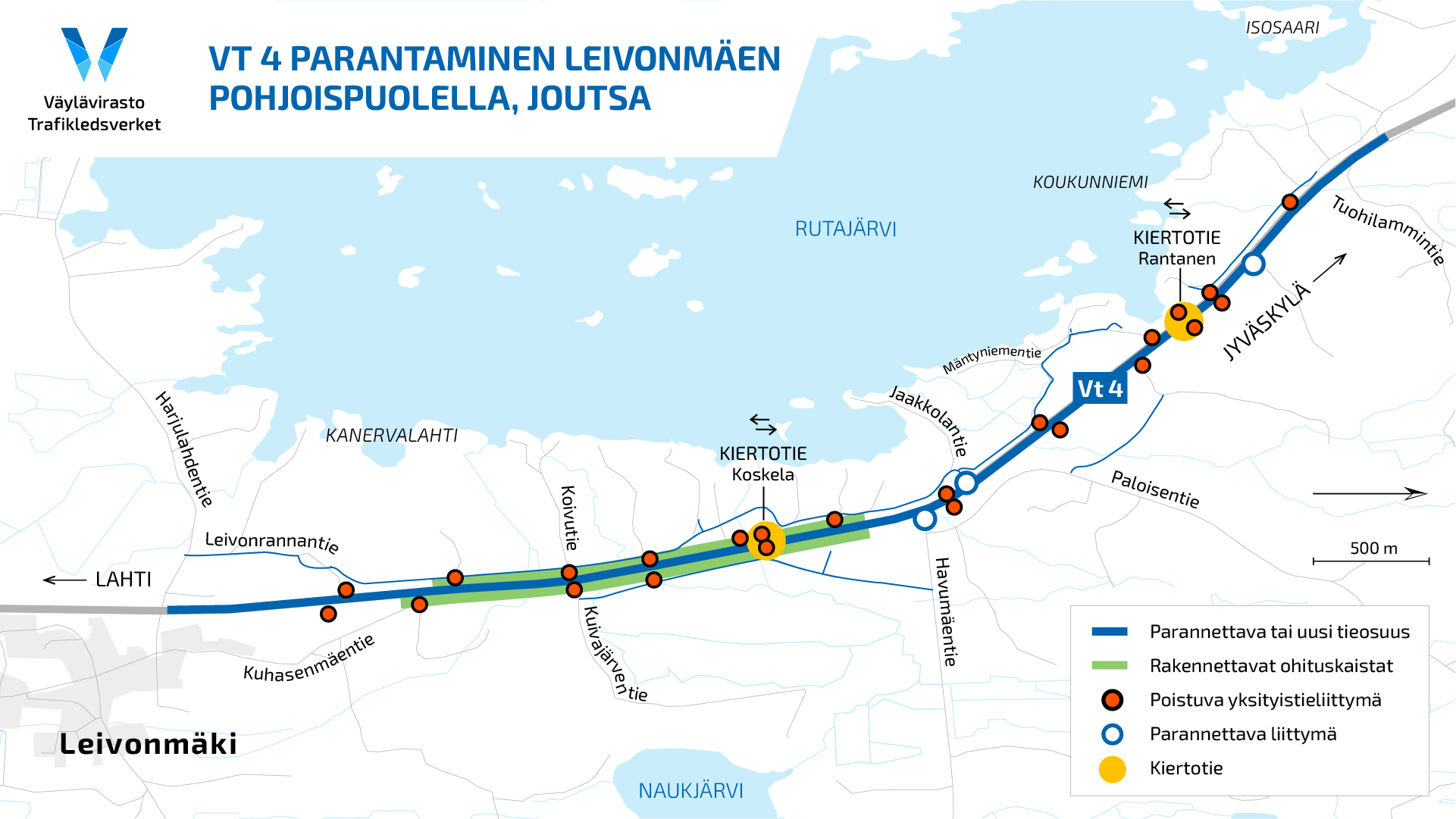

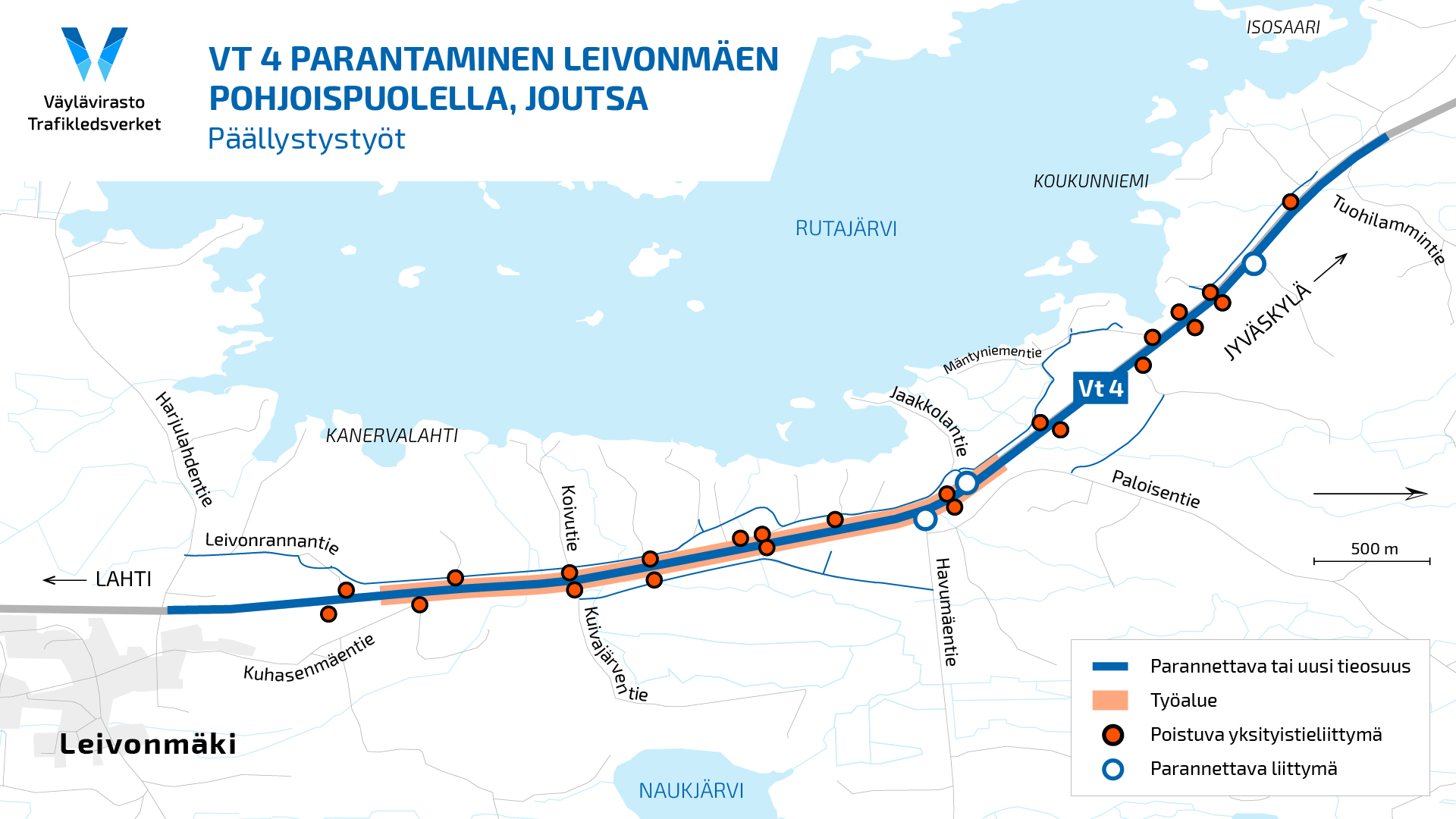

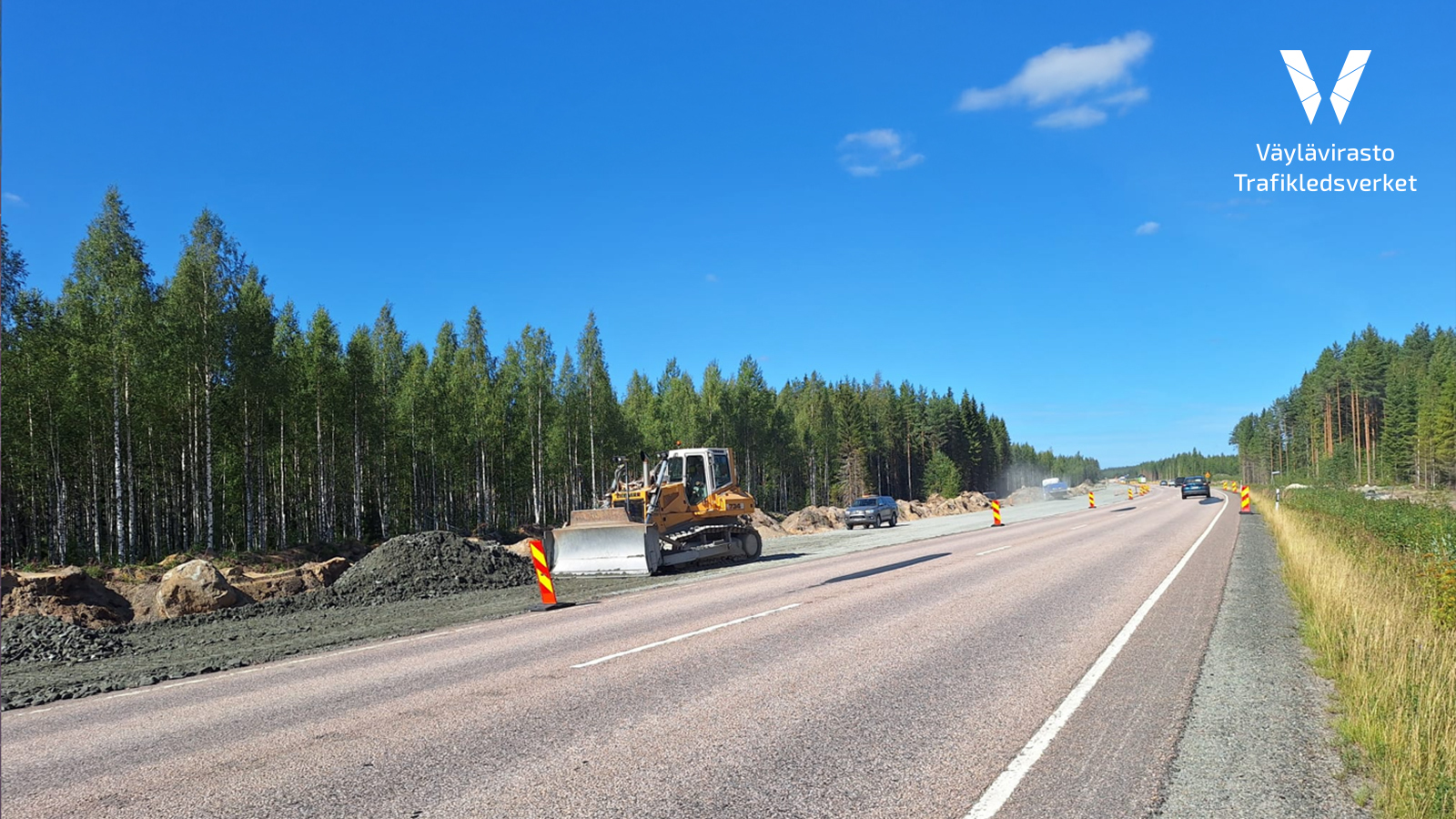

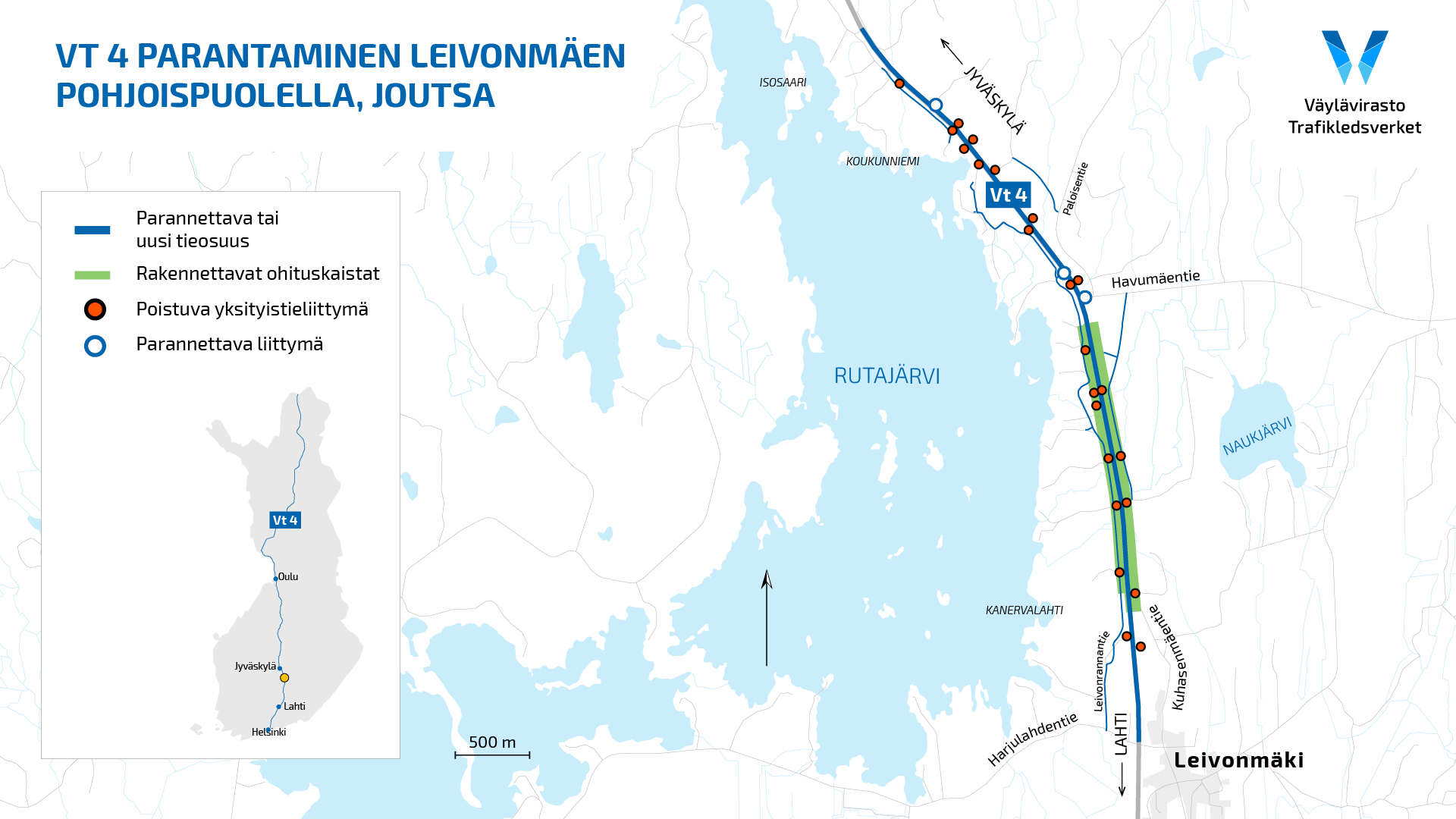

Viikon 32 ja 33 työt
Valtatien kiertotiejärjestelyt Leivonmäen pohjoispuolella purettu viikolla 30.
Vanhojen tierumpujen uusiminen jatkuu koko hankeaulueella. Valtatiellä rummut uusitaan kokonaan, rinnakkaisteillä rumpuja kunnostetaan sujuttamalla muovirumpu vanhan rummun sisään.
Valtatien leventäminen jatkuu Havumäentien liittymän etelä- ja pohjoispuolella sekä Myllyjoen eteläpuolella.
Valtatien leventäminen alkaa lisäksi hankealueen pohjoispäästä kohti etelää.
Tievalaistuksen rakentaminen jatkuu välillä Leivonmäki–Havumäentie.
Markunlahden hulevesien viivytysallas otettu käyttöön. Kohdalla tehdään viimeistelytöitä.
Yksityisteiden parantaminen ja uusien yksityistieyhteyksien rakentaminen käynnissä koko hankealueella.
Kantavan kerroksen rakentaminen valtatiellä alkaa viikolla 32.
Kiveystyöt Havumäentien liittymäalueella valmistuvat.
Viikon 30 ja 31 työt
Valtatien liikenne tilapäisillä kiertoteillä Leivonmäen pohjoispuolella, Havumäentien (tie 6162) läheisyydessä. Lyhyet kiertotiet ovat käytössä molempiin ajosuuntiin arviolta viikon 31 loppuun asti. Liikennejärjestelyt liittyvät maantierumpujen rakentamiseen valtatien ali.
Vanhojen tierumpujen uusiminen jatkuu koko hankeaulueessa. Valtatiellä rummut uusitaan kokonaan, rinnakkaisteillä rumpuja kunnostetaan sujuttamalla muovirumpu vanhan rummun sisään.
Valtatien leventäminen jatkuu Havumäentien liittymän etelä- ja pohjoispuolella sekä Myllyjoen eteläpuolella.
Tievalaistuksen rakentaminen jatkuu välillä Leivonmäki–Havumäentie.
Kivien rikotus jatkuu Havumäentiestä etelään.
Markunlahden hulevesien viivytysaltaan rakennustyöt jatkuvat. Työt ovat alkaneet viikolla 27.
Yksityisteiden parantaminen ja uusien yksityistieyhteyksien rakentaminen käynnissä koko hankealueella
Mäntyniementien ja Lummenrannantien viimeistelytyöt ovat valmistuneet.
Viikolla 31 ajettavan MM-rallin vuoksi sujuvoitettu liikennejärjestelyjä.
Viikon 28 ja 29 työt
Valtatien liikenne tilapäisillä kiertoteillä Leivonmäen pohjoispuolella Joutsassa, Havumäentien (tie 6162) läheisyydessä. Lyhyet, 100 metrin pituiset kiertotiet ovat käytössä molempiin ajosuuntiin noin viiden viikon ajan (viikot 26–30). Liikennejärjestelyt liittyvät maantierumpujen rakentamiseen valtatien ali.
Valtatien leventäminen jatkuu Havumäentien liittymän etelä- ja pohjoispuolella sekä Myllyjoen eteläpuolella.
Mäntyniementien ja Lummenrannantien viimeistelytyöt jatkuvat.
Tievalaistuksen rakentaminen jatkuu välillä Leivonmäki–Havumäentie.
Kivien rikotus jatkuu Havumäentiestä etelään.
Markunlahden hulevesien viivytysaltaan rakennustyöt jatkuvat. Työt ovat alkaneet viikolla 27.
Yksityisteiden parantaminen ja uusien yksityistieyhteyksien rakentaminen käynnissä koko hankealueella
Ensimmäisessä kuvassa uusitaan maarumpua valtatie 4:llä, toisessa kuvassa valmistellaan maarummun jatkamista.
Viikon 26 ja 27 työt
- Valtatien liikenne ohjataan tilapäisille kiertoteille Leivonmäen pohjoispuolella Joutsassa, Havumäentien (tie 6162) läheisyydessä maanantaista 23. kesäkuuta 2025 alkaen. Lyhyet, 100 metrin pituiset kiertotiet ovat käytössä molempiin ajosuuntiin noin viiden viikon ajan (viikot 26–30). Liikennejärjestelyt liittyvät maantierumpujen rakentamiseen valtatien ali.
- Loput linja-autopysäkit Leivonmäen pohjoispuolella poistetaan käytöstä (vk 26)
- Pysäköintialue poistetaan käytöstä (vk 26)
- Valtatien leventäminen jatkuu Havumäentien liittymän etelä- ja pohjoispuolella sekä Myllyjoen eteläpuolella
- Mäntyniementien ja Lummenrannantien parantaminen valmistuu viimeistelytöitä lukuunottamatta
- Yksityisteiden parantaminen ja uusien yksityistieyhteyksien rakentaminen käynnissä koko hankealueella
- Tievalaistuksen rakentaminen alkaa välillä Leivonmäki-Havumäentie (vk 26)
