Tampereen henkilöratapiha -hankkeen liikennejärjestelyt

Hankkeen työt keskittyvät pääasiassa Tampereen rautatieaseman ja Erkkilän sillan välisille alueille. Tältä sivulta löydät rakentamisen vaikutukset liikenteeseen ja liikkumiseen.

Kulku rautatieasemalla

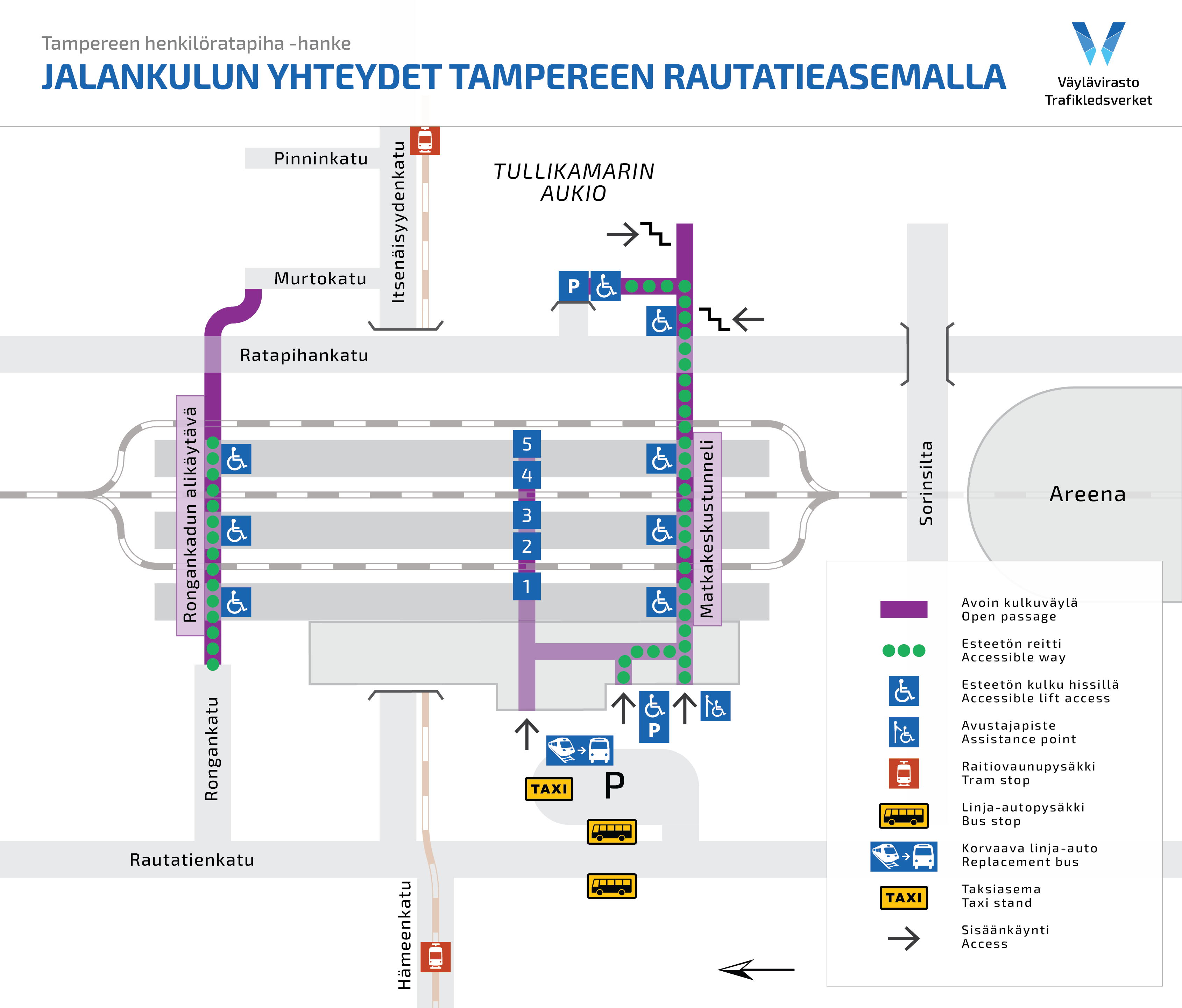

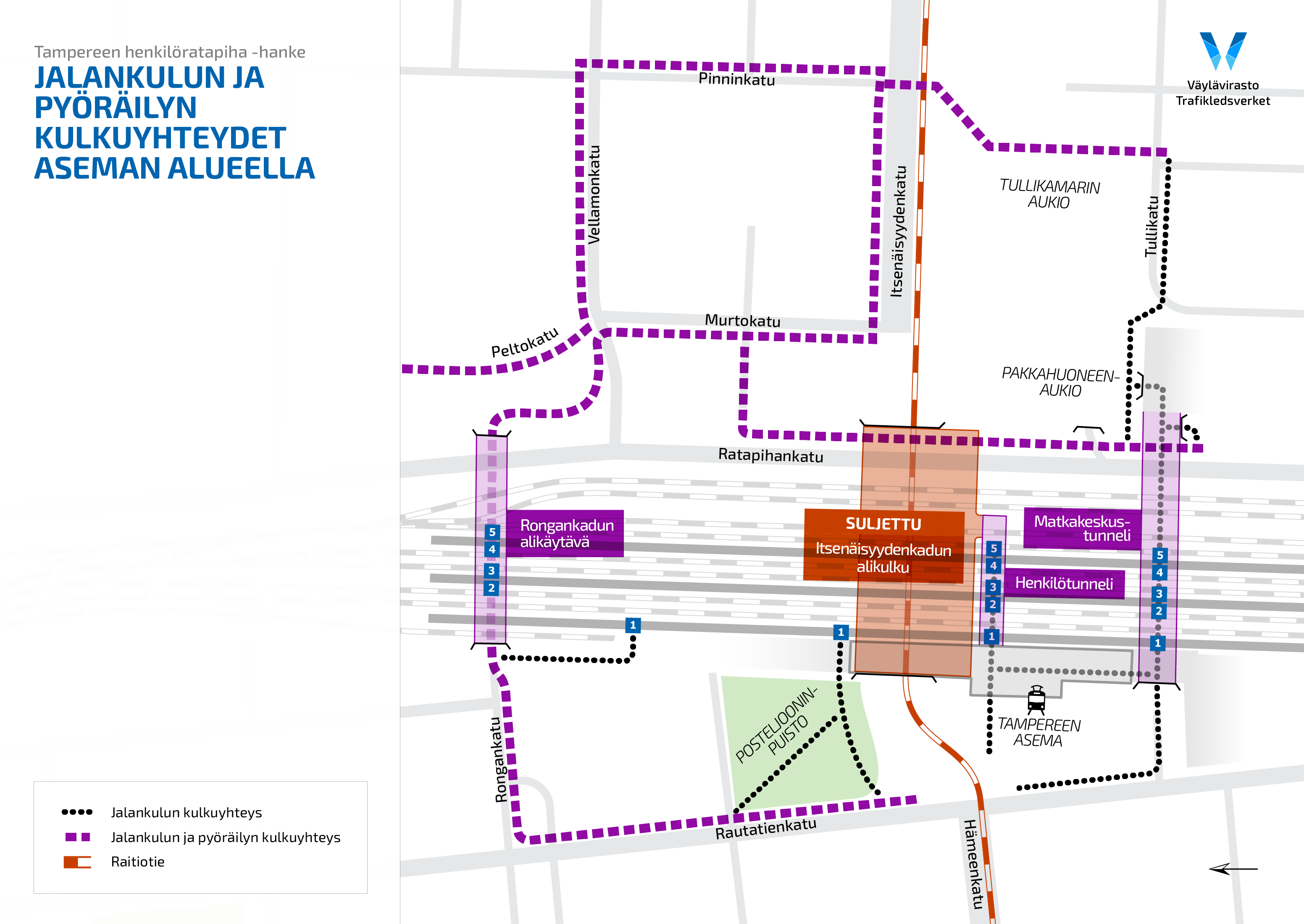

Rautatieasemalla on käytössä kaksi tunnelia, joiden kautta on kulku laitureille: aseman henkilötunneli ja uudempi matkakeskustunneli. Rautatieasemalle ja laiturialueelle pääsee myös Hämeenkadun suunnasta pääovista normaalisti. Esteettömät reitit laiturialueelle kulkevat Rongankadun alikäytävän tai matkakeskustunnelin kautta.

Itsenäisyydenkadun alikulku

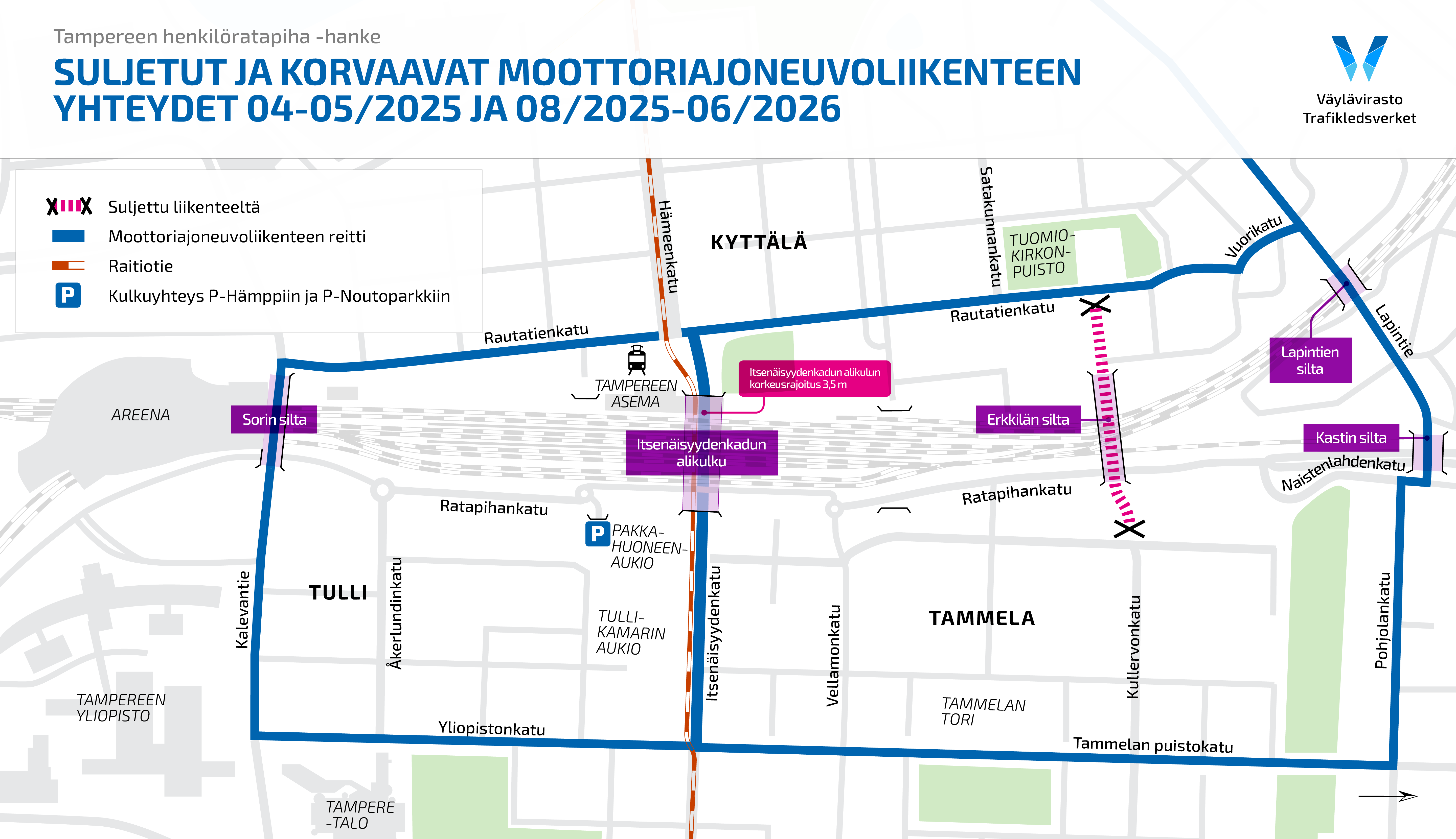

Itsenäisyydenkadun alikulku suljettiin jalankulkijoilta ja pyöräilijöiltä hankkeen alkaessa 7.4.2025. Alikulku suljetaan kaikelta muulta liikenteeltä paitsi ratikalta 1.6.2026 alkaen. Sulku kestää hankkeen valmistumiseen eli vuoteen 2031 asti.

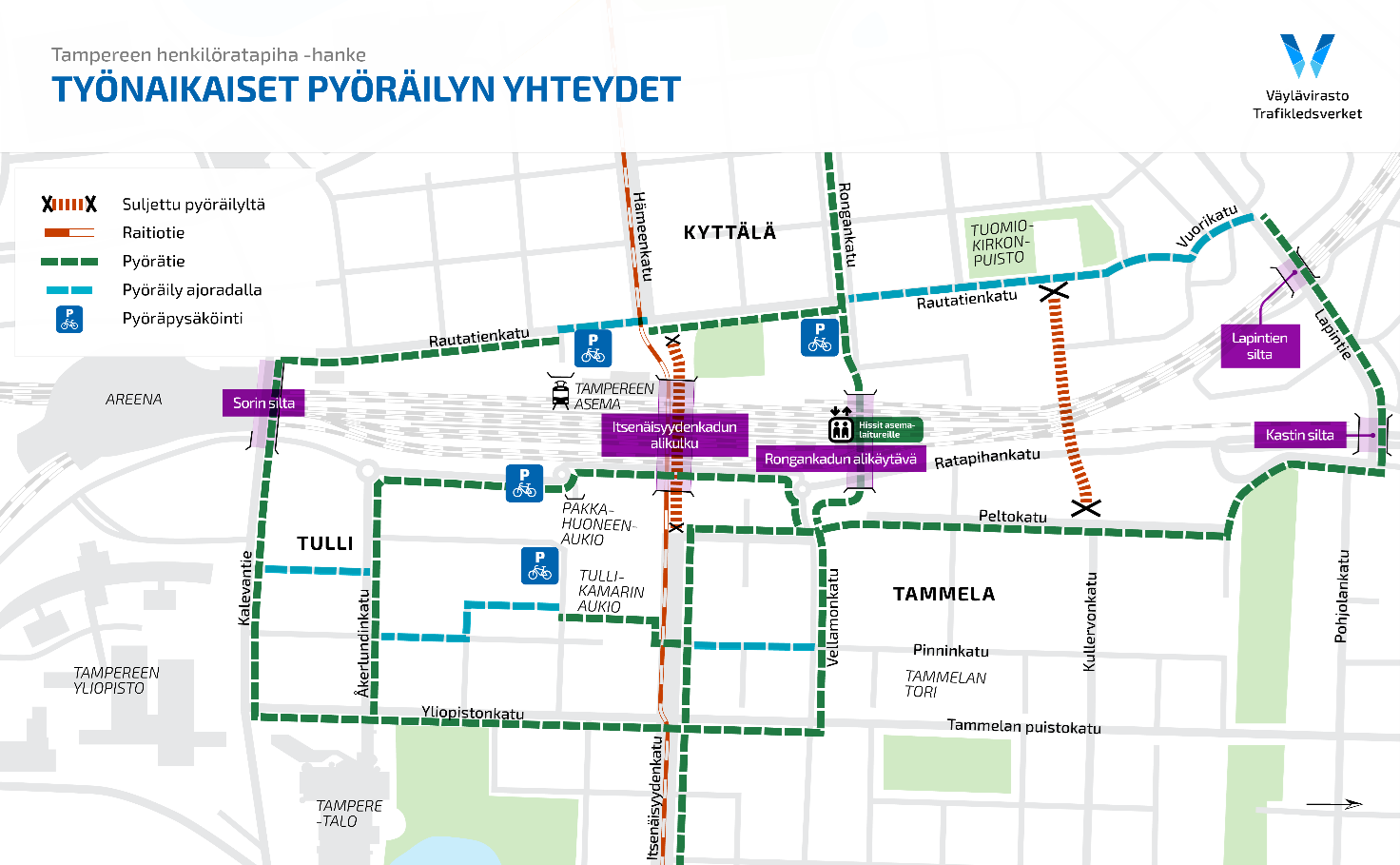

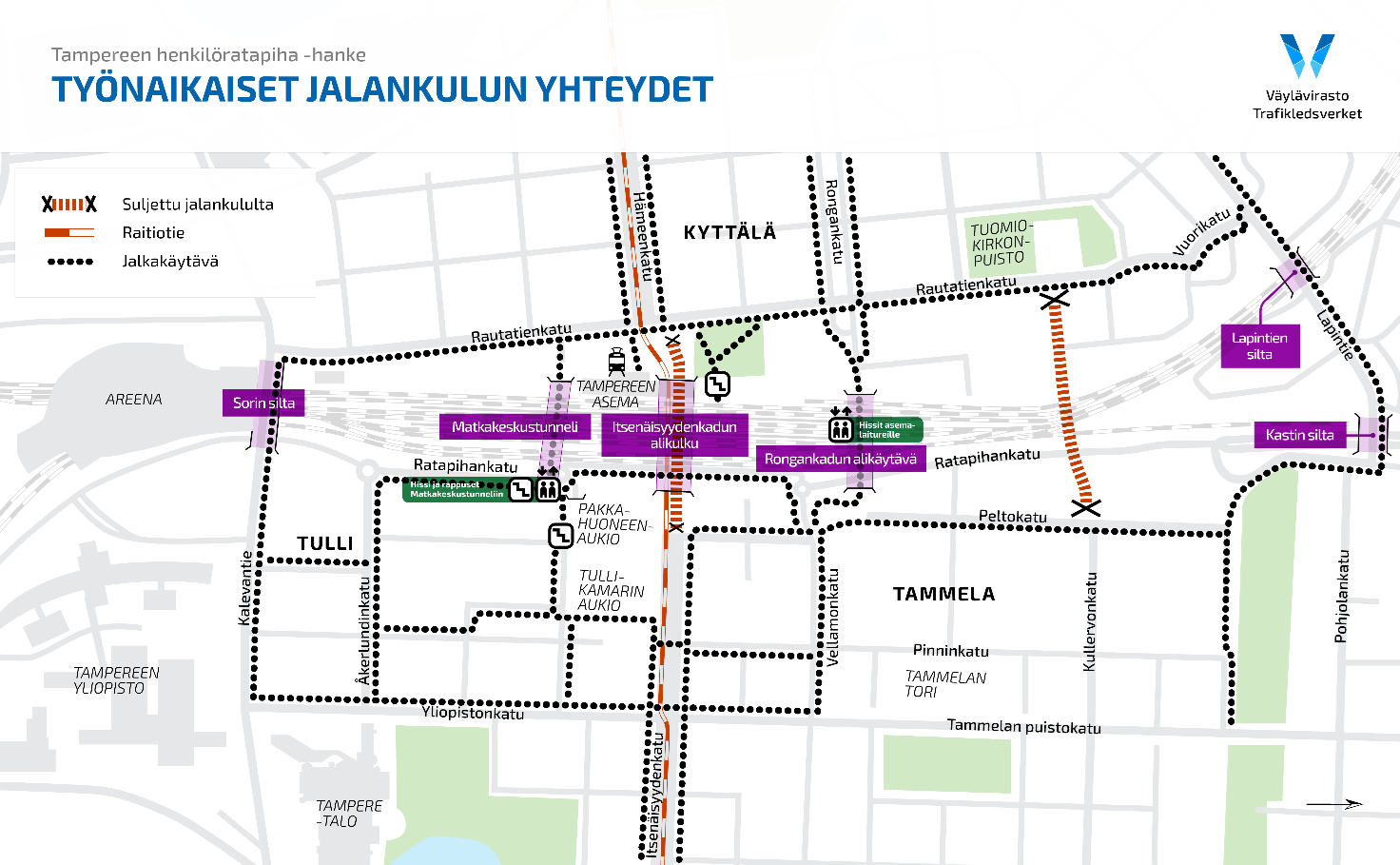

Rautatieaseman alueella jalankulun reitteinä säilyvät koko hankkeen ajan itä-länsi-suunnassa matkakeskustunneli ja Rongankadun alikäytävä, joka on myös pyöräilijöiden käytössä. Rongankadun alikäytävästä on esteetön yhteys laiturialueille.

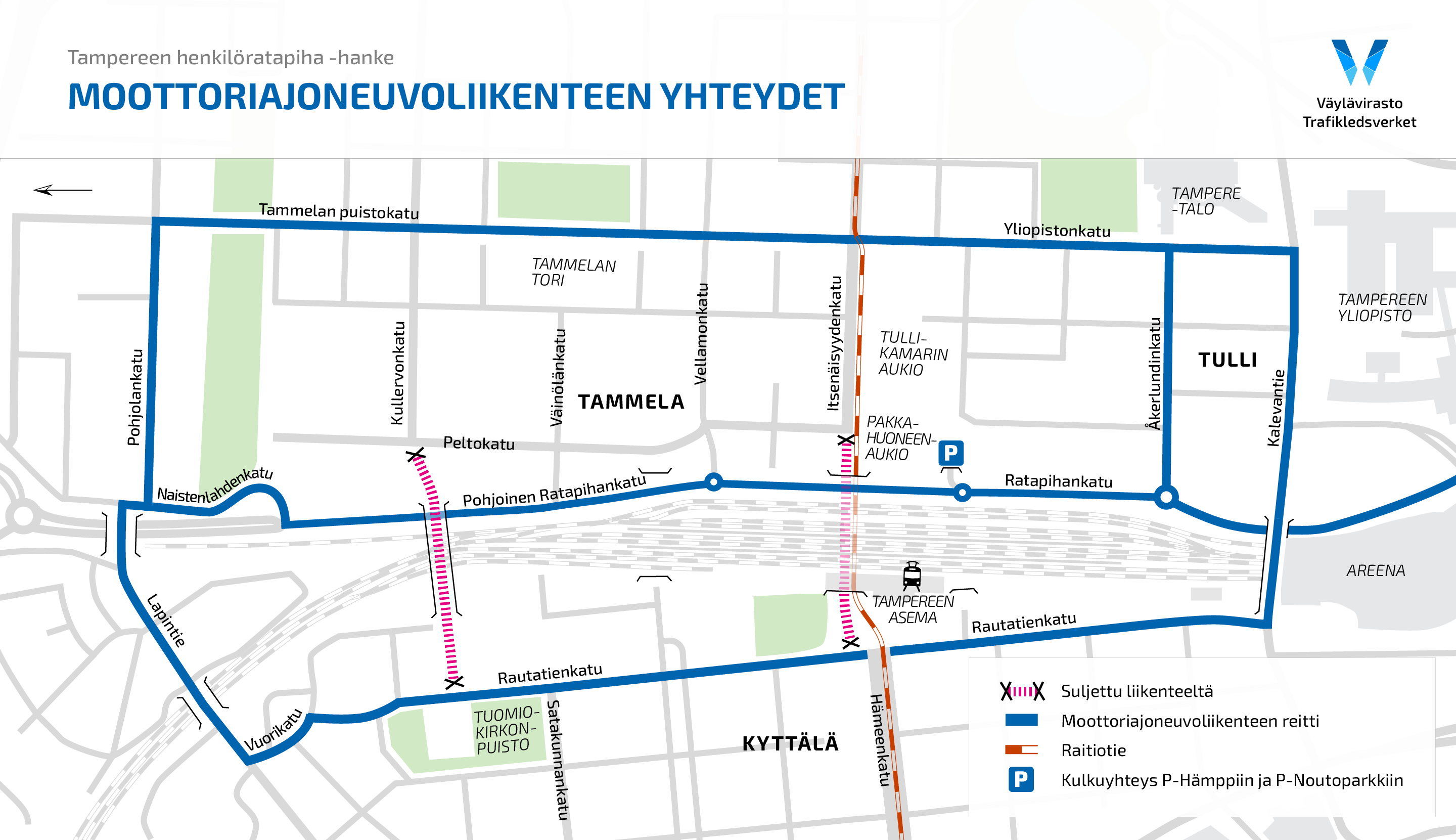

Moottoriajoneuvoliikenne ohjataan korvaaville yhteyksille Kalevantien ja Sorinsillan sekä Lapintien ja Pohjolankadun kautta.

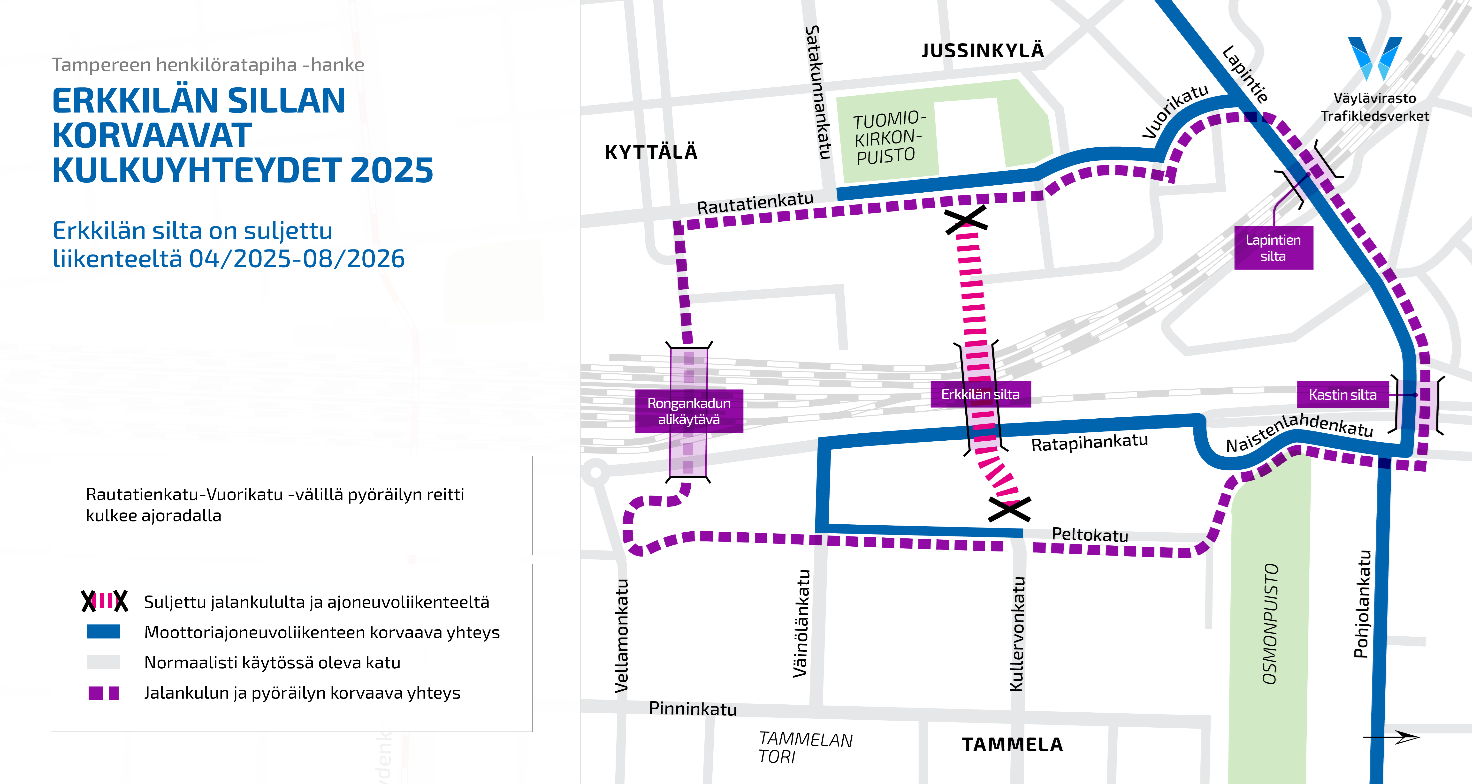

Erkkilän sillan alue

Jussinkylässä ja Tammelassa liikenteeseen vaikuttaa Erkkilän ylikulkusillan uudistaminen. Silta avataan kävelijöille ja pyöräilijöille 28.5. klo 15.

Rakentamistöiden ajan Erkkilänkatu on suljettu Peltokadun ja Rautatienkadun väliseltä matkalta. Moottoriajoneuvot on ohjattu käyttämään Sorin, Kastin ja Lapintien siltoja.

Erkkilän silta avataan myös moottoriajoneuvojen käyttöön heti alueen muiden töiden valmistuttua kesän 2026 aikana.

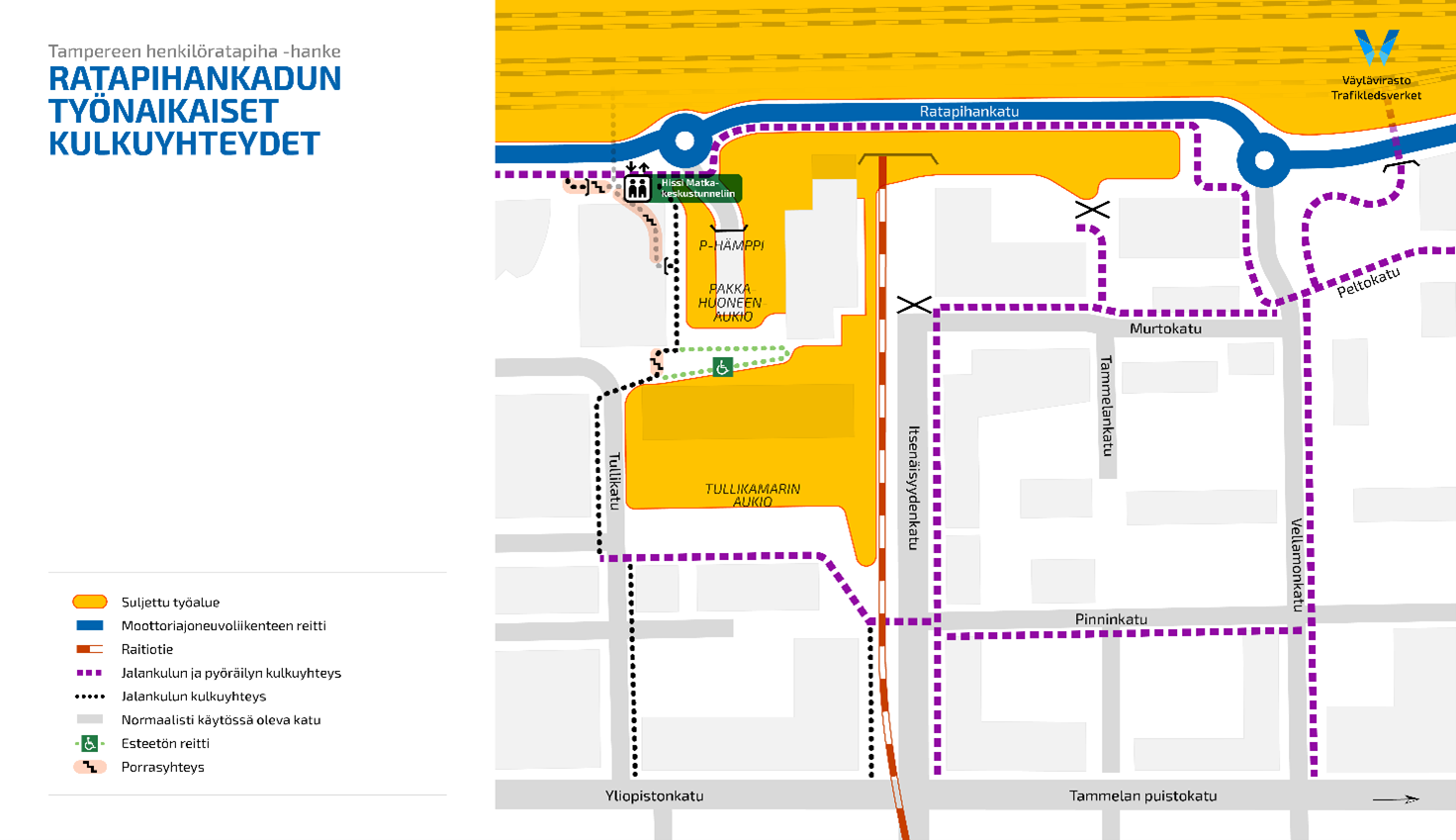

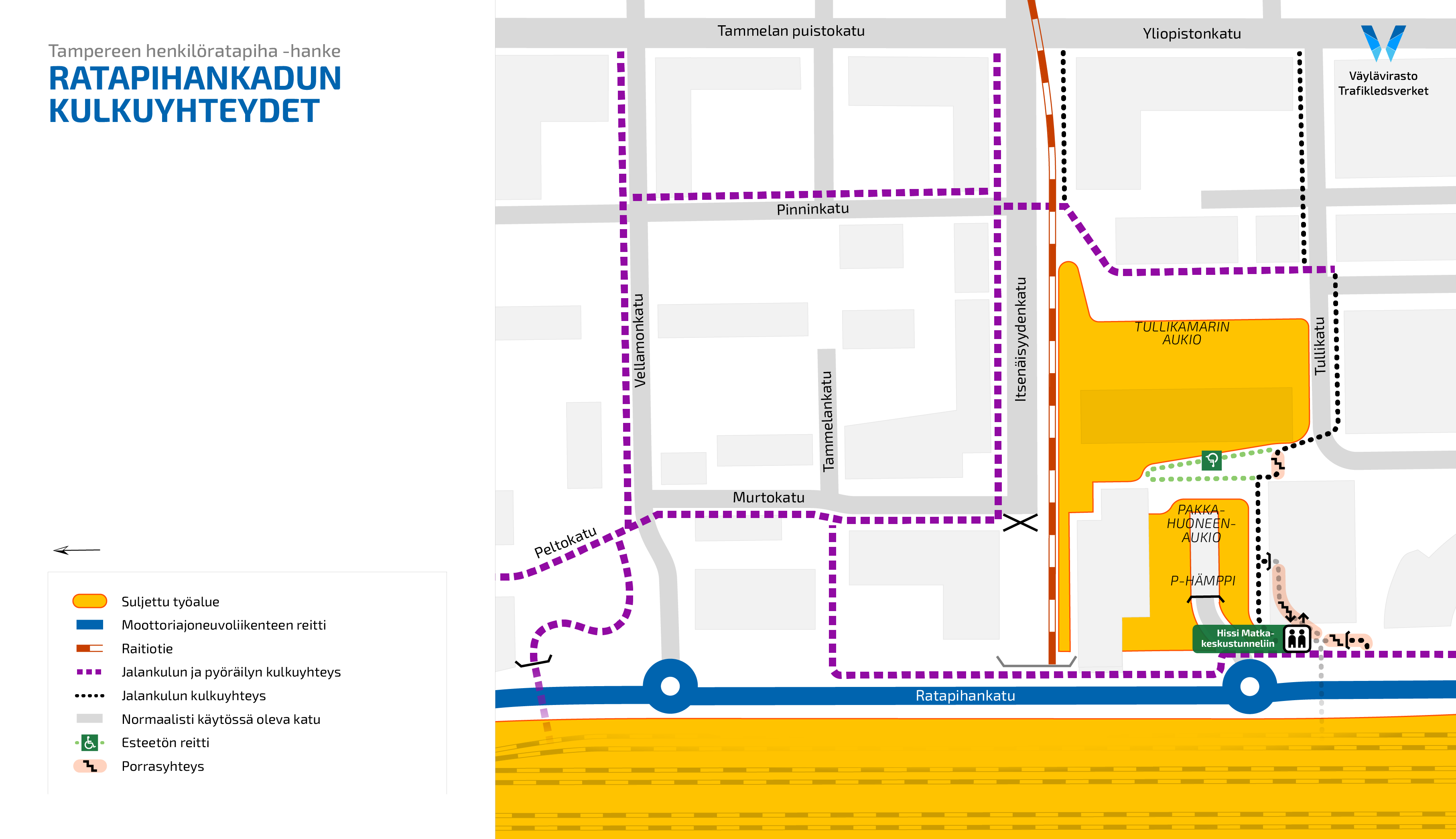

Työmaa-alue ja kulkuyhteydet Ratapihankadulla
