Urakkakohteet

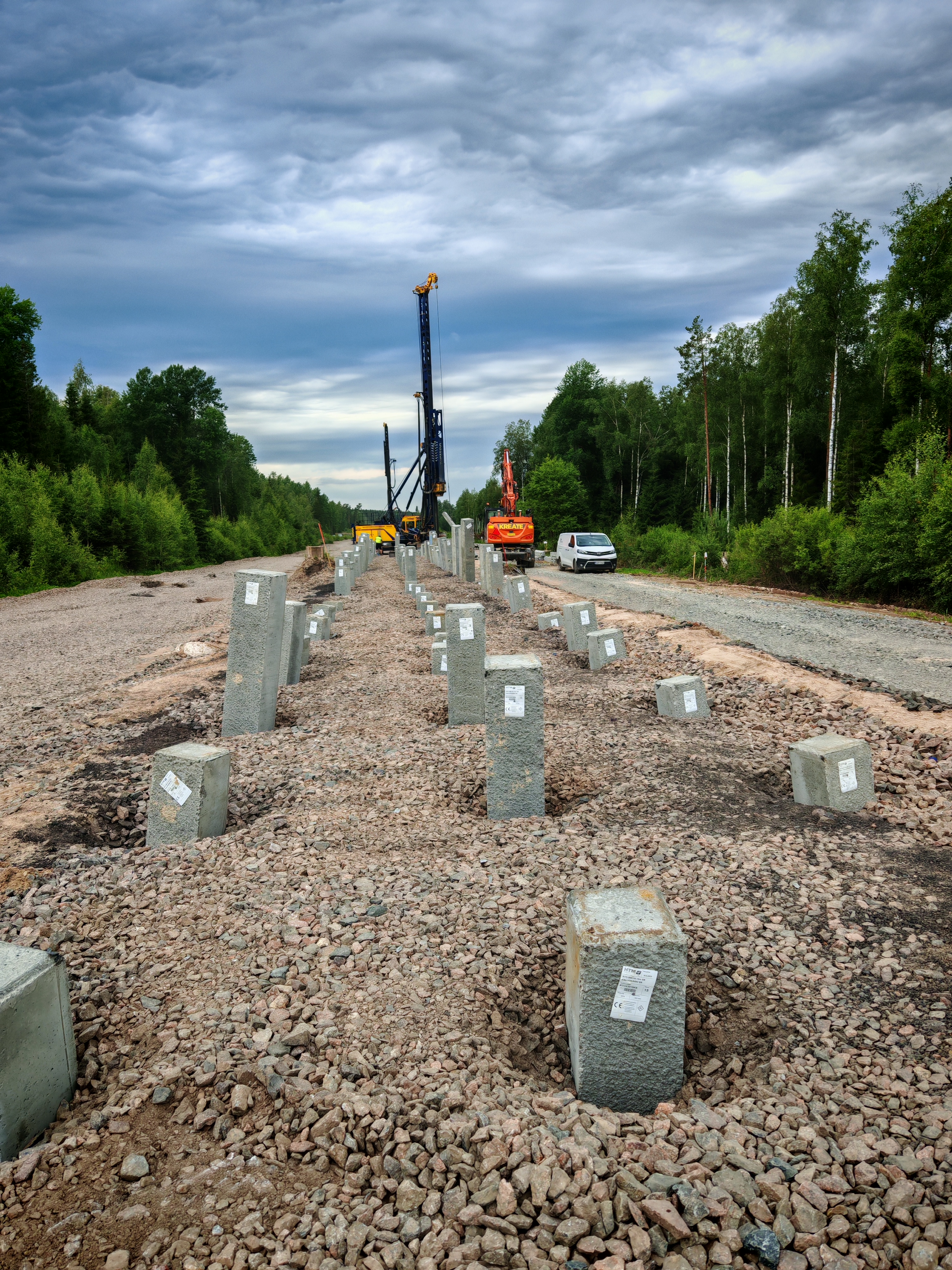

Paalulaatan paaluja Inkoossa ratatyömaalla.

Inkoo–Karjaa stabiliteetin parantaminen, vaihe 2

Pääurakoitsija: Sundström Oy
Urakka-aika: 06/2026–2027

  • Urakan ensimmäinen vaihe valmistui syyskuussa 2025 (Urakoitsija: Kreate Oy).
  • Urakan vaihe 2 toteutetaan kesällä 2026, jolloin radan kantavuutta parantava rakentaminen jatkuu paalulaattarakenteilla erityisesti pehmeikkö- ja painuma-alueilla.
  • Urakan vaihe 3 käynnistyy kesällä 2027.
  • Inkoon ja Karjaan välillä on käynnistetty rataoikaisua koskevan rata- ja rakentamissuunnitelman laatiminen (Inkoo–Karjaa Varsin rataoikaisu).
    • Pohjatutkimukset ja mittaukset ovat käynnissä.
    • Rakentamisen arvioidaan alkavan vuonna 2027 ja töiden valmistuvan vuonna 2028.



Jeppaksen sillan rakennustyömaa

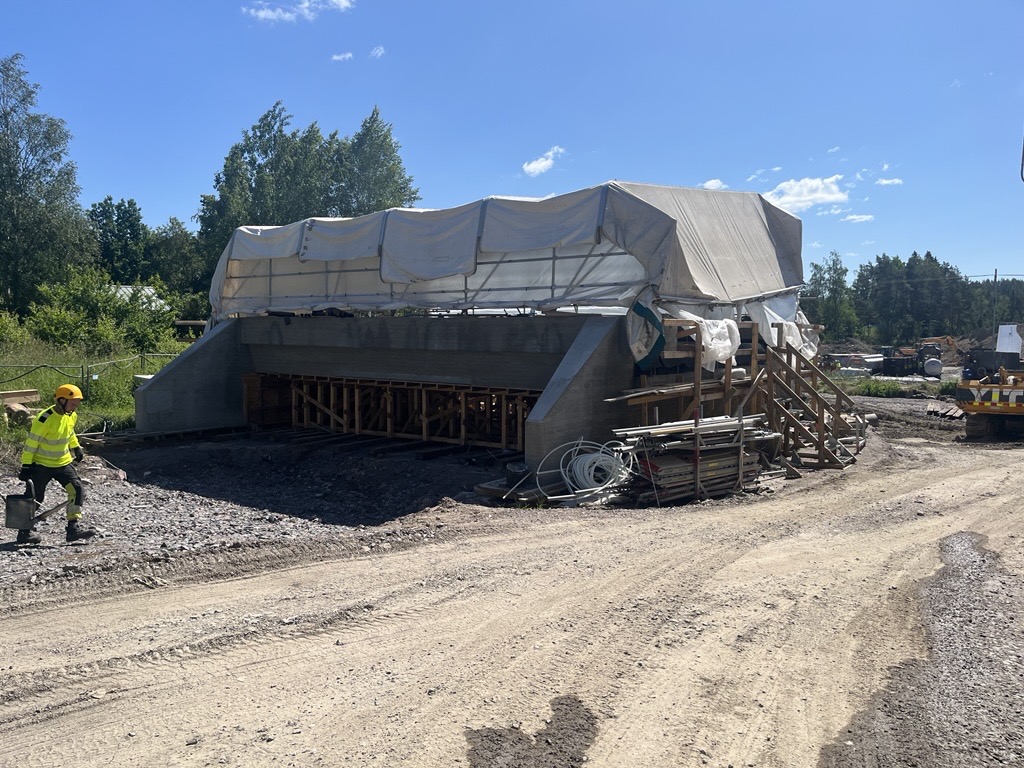

Jeppaksen alikäytävä ja radan stabiliteetti

Pääurakoitsija: YIT Infra Oy
Urakka-aika: 04/2025–01/2026

  • Urakka on valmis ja uusi alikäytävä otettu käyttöön.

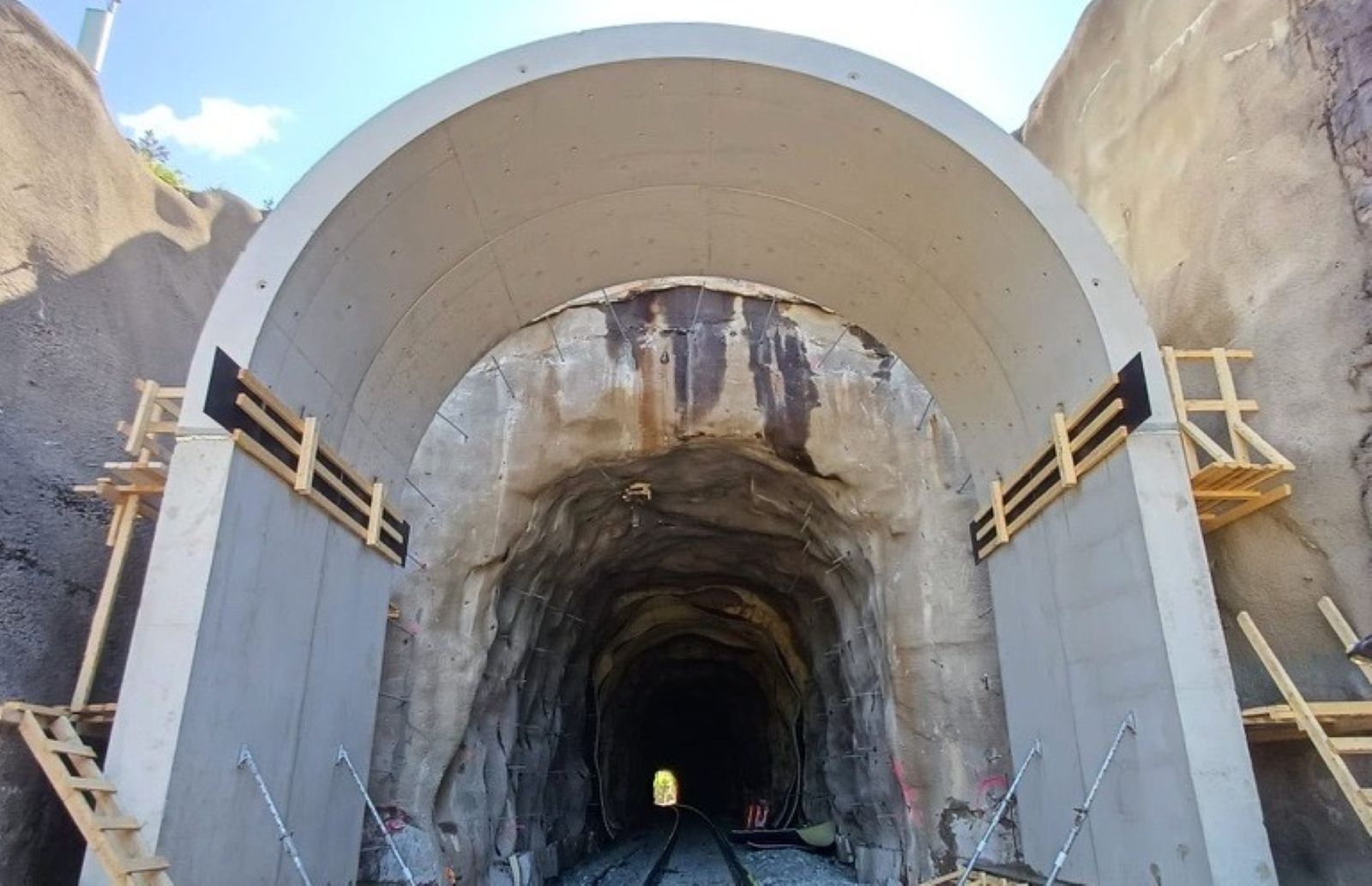

Lillgårdin ja Riddarbackenin tunnelien korjaus

Pääurakoitsija: GRK Suomi Oy
Urakka-aika: 03/2025–12/2026


  • Lillgårdin ja Riddarbackenin tunneleissa jatketaan vesieristeiden uusimista sekä rakenteiden kunnostusta.

Inkoon ja Karjaan liikennepaikkojen esteettömyyden parantaminen

Pääurakoitsija: Maarakennus M. Mäkinen Oy
Urakka-aika: 05/2025–10/2025

  • Esteettömyysparannukset on toteutettu vaatimusten mukaisesti.

  • Urakka valmistui syksyllä 2025.

  • Jäljellä on vain vähäisiä tarkastus- ja viimeistelytoimia.

Huopalahti–Karjaa: turvalaitekaapeleiden uusinta

Pääurakoitsija: Ratatek Oy
Urakka-aika: 08/2025–10/2025

  • Turvalaitekaapelit on uusittu nykyisiin kaapelikanaviin osuuksilla:

    • Huopalahti–Mäkkylä

    • Kauklahti–Mankki

    • Heikkilä PVP–Kirkkonummi

    • Kirkkonummi–Siuntio

  • Lisäksi toteutettiin muutamia uusia radan alituksia, joista merkittävin Huopalahden aseman länsipuolella.

  • Urakka valmistui syksyllä 2025.

Kirkkonummen itäiset vaihteet

  • Rakentamissuunnittelu sekä siihen liittyviä mittauksia ja pohjatutkimuksia tehtiin talvella 2026.

  • Urakka kilpailutetaan uudelleen.

  • Uusi vaihdeyhteys parantaa lähijunaliikenteen liikennöintimahdollisuuksia Kirkkonummen itäpäässä.

  • Urakan tavoitteena on valmistua kesällä 2027.
