Vt 1 Kirkkojärvi
Hankkeen tausta
Valtatie 1 Kirkkojärven kohdalla Espoossa on vilkkaasti liikennöity tie, jonka liikennemäärä on noin 55 000 ajoneuvoa vuorokaudessa. Painunut tie tulvi keväällä ja rankkasateiden aikana herkästi. Tielle seisomaan jäänyt vesi aiheutti ruuhkia ja riskejä liikenneturvallisuudelle.
Tie oli ennen korjausten alkamista painunut alkuperäisestä rakentamisen tasosta noin metrin.
Hankkeen tavoitteet
Hankkeessa tietä nostettiin mittavilla paalutustöillä ennalleen noin 650 metrin matkalla. Samalla parannettiin Lommilan pientaloalueen melusuojausta rakentamalla molemmin puolin tietä noin 600 metriä melukaidetta.
Myös hankealueen päissä olevat Kirkkojärven silta ja Kasavuoren alikulkukäytävä korjattiin. Espoon kaupungille rakennettiin uusi Naapurinmäensilta ja sille johtava puistoraitti.

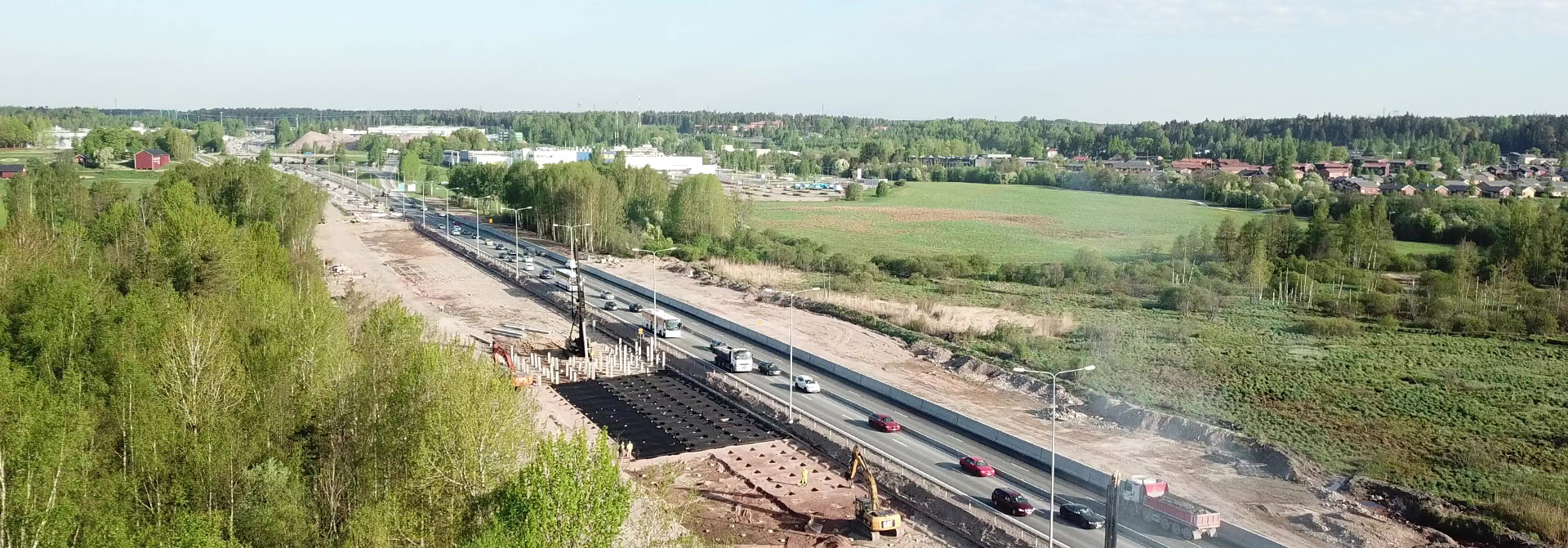

Tien pohjoisen puolen kaistat paalutettiin ja korotettiin kesän ja syksyn 2017 aikana. Kesällä 2018 työt jatkuvat eteläisillä kaistoilla.
Talvitauon aikana (joulu-maaliskuu) liikenne palautettiin ennalleen.
Hankkeen kustannukset ja aikataulu
Vt 1 Kirkkojärven parantaminen alkoi maaliskuussa 2017. Pohjoisten kaistojen korjaustyöt painottuivat ajalle huhti-marraskuu 2017, nyt eteläisillä kaistoilla huhti-syyskuulle 2018. Työt valmistuvat syys-lokakuun vaihteessa 2018, noin kaksi kuukautta etuajassa.
Talvitauon aikana (joulu-maaliskuu) liikenne palautettiin ennalleen. Korjaustöiden ajan oli käytössä kaksi kaistaa molempiin suuntiin ja niillä oli 60 km/h nopeusrajoitus.
Hankkeen kustannukset olivat 14 miljoonaa euroa. Hanke rahoitettiin väylien korjausvelkaohjelmasta ja siltojen korjauksen osuus perusväylänpidon rahoista. Espoon kaupunki vastasi Espoon ja Kauniaisen yhdistävän Naapurimäen sillan ja puistoraitin rakentamiskustannuksista.
Pääurakoitsijana oli Kreate Oy. Rakennussuunnitelman oli tehnyt Sito Oy ja valvontakonsulttina oli Sweco PM Oy.
