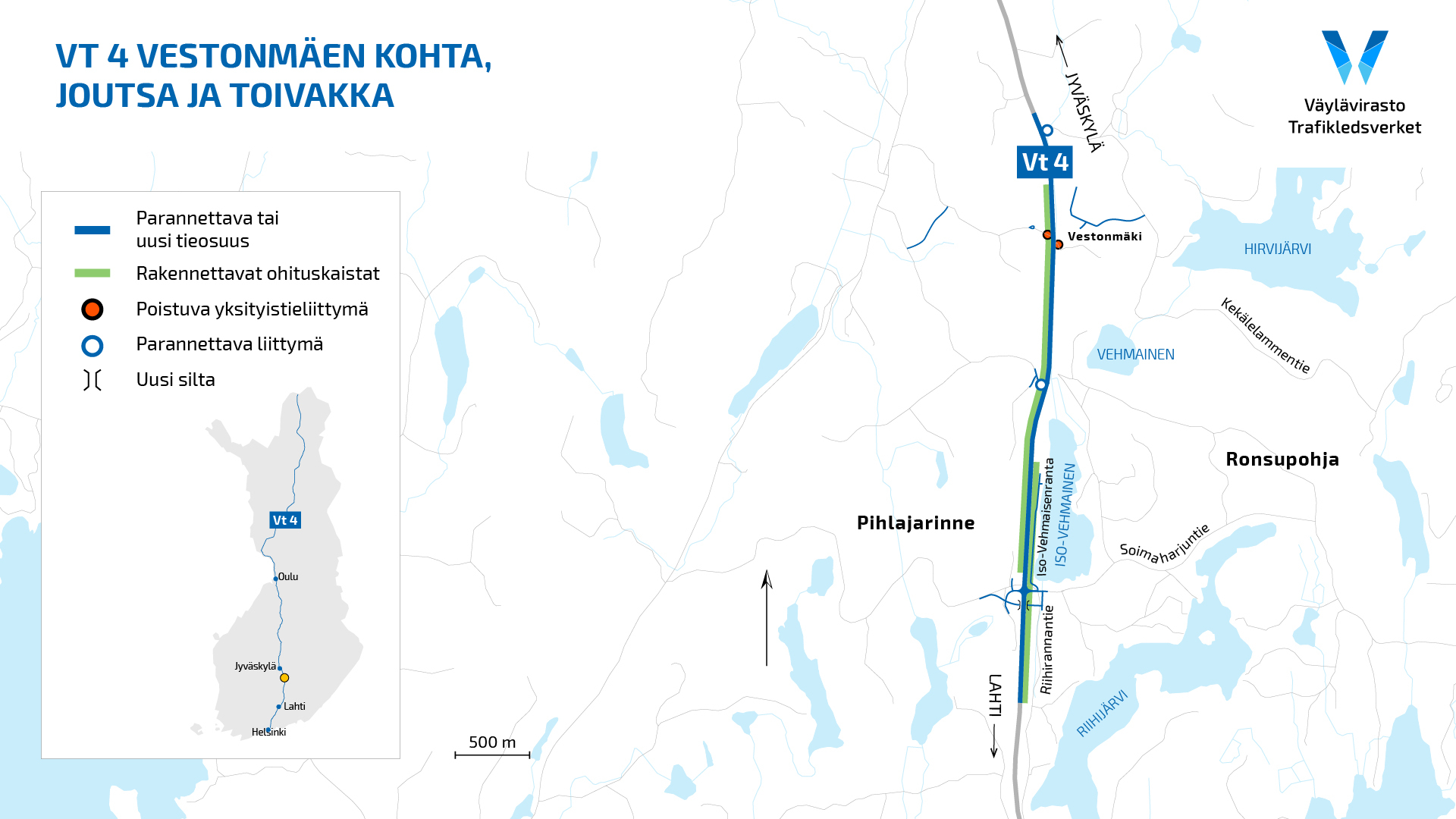

Hankkeen taustat
Valtatie 4 on Jyväskylän ja Toivakan välillä vilkasliikenteinen, ja raskasta liikennettä on paljon. Tieosuus on myös tärkeä työmatkaliikenteen reitti. Viisarinmäen eteläpuolella, noin 35 kilometriä Jyväskylästä etelään, on parantamatta 4,4 kilometrin mittainen tieosuus, joka sijoittuu Joutsan ja Toivakan kuntien alueelle. Valtatie on tällä kohdalla osittain kaiteetonta ohituskaistatietä, jossa ei ole valaistusta. Tieosuudella on useita yksityisteiden tasoliittymiä, mikä tekee valtatien vilkkaan liikenteen sekaan liittymisestä vaikeaa ja turvatonta. Lisäksi linja-autopysäkeille ei ole turvallisia yhteyksiä.
Keskimääräinen vuorokausiliikennemäärä tieosuudella on noin 5 900 ajoneuvoa. Raskaan liikenteen osuus tästä on vajaa viidennes.
Valtatietä on parannettu Leivonmäen eteläpuolelle saakka rakentamalla ohituskaistat Savenahon kohdalle ja toteuttamalla tarvittavat yksityisteiden liittymäjärjestelyt ja turvallisemmat kääntymiskaistat. Syksyllä 2026 valmistuu myös Leivonmäen pohjoispuolelle uusi ohituskaistaosuus, joka tuo lisää turvallisia ohituspaikkoja.

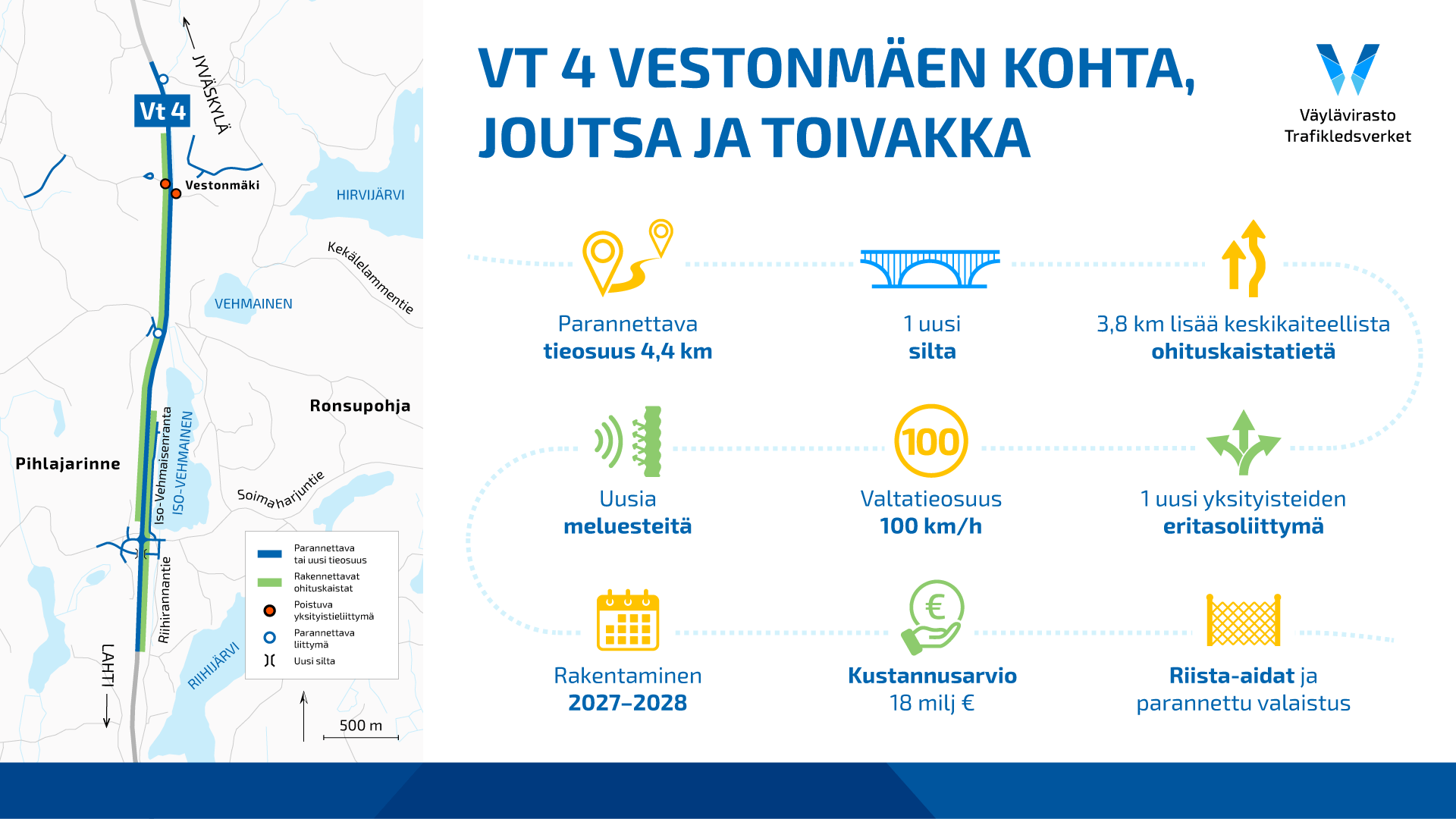

Hankkeen sisältö
• Rakennetaan keskikaide nykyiselle Vestonmäen ohituskaistaosuudelle.
• Pidennetään Riihijärven keskikaiteellista ohituskaistaosuutta ja yhdistetään se Vestonmäen ohituskaistoihin.
• Valtatien vaaka- ja pystygeometriaa parannetaan.
• Poistetaan suorat yksityistieliittymät ohituskaistan kohdalta ja järjestellään liittymiä.
• Rakennetaan yksityisteiden eritasoliittymä nykyisen Soimaharjuntien tasoliittymän tilalle.
• Rakennetaan riista-aitaa sekä melusuojauksia.
• Parannetaan valaistusta.
• Kehitetään kulkuyhteyksiä linja-autopysäkille.
Tavoitteet
Tavoitteena on parantaa pitkän matkan tavara- ja henkilöliikenteen turvallisuutta, sujuvuutta ja toimintavarmuutta. Samalla myös matka-aikojen ennustettavuus paranee. Lisäksi toteutetaan yksityisteiden liittymäjärjestelyt ja rinnakkaistiet siten, että valtatien nopeustasotavoite saavutetaan (tavoitenopeus myös talvella 100 km/h).
Aikataulu ja kustannukset
Hanke toteutetaan vuosien 2027–2028 aikana. Hankkeelle on myönnetty rahoitusta 18 miljoonaa euroa. Toteutuksesta vastaa Väylävirasto.
