Maantie 934 kevyen liikenteen väylän järjestelyt välille Vitikanpää-Ketavaara

Tiehanke Valmistunut Lappi



Hanke sisältää kevyen liikenteen väylän rakentamisen välille Vitikanpää - Ketavaara maantiellä 934 Rovaniemen kaupungin Saarenkylässä.

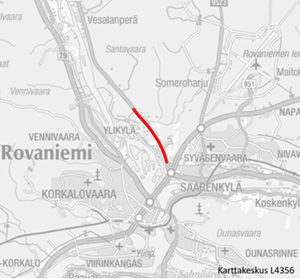

Kartta väliltä Vitikanpää-Ketavaara.Hankkeen sisältö ja tavoitteet

Hankkeessa rakennettiin erillinen kevyen liikenteen väylä maantien 934 vasemmalle puolelle noin kolmen kilometrin matkalle. Takaputaan silta uusittiin ja sillan yhteyteen rakennettiin kevyen liikenteen väylä.

Myllyojan kohdalle rakennettiin kevyttä liikennettä varten putkisilta. Lisäksi toteutettiin uusi valaistus koko väylän osuudelle. Urakassa uusittiin myös vesi- ja viemärijohtoja Napapiirin Vesi Oy:n laatiman suunnitelman mukaisesti. Rovakaira uusi sähkökaapeleita alueella.

Hankkeen tavoitteena on parantaa tieosan liikenneturvallisuutta ja kevyen liikenteen yhteyksiä asuntoalueelta kuntakeskukseen.

Hankkeen aikataulu ja kustannukset

Työt aloitettiin viikolla 18 Takaputaan sillan kiertotien rakentamisella. Vanhan sillan purkamisen jälkeen käynnistyi uuden sillan rakentaminen ja se valmistuu lokakuussa. Samaan aikaan siltatöiden kanssa rakennetaan kevyen liikenteen väylää Vitikanpäästä Ketavaaraan.

Uusi kevyen liikenteen väylä jäi ensimmäiseksi talveksi murskepinnalle. Viimeistelytyöt ja lopulliset päällysteet tehdään kesällä 2021.

Hanke on valmistunut.

Hankkeen urakkahinta oli 3,5 M euroa. Pääurakoitsijana toimi Destia Oy.
