Hyppää sisältöön

Yhteystiedot

Sitowise Oy

Suunnittelun projektipäällikkö

Martti Kokoi

  • 0443680683

Tuusulan kunta

Projektipäällikkö

Helena Sundström

  • 0403143559

Tuusulan kunta

Liikenneinsinööri

Jukka-Matti Laakso

  • 040 314 3569

Uudenmaan ELY-keskus

Projektipäällikkö

Suvi Kylmänen

  • 0295 021 039

Mt 11466 (Tuusulan itäväylä) parantaminen Rykmentinpuiston kohdalla, tiesuunnitelma, Tuusula

Tiehanke Suunnitteilla Uusimaa

Tuusulan kunta laatii tiesuunnitelmaa maantielle 11466 Rykmentinpuiston kohdalla. Suunnitelma sisältää uuden eritasoliittymän ja katuverkon järjestelyt sekä pysäkkijärjestelyt ja meluntorjunnan.

Suunnitelman taustat ja lähtökohdat

Tuusulan itäväylä (mt 11466) on yksi Tuusulan kunnan keskusta-alueen pääväylistä ja pääyhteys kantatieltä 45 (Tuusulanväylä) Keravan suuntaan. Maantiellä 11466 on tärkeä rooli kuljetuksille, logistiikalle, työmatka- ja paikallisliikenteelle. Tuusulan Itäväylä toimii seudullisesti merkittävänä yhteysväylänä muun muassa Hyrylän teollisuusalueelle ja Sipoon Bastuskärrin logistiikkakeskukseen. Tuusulan itäväylä on luokiteltu erikoiskuljetusreitiksi, mutta se ei kuulu osaksi suurten erikoiskuljetusten (SEKV) reittejä.

Rykmentinpuiston yritysalue on Tuusulan itäväylän kummallekin puolelle sijoittuva teollisuusalue. Itäväylän länsipuoleisen osuuden kadut ja kunnallistekniikka on toteutettu Tuotantotien ja Rykmentinportinkadun pohjois-etelä-suuntaiselta osuudelta. Liikennöinti alueelle on järjestetty Hyrylän työpaikka-alueelta Tuotantotien ja Teollisuuskujan kautta.

Asemakaava-alueella sijaitsee useita suuria teollisuustontteja, joista suurin osa on rakenteilla. Kunta kaavoittaa lisää teollisuusaluetta nykyisen asemakaava-alueen itäpuolelle lähelle Keravan rajaa. Ainoa ajoyhteys asemakaava-alueella Tuusulan itäväylän itäpuolelle on Portinkoukku- niminen yksityistie, joka sijaitsee osittain asemakaavan mukaisella liikennealueella ja osittain katualueella.

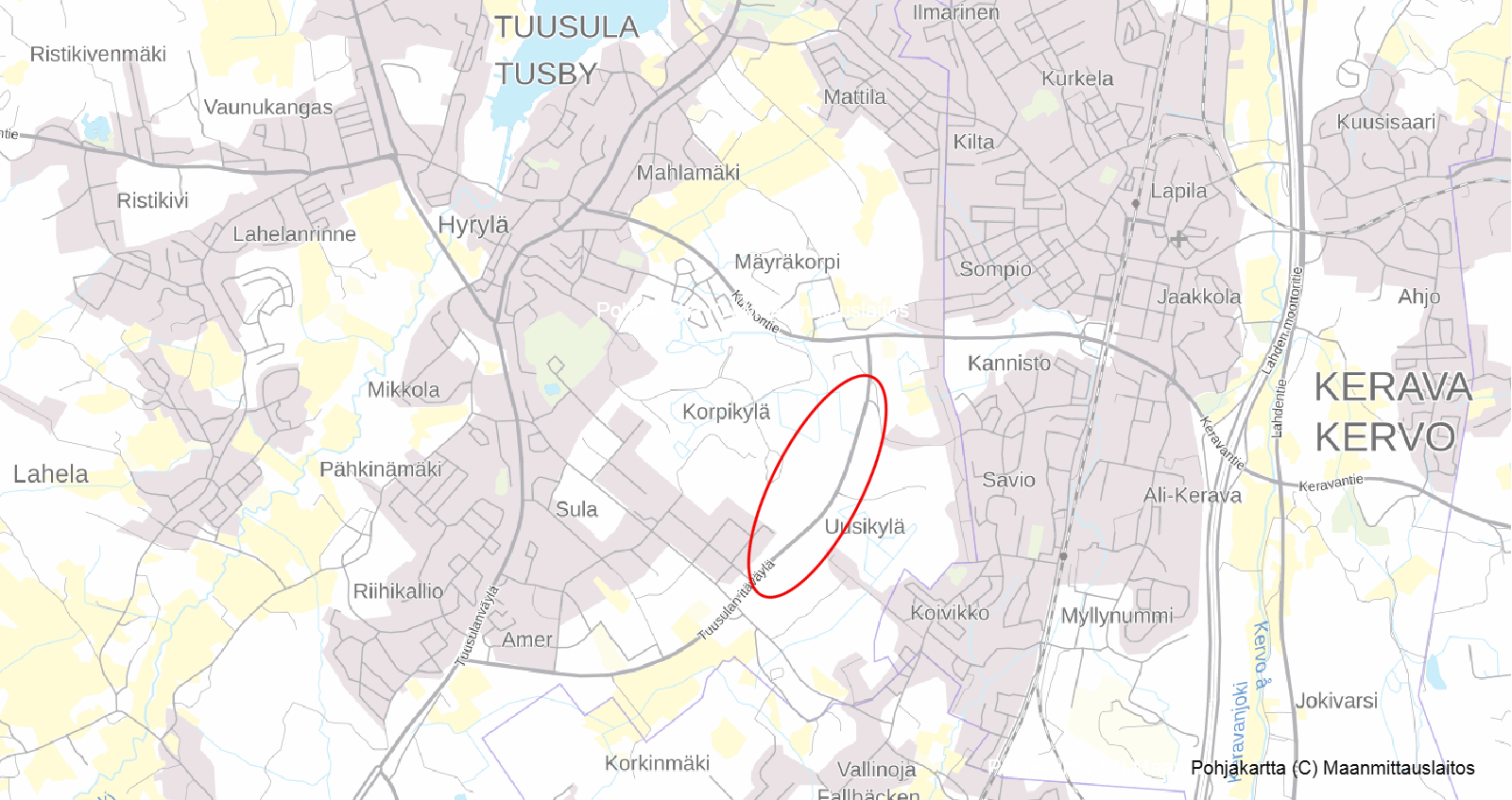

Suunnittelualueen sijainti on esitetty alla olevassa kuvassa.

Suunnitelman tavoitteet

Tuusulan itäväylän suunnittelua ohjaa luokitus seudullisesti merkittävänä tiejaksona. Maantie 11466 on tavoitetilanteessa kaksiajoratainen seututie. Maantien liittymät ovat eritasoliittymiä.

Rykmentinpuiston eritasoliittymä toteutetaan ensi vaiheessa siten, että eritasoliittymä sovitetaan nykyiseen yksiajorataiseen maantiehen. Suunniteltavien väylien ja uusien siltojen ratkaisuissa huomioidaan tavoitetilan mukaisen kaksiajorataisen maantien toteutus.

Suunnitelman sisältö

Tiesuunnitelmassa esitetään maantielle 11466 (Tuusulan itäväylä) uusi Rykmentinpuiston eritasoliittymä. Tiesuunnitelma sisältää uuden eritasoliittymän ramppeineen, nykyisiin jalankulku- ja pyöräilyväyliin tehtävät muutokset, pysäkkijärjestelyt ja kulkuyhteydet. Lisäksi tiesuunnitelmassa tutkitaan maantielle mahdollisesti toteutettava meluntorjunta.

Hankkeeseen sisältyy myös Rykmentinportinkadun ja Portinkoukun katujärjestelyt. Suunnittelualueen sijainti on esitetty alla olevassa kuvassa.

Suunnitelman eteneminen ja aikataulu

Tiesuunnitelman laatiminen on aloitettu maaliskuussa 2024. Suunnittelutyö on edennyt luonnosvaiheeseen. Luonnosvaiheessa tarkennetaan teknisiä ratkaisuja ja yhteensovitukset nykyiseen maankäyttöön.

Tiesuunnitelma valmistuu tammikuussa 2025, joka jälkeen tiesuunnitelma asetetaan nähtäville. Suunnitelman nähtäväksi asettamisesta ilmoitetaan tavallisella tiedoksiannolla eli kirjeellä (hallintolaki HL 59 §) niille kiinteistön omistajille ja haltijoille, joiden kiinteistöltä suunnitelman mukaan lunastetaan aluetta, joiden kiinteistön alueelle muodostuu suoja- tai näkemäalue, joiden kiinteistön alueeseen perustetaan muu oikeus tai joiden kiinteistö rajoittuu tiealueeseen/ rautatiealueeseen (nykyinen tie/rautatiealue ja suunnitelman mukaisesti muodostettava tie-/rautatiealue).

Ajankohtaista

Yleisölle avoin esittelytilaisuus järjestettiin 17.9.2024 klo 17–19 Rykmentinpuiston ruokalassa, osoite Rykmentintie 48, 04300 Tuusula. Esittelyaineistot ja suunnitelmakarttaluonnos ovat ladattavissa Valtion liikenneväylien suunnittelu (VLS) -palvelussa. Suunnitelmaan liittyviä kysymyksiä ja palautteita voi antaa 17.10.2024 saakka VLS-palvelun (tämä on ulkoinen linkki) kautta.
