Hankkeen taustat
Valtatie 3 kuuluu Suomen tärkeimpään päätieverkkoon. Tielle on asetettu muita pääteitä korkeampi laatutavoite, joka ei kuitenkaan tällä hetkellä toteudu Tampereen ja Vaasan välisellä valtatieosuudella. Liikenne tiellä kasvaa, mutta liikenneturvallisuus heikkenee.
Tampereelta Vaasaan johtavana yhteysvälinä Valtatie 3:lla on suuri merkitys etelä-pohjoissuuntaisen henkilöliikenteen lisäksi teollisuuden ja muun elinkeinoelämän kuljetuksille ja joukkoliikenteelle.
Tällä hetkellä liikenteen sujuvuus Hämeenkyrön kohdalla ei täytä valtatielle asetettuja vaatimuksia. Onnettomuuksia tapahtuu keskimääräisesti enemmän kuin muilla valtatiejaksoilla, ja osuus kuuluu onnettomuusriskiltään Suomen vaarallisimpiin valtatiejaksoihin.
Hankkeen tavoitteet
Uusi väylä sujuvoittaa valtatien liikennettä ja parantaa turvallisuutta. Uuden osuuden kaksikaistaisuuden ja korkeamman nopeusrajoituksen myötä matka-aika lyhenee huomattavasti. Liikenteen siirtyessä uudelle väylälle, pystyy Hämeenkyrön kunta kaavoittamaan vanhan valtatien ympäristön aiempaa monipuolisemmin.
Uusi väylä on noin 10 kilometrin pituinen kapea keskikaiteellinen nelikaistainen valtatie. Uusi kolmostie erkanee nykyisestä valtatiestä Hanhijärvenkohdalla Hämeenkyrön eteläpuolella, ja palaa takaisin Hämeenkyrön keskustan pohjoispuolella Tippavaarassa.
Uuden valtatien yhteyteen rakennetaan kolme eritasoliittymää, joilla uusi tie yhdistyy muuhun tieverkkoon. Lisäksi uusi tieosuus valaistaan koko matkalta. Tien turvallisuutta lisää myös kaiken risteävän liikenteen ohjaaminen tien ylittäville silloille, joita rakennetaan kaikkiaan 11.
Liikenteen turvallisuutta ja sujuvuutta lisätään myös rakentamalla uudelleen Kylmäojantietä noin kahden kilometrin matkalta sekä parantamalla kevyen liikenteen yhteyksiä ja yksityistie- ja katujärjestelyjä. Uudelle valtatielle rakennetaan yli kuuden kilometrin matkalle meluesteitä asuin- ja virkistysalueiden suojaamiseksi.
Ympäristö huomioidaan hankkeessa monipuolisesti. Valkjärven alueelle rakennetaan riistasilta ja Pappilanjoen eteläpuoleiselle osuudelle riista-aidat. Lisäksi Hämeenkyrön kunnan ja Väyläviraston tahtotilana on uusiomateriaalien käyttö hankkeessa.

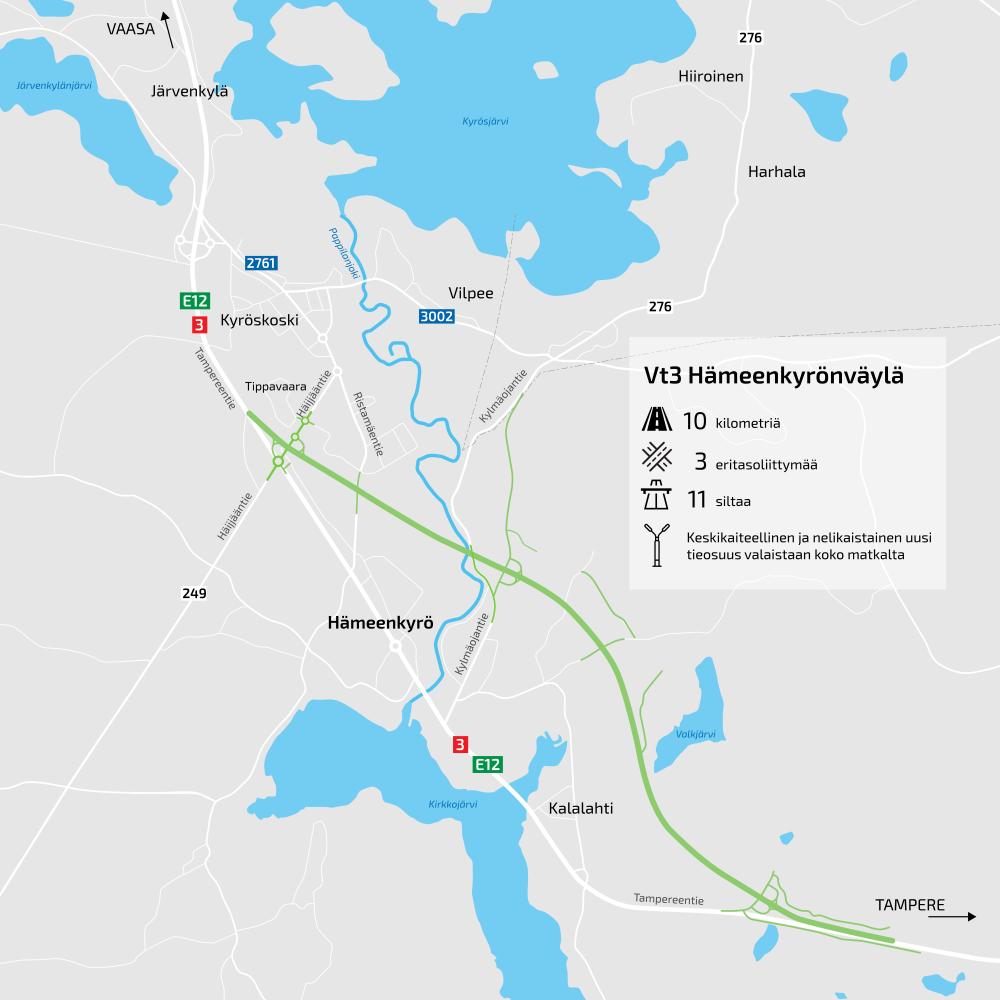

Karttakuva Hämeenkyrönväylä hankkeesta.
Hankkeen eteneminen
Loppuvuodesta 2019 valittiin hankkeen urakoitsija avoimella hankintamenettelyllä ja 17.1.2020 Väylävirasto allekirjoitti kehitysvaiheen urakkasopimuksen Destia Oy:n kanssa. Helmikuussa 2020 alkoi kehitysvaihe, jossa Väylävirasto ja Destia yhdessä kehittivät rakennussuunnitelmaa sekä toteutusvaiheen aikataulua. Kehitysvaiheessa huomiota kiinnitettiin erityisesti teknis-taloudellisiin valintoihin, rakenteiden elinkaariin sekä urakan riskeihin.
Kehitysvaiheen tuloksena syntyi alustava rakennussuunnitelma, josta solmittiin erillinen rakentamisen urakkasopimus 1.7.2020. Hämeenkyrönväylän rakentaminen aloitettiin elokuussa 2020.
Reilun kahden vuoden rakentamisen jälkeen Hämeenkyrönväylä otettiin käyttöön liikenteelle vuosi etuajassa keskiviikkona 30.11.2022. Valtatieosuudella tehdään vielä viimeistelytöitä tehdään kevään 2023 aikana, jolloin luvassa on muun muassa niin ajoneuvo- kuin kävelyn ja pyöräilyn väylien päällystystöitä sekä viherrakentamista.
Viimeistelytöiden valmistuttua väylän nopeusrajoitus nousee sataan kilometriin tunnissa. Hanke valmistuu syksyllä 2023.
