Äänekosken liikenneyhteydet

Käynnissä

Hankkeessa rakennettavat entistä paremmat, laadukkaat tie- ja ratayhteydet vastaavat Äänekosken seudun ja koko Keski-Suomen kasvavien liikennemäärien tarpeisiin. Samalla ne vahvistavat koko Keski-Suomen elinvoimaisuutta ja teollisuuden toimintaedellytyksiä.

Katso myös

Yhteystiedot

Väylä

Projektijohtaja

Ari Mäkelä

  • 029 534 3567
  • ari.makela@vayla.fi

Väylä

Tieosuudet, projektipäällikkö

Jarmo Niskanen

  • 029 534 3127
  • jarmo.niskanen@vayla.fi

Äänekosken liikenneyhteydet

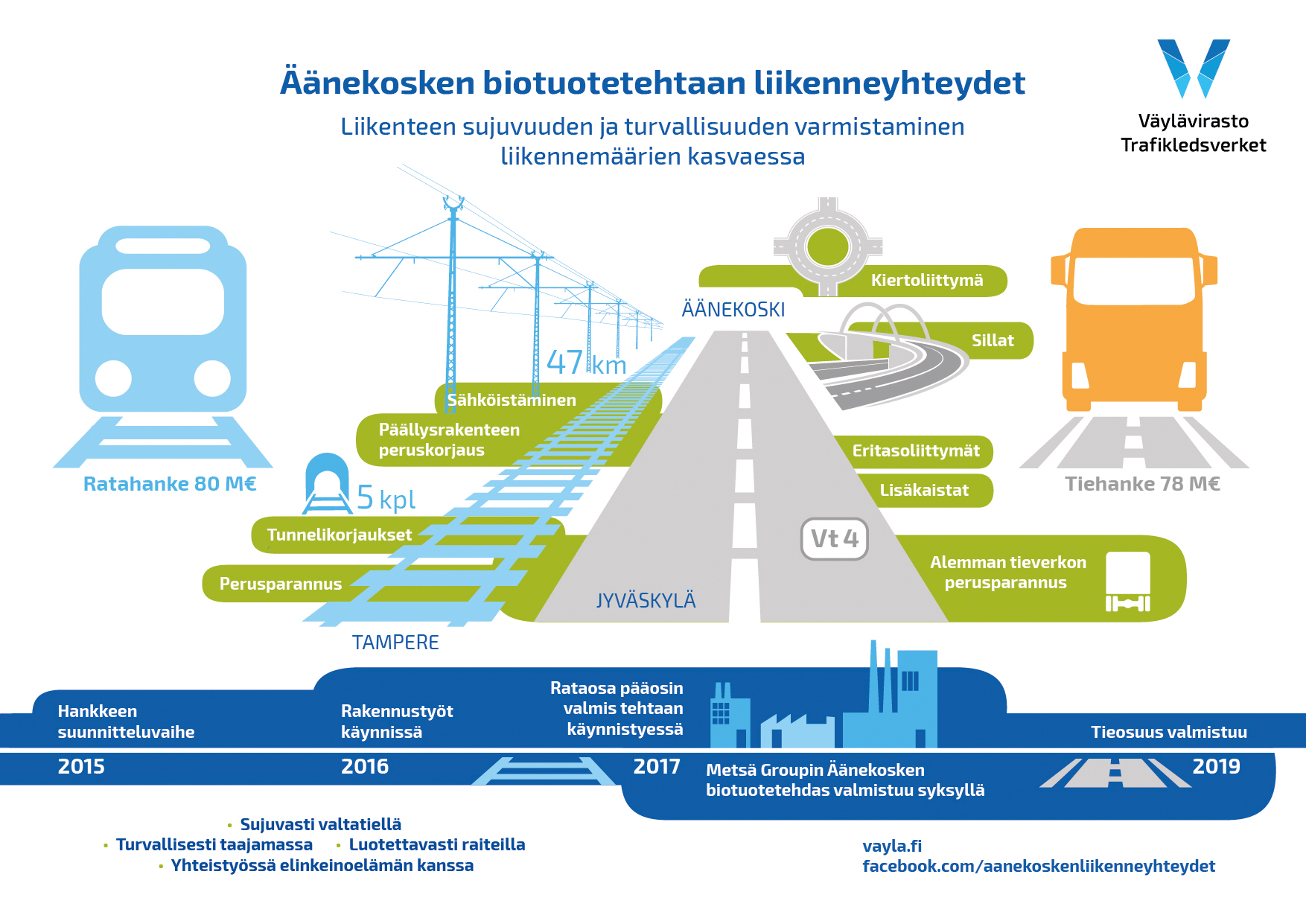

Äänekosken biotuotetehtaan liikenneyhteydet -hankkeessa kehitetään Äänekosken seudun ja koko Keski-Suomen liikenneyhteyksiä vastaamaan alueen kasvavia liikennemääriä. Hankkeessa parannetaan sekä rata- että tieyhteyksiä. Hankkeen arvioidaan valmistuvan kokonaisuudessaan vuonna 2019. Kesällä 2015 alkaneet parannustyöt valmistuivat ratatöiden osalta vuonna 2017 ja uudistettu Nelostie välillä Hirvaskangas-Mämme otetaan liikenteen käyttöön vuonna 2019.

Hankkeen tausta

Entistä paremmat, laadukkaat liikenneyhteydet vastaavat Äänekosken seudun ja koko Keski-Suomen kasvavien liikennemäärien tarpeisiin. Samalla ne vahvistavat koko Keski-Suomen elinvoimaisuutta ja teollisuuden toimintaedellytyksiä.

Alueen elinkeinoelämä on vahvassa kehitysvaiheessa, sillä Metsä Group rakensi Äänekoskelle biotuotetehtaan, joka on metsäteollisuuden historian suurin investointi Suomessa. Uuden tehtaan toiminta käynnistyi syksyllä 2017.

Hankkeessa tehdään tiivistä yhteistyötä alueen elinkeinoelämän ja kuntien kanssa. Kokonaisuuteen kuuluu sekä rata- että tietöitä. Tavoitteena on entistä sujuvampi ja turvallisempi liikenne.

Entistä laadukkaammat liikenneyhteydet vahvistavat Keski-Suomen elinvoimaisuutta.

Sujuvasti valtatiellä

Valtatiellä 4 on sujuvuus- ja turvallisuushaasteita ja lähialueen alemmalla tieverkolla on kunto- ja kantavuuspuutteita. Metsä Groupin Äänekosken biotuotetehdas lisää raskaan liikenteen määrää alueella entisestään.

Välillä Myllyntaus–Äänekosken keskustan liittymä valtatie 4 muutetaan kolmen kilometrin matkalla 2 + 2 kaistaiseksi. Muilla hankkeeseen sisältyvillä osuuksilla tie muutetaan keskikaiteelliseksi 1 + 2 ja 1 + 1 kaistaiseksi tieksi.

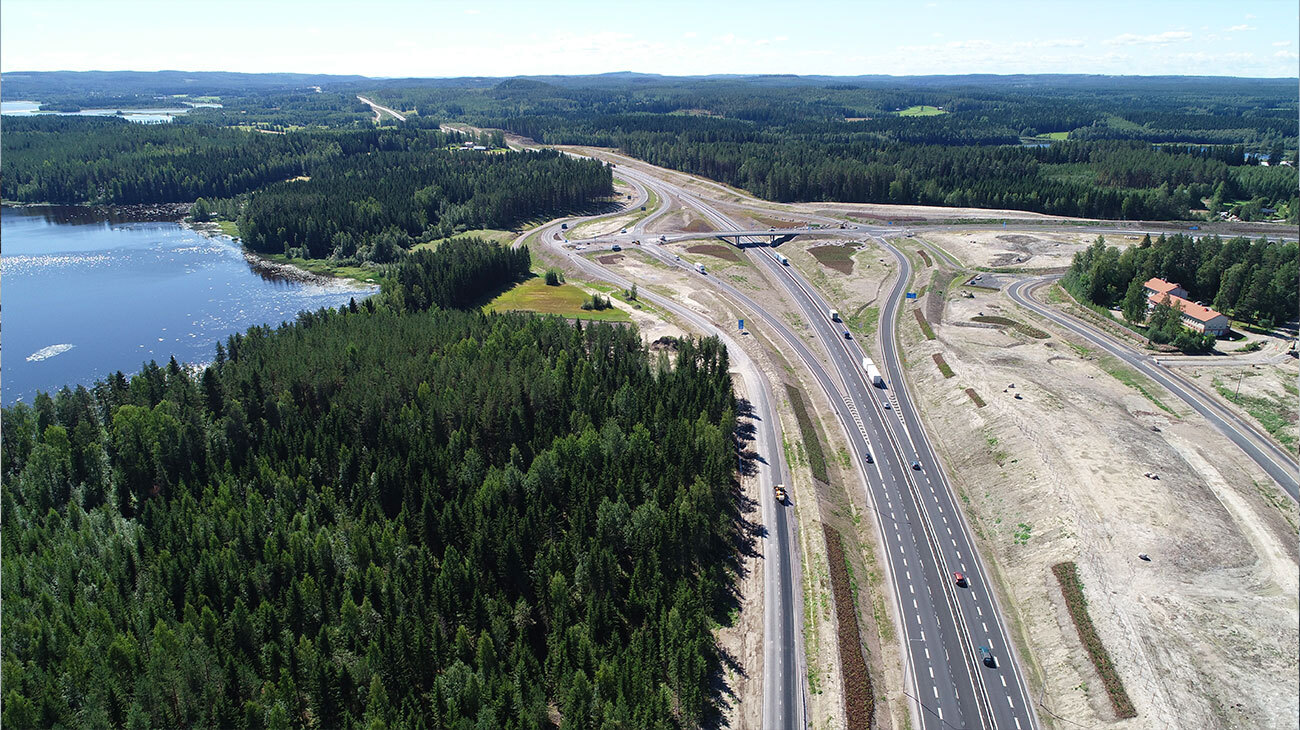

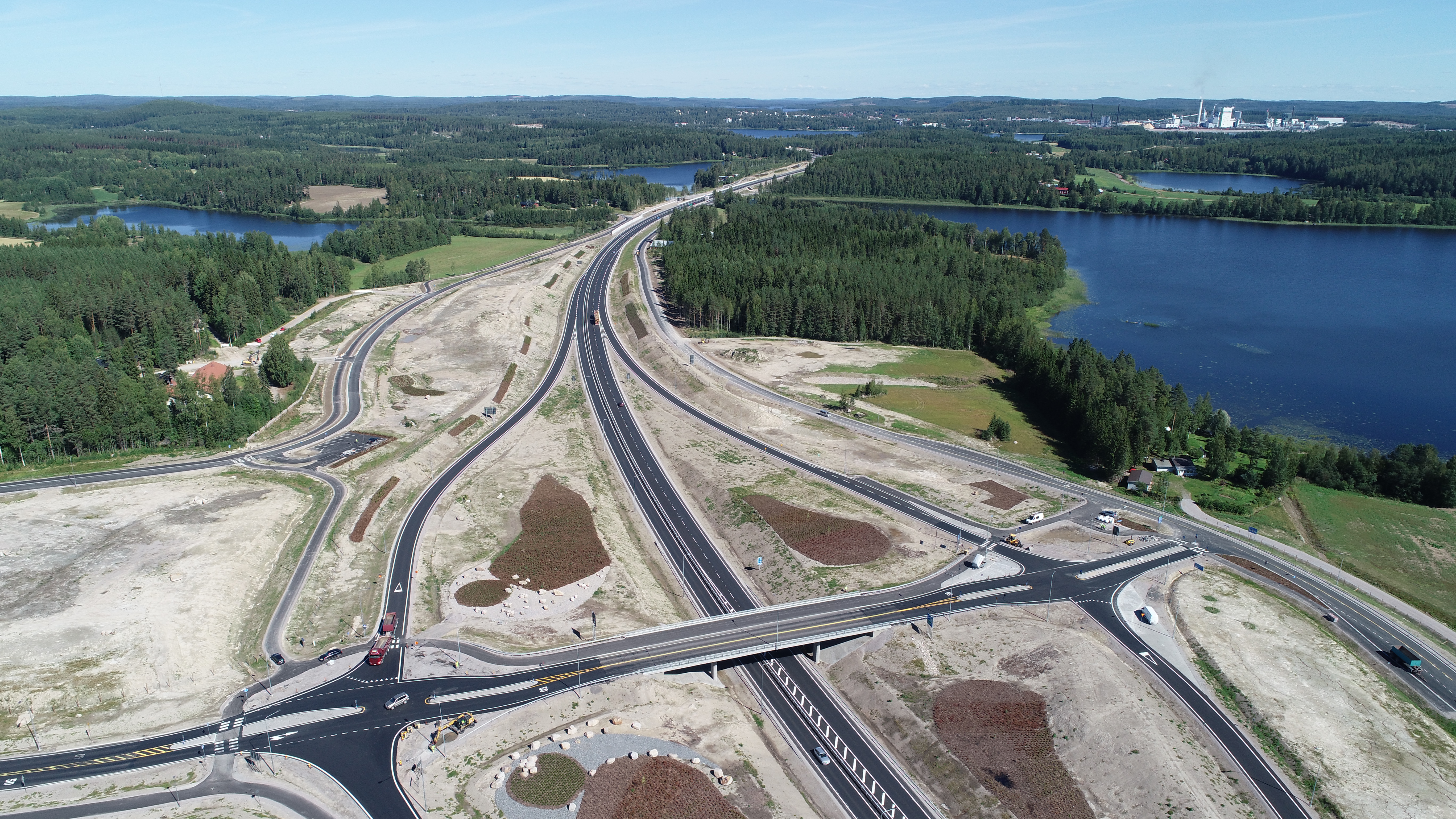

Tiehankkeessa on vuonna 2017 valmistunut eritasoliittymä Huutomäkeen Saarijärventien risteykseen nykyisen valtatien itäpuolelle. Äänekosken kaupunkiin vievän eritasoliittymän rakentaminen ajoittuu vuosille 2018-2019. Kotakennään salmen ylittävän 200 metriä pitkän Tärttämäen siltaa rakennetaan 2018-2019. Uusi valtatie 4 avataan liikenteelle 2019, mutta viimeistelytyöt jatkuvat vielä vuonna 2020.

Raskaan liikenteen lisääntyminen edellytti myös alemman tieverkon vahvistamista ja kuivatuksen parantamista. Vuonna 2015 käynnistettiin maanteiden 627 ja 633 sekä kantatien 69 päällystyöt. Teiden 627 ja 633 huonokuntoisten osuuksien parantaminen muun muassa kantavuuden lisäämiseksi jatkui vuosina 2016 ja 2017.

Sujuvuuden ja turvallisuuden lisääntymisen lisäksi tiehankkeet parantavat raskaan liikenteen toimintaedellytyksiä ja pienentävät meluhaittoja.

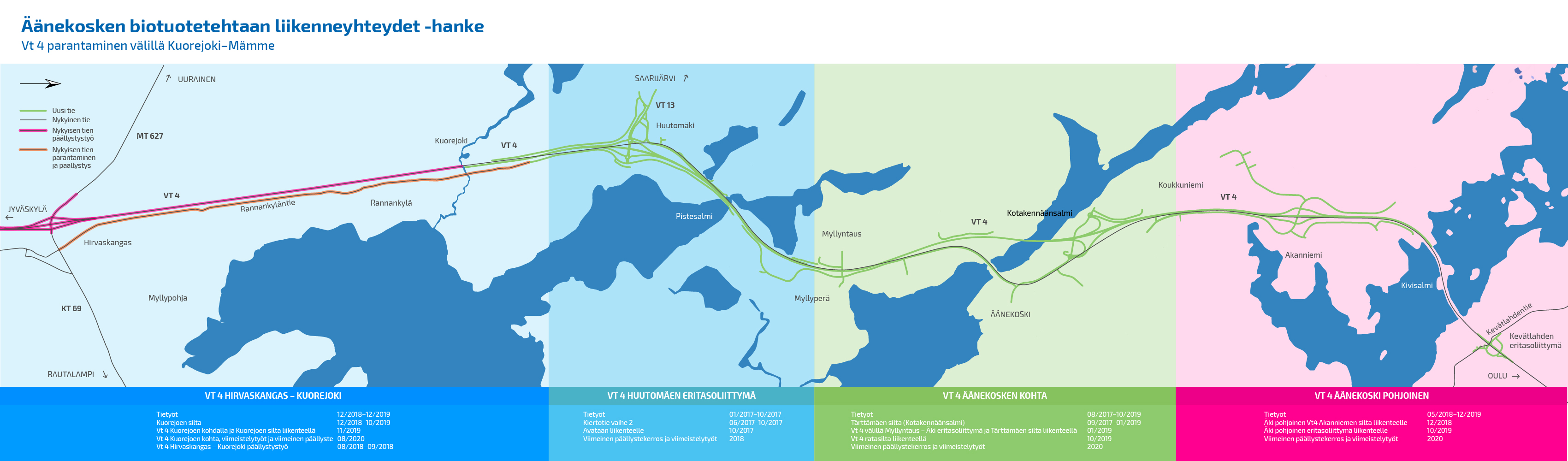

Vt 4 parantaminen välillä (Hirvaskangas) Kuorejoki - Mämme (Kevätlahti)

Turvallisesti taajamassa

Raskas liikenne lisääntyy myös Äänekosken taajamassa. Hankkeeseen sisältyi liikenneturvallisuutta parantavia järjestelyjä keskusta-alueella nykyisen rakennuskannan ja liikennejärjestelyjen sallimissa puitteissa.

Muun muassa Viiskulman liittymä sekä Kotakennääntien ja Tehtaankadun liittymä muutetaan kiertoliittymiksi. Lisäksi rakennetaan Asematien korvaava katuyhteys.

Luotettavasti raiteilla

Ratakuljetusten määrä kasvoi merkittävästi, kun Metsä Groupin Äänekosken biotuotetehdas aloitti toimintansa. Kuljetukset suuntautuvat Vuosaaren satamaan Helsinkiin.

Hankkeessa sähköistettiin Jyväskylän ja Äänekosken välinen rataosuus ja peruskorjattiin sen rakenteita. Tampereen ja Jyväskylän välillä parannettiin radan rakenteita, tunneliosuuksia ja turvalaitteita.

Ratatyöt keskittyivät vuosiin 2016 ja 2017. Työt tehtiin pääasiassa normaalia junaliikennettä häiritsemättä, mutta tarvittaessa tavaraliikennöinti voidaan ohjata rajoitetusti kiertoreiteille.

Toimenpiteet paransivat rautatiekuljetusten kustannustehokkuutta, lisäsivät niiden varmuutta ja sujuvuutta sekä pienensivät päästöjä.

Hankkeen rataosuus toteutettiin allianssimallilla. Allianssimallissa Väylä ja VR Track Oy muodostivat työryhmän, joka suunnitteli ja toteutti rataurakan yhteistyössä.

Rataosuus valmistui vuonna 2017. Lue lisää valmistuneesta ratahankkeesta: https://vayla.fi/aanekosken-ratahanke



Hankkeen aikataulu ja kustannukset

Hankkeen arvioidaan valmistuvan kokonaisuudessaan vuonna 2019. Ratatöiden osalta hanke valmistui vuonna 2017 ja tietyöt vuonna 2019.

Koko hankkeen kustannusarvio on 173 miljoonaa euroa. Tiehankkeelle on varattu 81,5 miljoonaa euroa ja ratahankkeelle 91,5 miljoonaa euroa.
