Kesällä 2026 päällystetään Etelä Pohjanmaan, Pohjanmaan ja Keski Pohjanmaan alueella noin 230 kilometriä maanteitä. Väyläviraston rahoittamat päällystystyöt parantavat tieverkon kuntoa ja liikenneturvallisuutta eri puolilla Pohjalaismaakuntia.
Rahoitus ja laajuus
Vuodelle 2026 on käytettävissä päällystystöihin yhteensä noin 22,5 miljoonaa euroa, josta 12,06 miljoonaa euroa on erillistä lisärahoitusta korjausvelan vähentämiseen. Rahoitus mahdollistaa noin 230 kilometrin laajuisen päällystysohjelman, olettaen että kustannustaso, erityisesti öljyn hinta, pysyy ennakoidulla tasolla.
Päällystysrahoituksen lisäksi päällystetyn tieverkon paikkauksiin, tiemerkintöihin ja pistemäisiin korjauksiin käytetään noin 10 miljoonaa euroa. Osa kohteista täsmentyy kevään aikana.
Aikataulu
Työt alkavat arviolta toukokuun puolivälissä ja jatkuvat lokakuun loppuun. Työnaikaiset järjestelyt voivat hetkellisesti vaikuttaa liikenteeseen.
Paikkaustyöt
Talven jälkeen päällystevaurioita on havaittu keskimääräistä enemmän. Kevään edetessä vauriot lisääntyvät usein jäätymis ja sulamisjaksojen seurauksena. Koneellinen paikkaus päätieverkolla käynnistyy keväällä, talvikaudella paikkaukset on tehty pääosin käsin. Tarvittaessa asennetaan päällystevauriomerkkejä ja alennettuja nopeusrajoituksia ongelmallisille osuuksille.

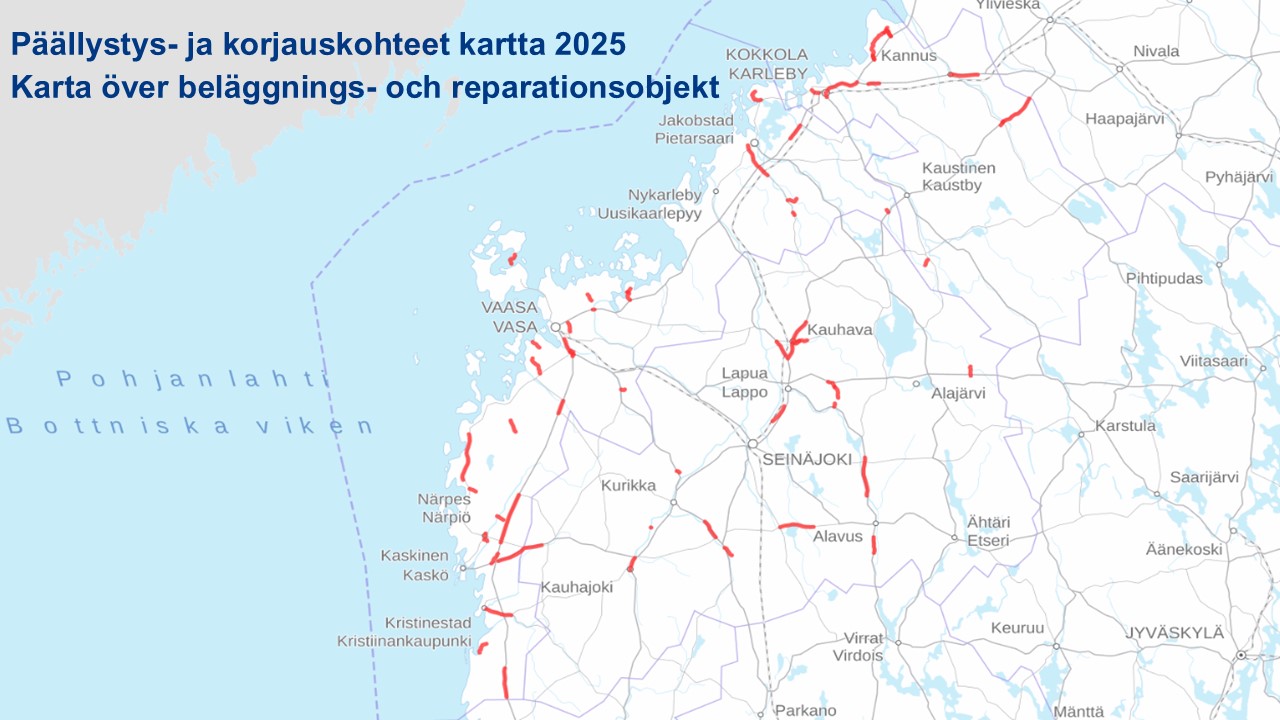

Merkittävät päällystekohteet kesällä 2026
- Valtatie 8 Pirttikylä – Kolnebacken, Närpiö (19,6 km)
- Valtatie 8 välillä valtatie 28 risteys – Pohjois Pohjanmaan raja (24,6 km)
- Valtatie 18 Tuuri – Kuohunkorvennotko, Alavus (10,8 km)
- Valtatie 18 Kainasto – Kiikku, Seinäjoki (11 km)
- Valtatie 19 Itäväylä Seinäjoen lentoasema – valtatie 18 Kuortaneentie (13 km)
- Maantie 6880 Tainuskyläntie – Korpihyövältintie, Ilmajoki (9,7 km)
- Maantie 6650 Myrkky – Laitila, Teuva (6,7 km)
- Maantie 17766 Kauppatie, Kosolantie – Tanelintie, Kauhava (2,8 km)
- Maantie 17937 Keskustie, Kolppi, Pedersöre (4,9 km)
Sorateiksi parannettavat kohteet
- Maantie 17472 Länsikyläntien päällystetty osuus Kätkänjärven kohdalla, Alajärvi (1 km)
- Maantie 17133 Itä Peränteentien päällystetty osuus Pusaankylän kohdalla, Ähtäri (0,7 km)
Lisäksi joitakin päällystettyjä osuuksia seurataan kevään ajan, ja toimenpiteistä päätetään kuntoarvioiden perusteella.
Päällystystyömaat ja liikenneturvallisuus
Päällystystyöt aiheuttavat tilapäisiä häiriöitä liikenteelle. Vilkkaimmilla maanteillä työt pyritään ajoittamaan ruuhka-aikojen ulkopuolelle ja tekemään tarvittaessa yötyönä. Häiriöt ovat lyhytaikaisia ja tienkäyttäjiltä toivotaan tarkkaavaisuutta ja malttia työmaiden kohdalla.
Päällystystyömaat ovat myös työpaikkoja. Työkoneiden läheisyydessä liikkuu työntekijöitä, joiden turvallisuus edellyttää alennettujen nopeusrajoitusten noudattamista ja liikennemerkkien huomioimista.
Liiku turvallisesti tietyömaalla
- Hidasta vauhtia ja varaudu pysähtymään
- Noudata työmaan liikennejärjestelyjä ja liikennemerkkejä
- Varaudu ajoittaiseen jonoutumiseen
- Ole kärsivällinen ja tarkkaavainen
Saattoauto päällystystyömailla
Yksiajorataisilla vilkasliikenteisillä päällystyskohteilla, kuten valtateillä ja kantateillä, käytetään tarvittaessa saattoautoa. Saattoauto ohjaa ajoneuvot turvallisesti työmaan ohi, huolehtii nopeusrajoitusten noudattamisesta ja antaa ohjeita valotaulun avulla. Alennettuja nopeusrajoituksia on noudatettava niin kauan kuin työmaan liikennemerkit ovat paikallaan.
Palaute ja lisätiedot
Maanteiden kunnosta voi jättää palautetta liikenteen asiakaspalvelun palauteväylään: Liikenteen asiakaspalvelun palauteväylä
Liikennettä vaarantavista tilanteista ilmoitus Tienkäyttäjän linjalle 0200 2100 (24/7).
Varmistuneet päällystyskohteet julkaistaan kevään aikana Väyläviraston karttapalvelussa: Suomen väylät
Fintrafficin Liikennetilanne-palvelusta voi seurata käynnissä olevia päällystystöitä ja muita tietöitä: Liikennetilanne (fintraffic.fi, tämä on ulkoinen linkki)
