Siltatyöt Keski-Suomessa

Tiehanke Käynnissä Keski-Suomi

Merkittävät siltojen korjaus- ja uusimishankkeet Keski-Suomen maanteillä vuonna 2025

(päivitetty 09/2025)

Siltojen perus- ja ylläpitokorjausurakka KES ELY 2025-2026 (vuosi 2025)

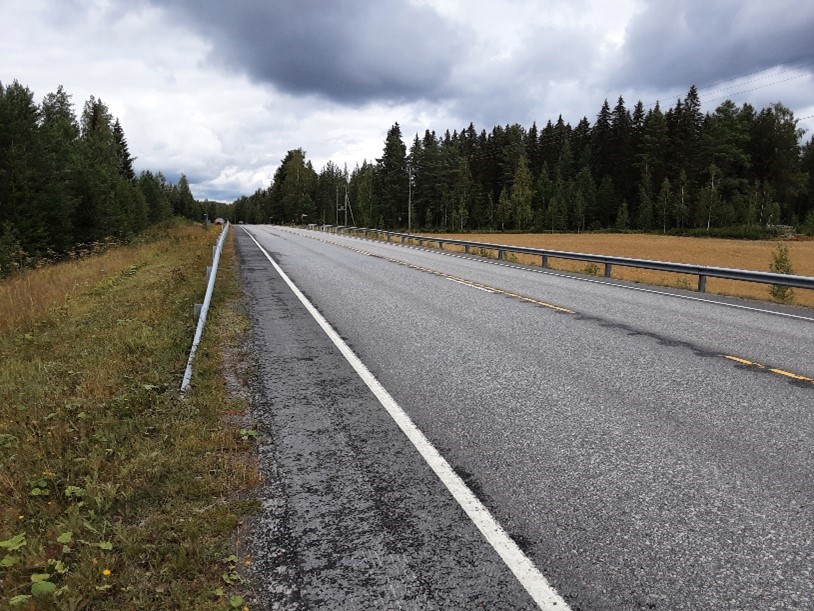

KeS-618 Myllykosken silta, Uurainen

Yhdystie 16777-2-0000, Uurainen-
Pajupuro

Sillan peruskorjaus

Alustava korjausaikataulu: viikot 37-40

Korjaustyöt aiheuttavat merkittävää haittaa liikenteelle. Liikenteellä käytössä yksi kaista koko työn ajan. Liikennehaitta voimassa 22.9. - 3.10.2025 välisenä aikana.

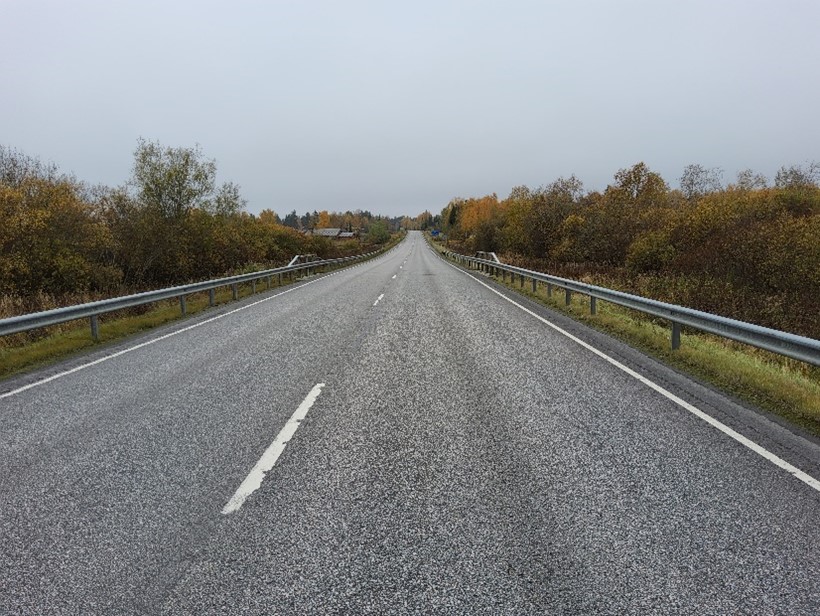

KeS-5327 Elämäistenjoen silta, Keuruu

Valtatie 23-220-3828, Pori-Joensuu

Huonokuntoisen putkisillan uusiminen

Alustava korjausaikataulu: viikko 39

Kiertoreitti on käytössä 3. - 22.10.2025 välisenä aikana.

KeS-5043 Nuutinjoen silta, Hankasalmi

Yhdystie 6411-2-10501, Niemisjärvi-
Piippaharju

Huonokuntoisen putkisillan uusiminen.

Alustava korjausaikataulu: viikko 38

Korjaustyöt aiheuttavat haittaa liikenteelle. Liikenne ohjataan siltapaikan ohi viereen rakennettavan kiertotien kautta. Kiertotie käytössä 17.9. - 1.10.2025.

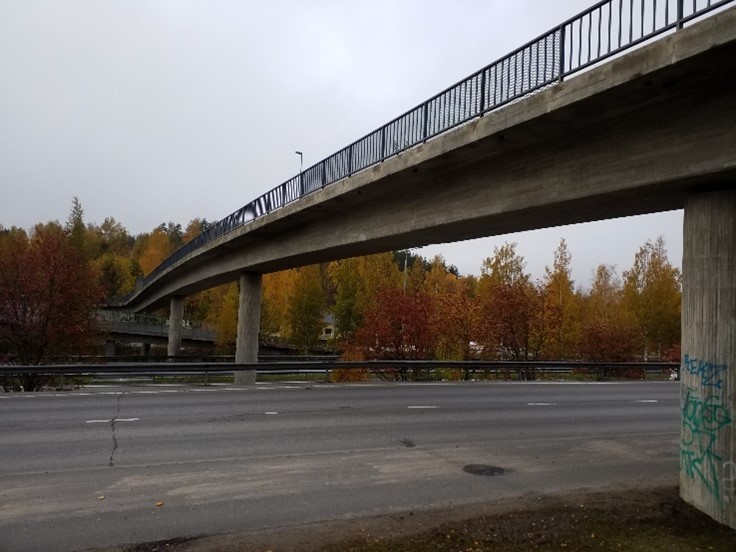

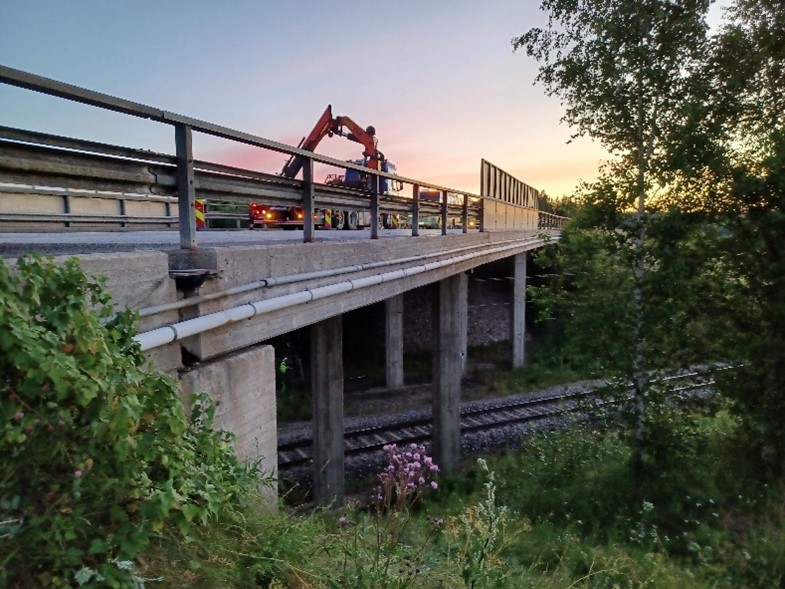

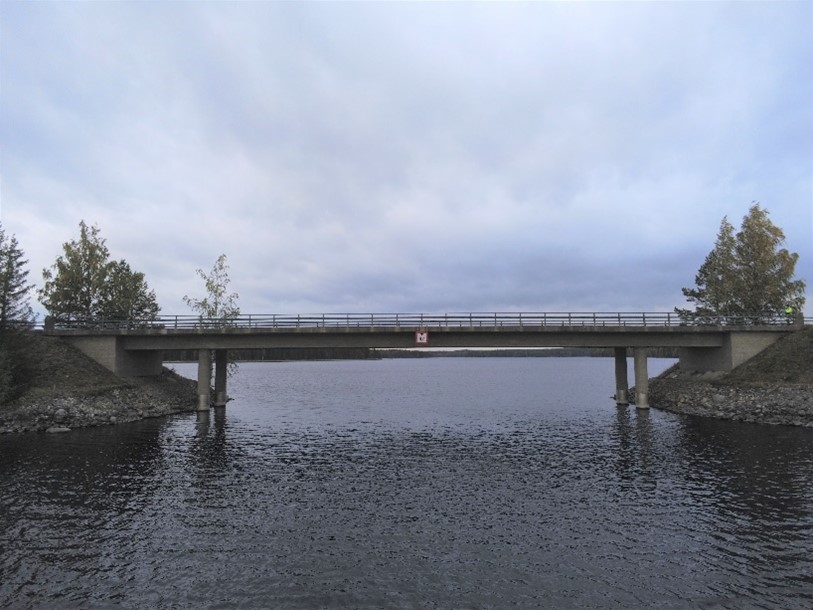

Luonetjoen silta.

Kes-1007 Luonetjoen silta, Jyväskylä

Yhdystie 16709-1-772,
Puuppola-Kuukanpää

Alustava korjausaikataulu: viikot 35-39

Korjaustyöt aiheuttavat merkittävää haittaa liikenteelle.

Liikenne ohjataan kiertoreitille 15.9. - 3.10.2025 välisen aikana.

​​

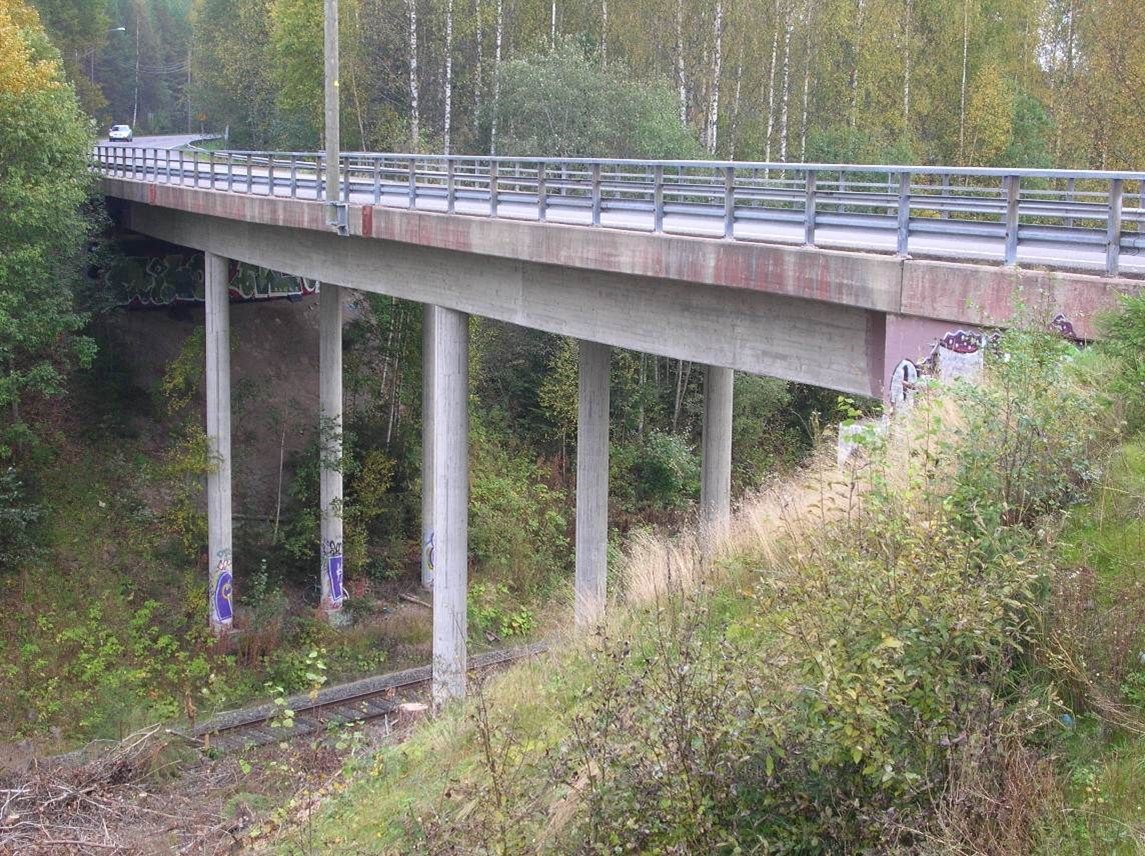

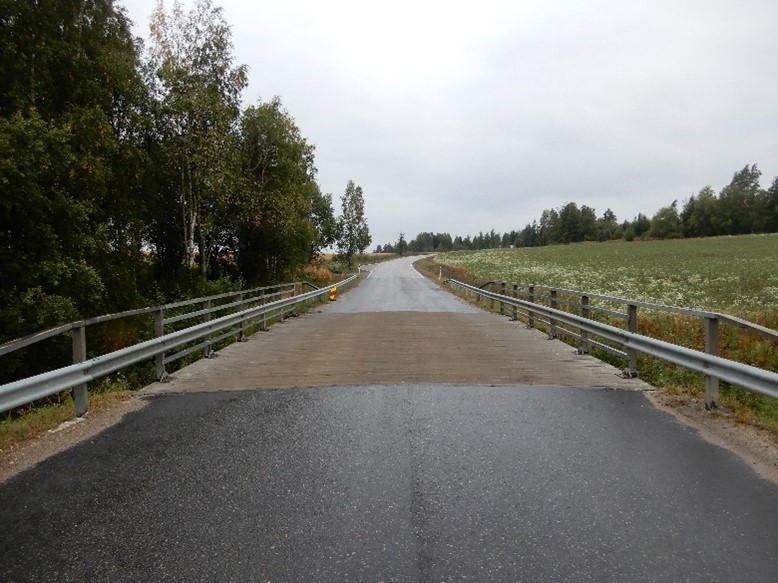

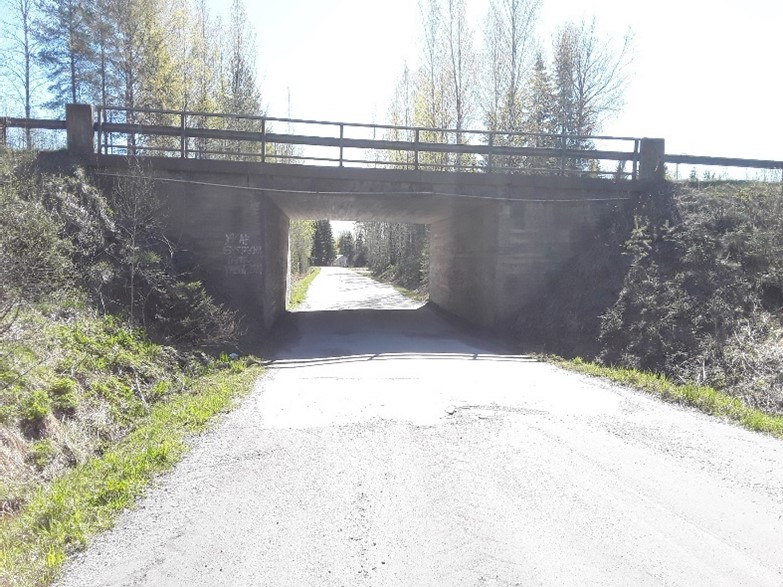

Tarvaalankosken silta.

KeS-968 Tarvaalankosken silta, Laukaa

Yhdystie 16762-2-2746 Ränssintie

Huonokuntoisen sillan peruskorjaus.

Alustava korjausaikataulu: viikot 31-37

Korjaustyöt aiheuttavat merkittävää haittaa liikenteelle.  Silta suljetaan liikenteeltä
korjaustyön ajaksi. Liikenne ohjataan kiertoreittiä (Kuusaan kautta) pitkin.

Liikennehaitta poistuu 19.9.2025 mennessä, mikäloi sääolosuhteet sallivat eritystöiden tekemisen.

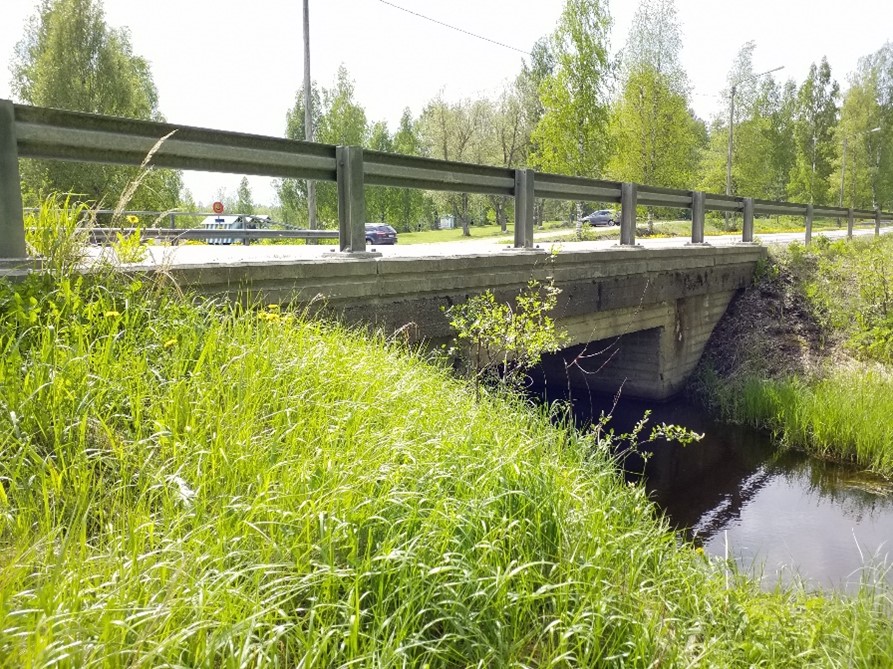

Palaavansalmen 2 silta.

Kes-964 Palaavansalmen 2 silta, Saarijärvi

Yhdystie 16839-1-155 Paavontie

Huonokuntoisen sillan peruskorjaus.

Alustava korjausaikataulu: viikot 26-35

Korjaustyöt aiheuttavat haittaa liikenteelle. Silta suljetaan liikenteeltä korjaustyön ajaksi. Liikenne ohjataan keskustaan kiertoreittiä pitkin.

Liikennehaitta poistuu 26.9.2025 mennessä.

​​​​

Suolikosken silta.

KeS-994 Suolikosken silta, Hankasalmi

Yhdystie 16747-2-8 Suolikoski-Säkinmäki

Huonokuntoisen teräsbetonisen (elementtirakenteisen) sillan uusiminen.

Korjausaikataulu: viikot 31-37

Sillalla tehdään vielä pieniä viimeistelytöitä. Sillan yli pääsee ajamaan.

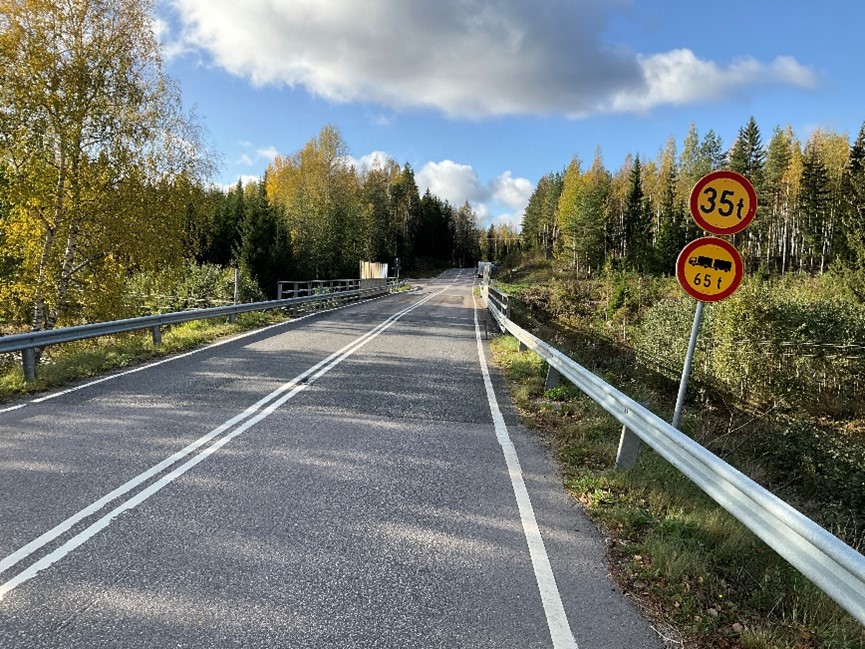

KeS-5296 Kuparin silta, Konnevesi

Yhdystie 11767-2-6603

Huonokuntoisen putkisillan uusiminen.

Alustava korjausaikataulu: vk 41

Korjaustyöt aiheuttavat haittaa liikenteelle.  Liikenne ohjataan siltapaikan ohi viereen rakennettavan kiertotien kautta. Kiertotie käytössä 19. - 29.9.2025.

Ison pörrin silta.

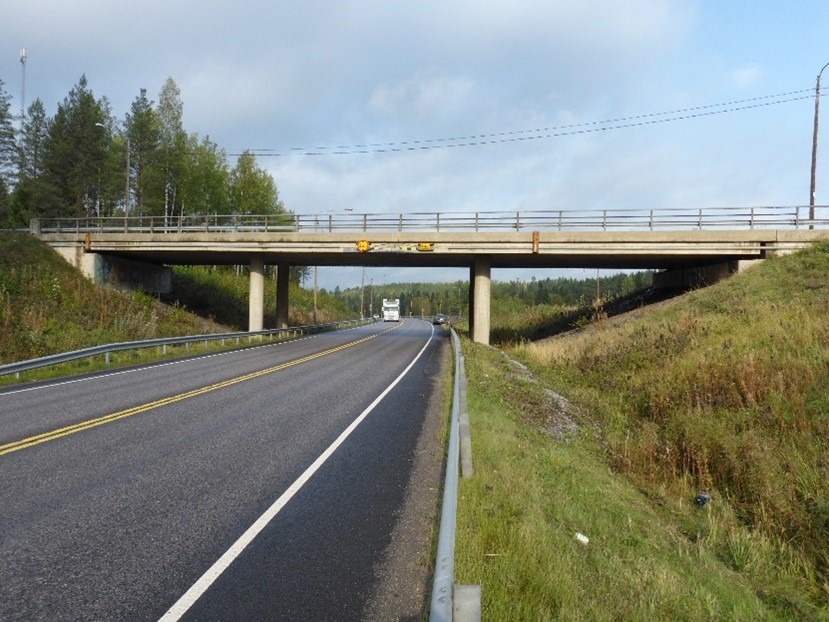

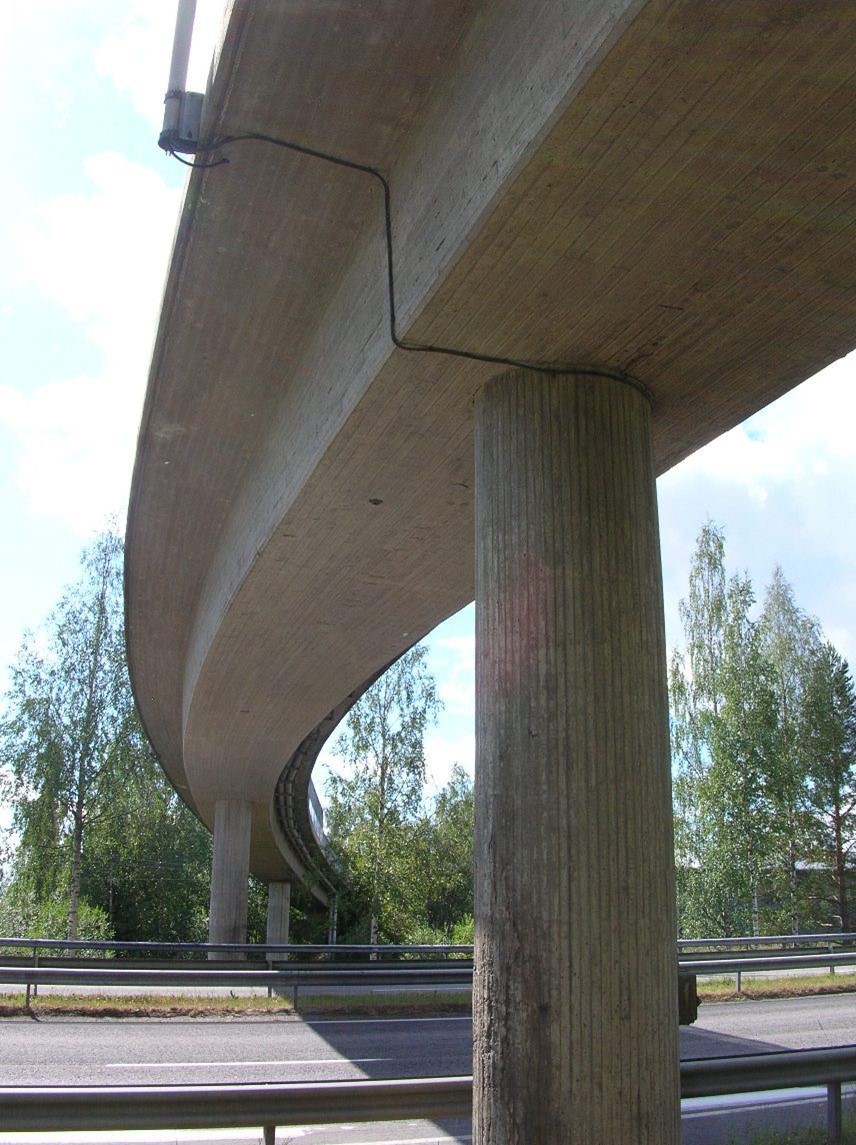

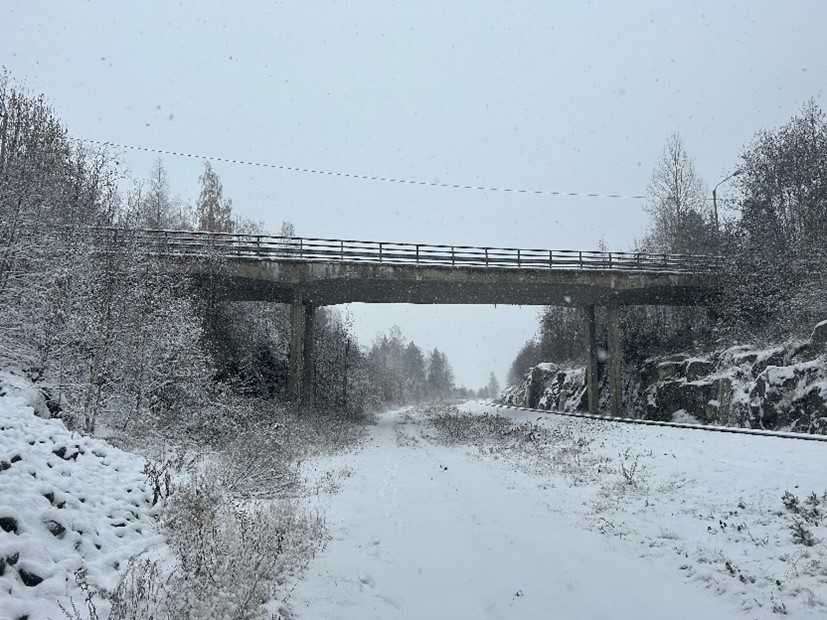

KeS 1132 Ison pörrin silta, Äänekoski

Kantatie 69 Äänekoski-Suonenjoki

Ison pörrin silta on 1993 valmistunut teräksinen langerpalkkisilta. Sillan
peruskorjauksessa teräskaaren osat pintakäsitellään, liikuntasaumat uusitaan,
kannen eristeet ja päällyste uusitaan sekä kannen alapuoliset rakenteet korjataan.

Vuonna 2024 sillan metallista liikuntasaumalaitetta korjattiin hätäapuna.
Liikuntasaumalaitteen teräs nousi pystyyn aiheuttaen vaaraa tienkäyttäjille. Tämä vaurio ja sen jälkeinen sillan tarkastelu nopeuttivat korjauspäätöstä. Jo valmiina olleet suunnitelmat päivitettiin, minkä jälkeen aloitettiin urakan kilpailutus.

Sillan korjaus toteutetaan vuosien 2025 ja 2026 aikana. Urakan sisäistä aikataulua ei ole määrätty. Korjaustyöt urakoitsija voi toteuttaa parhaaksi näkemällään tavalla. Kuitenkin niin, että korjaustyön aikana on vähintään yksi ajokaista koko ajan käytössä. Talvitauon ajaksi liikenteellä on käytössä molemmat ajokaistat. Arvio on, että vain yksi kaista on käytössä lokakuun 2025 loppuun saakka.

Ympäristön suojelemiseksi teräsosien puhdistus- ja pinnoitustyön ajaksi teräsrakenteet huputetaan. Autoilijoita pyydetään noudattamaan paikalle asetettavia nopeusrajoituksia. Tämä vähentää suojahuppujen värähtelyä ja tekee työn teon huputuksen sisällä mieluisammaksi.

Tietoja päivitetään työn edetessä.

Lisäksi vuonna 2025 korjataan tilaajan erikseen osoittamia siltoja ylläpitokorjaustöinä ja esille tulevia pikaista korjausta vaativia siltavaurioiden korjaustöitä (esim. liikenneturvallisuutta vaarantavat vauriot).

Keski-Suomen sillakorjauksista vastaa Itäisen hankinta-alueen projektipäällikkö Teemu Saastamoinen.
[email protected] , puh.nro 0295 026 761

tilanne 09/2025
